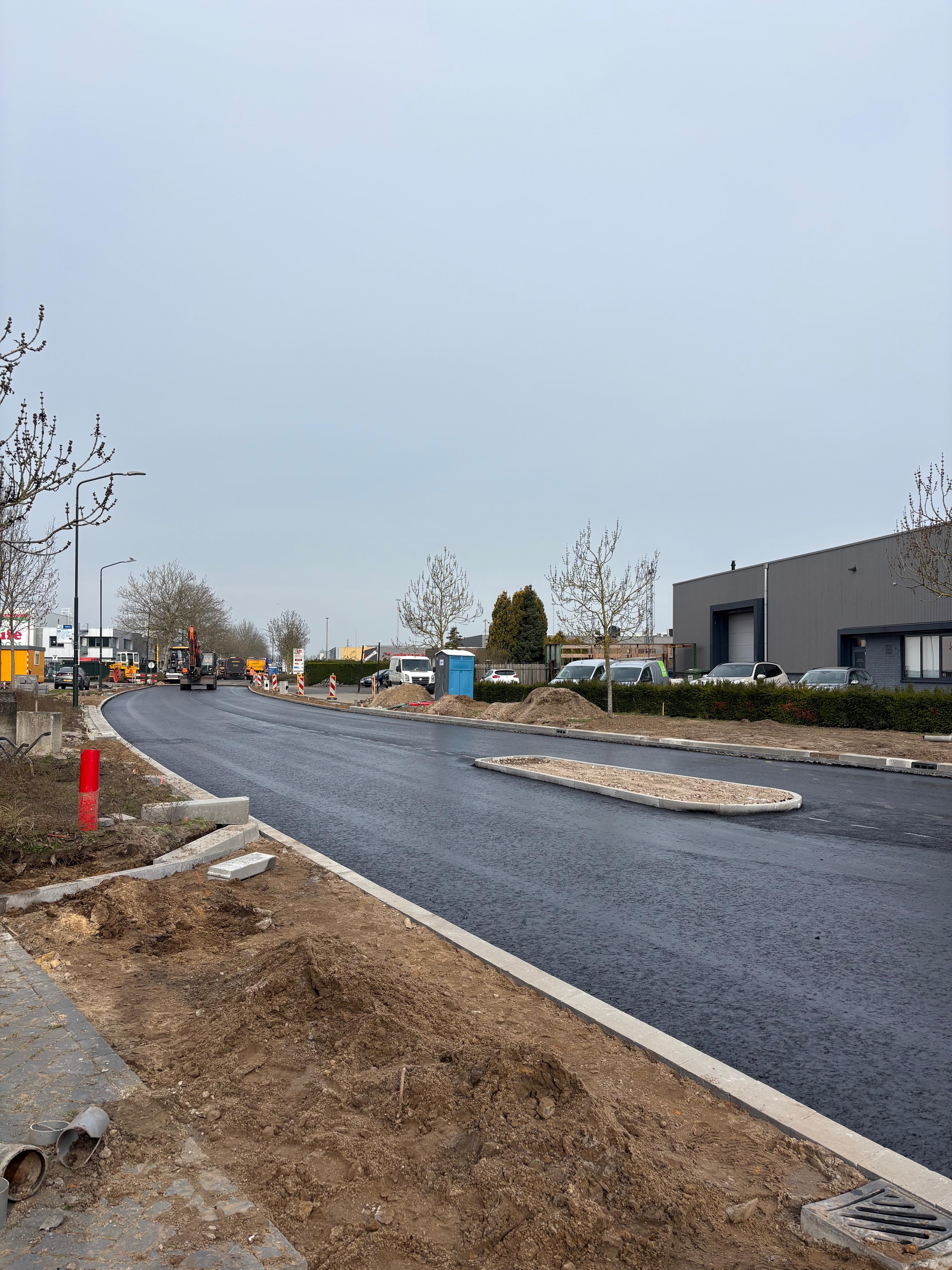

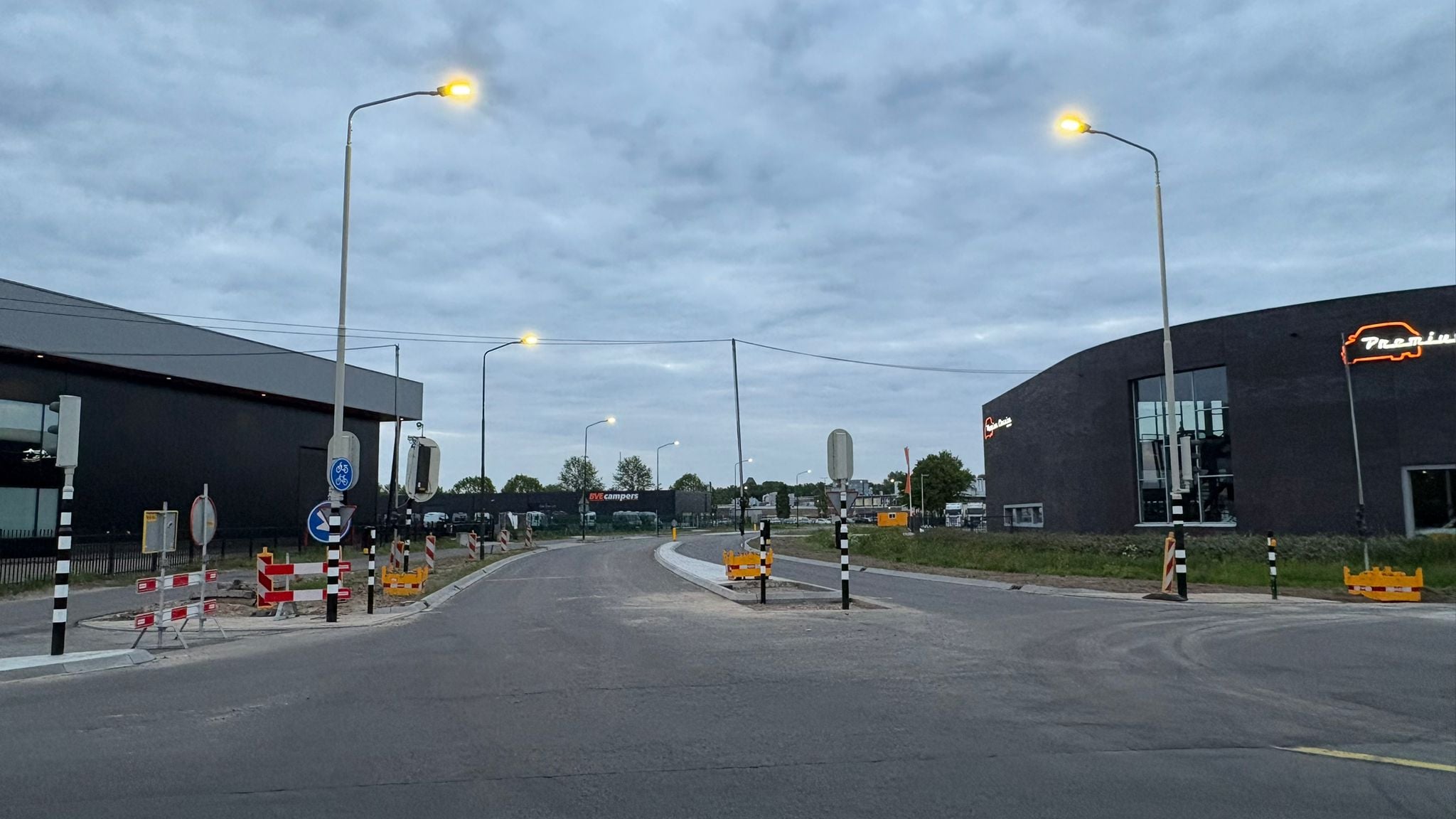

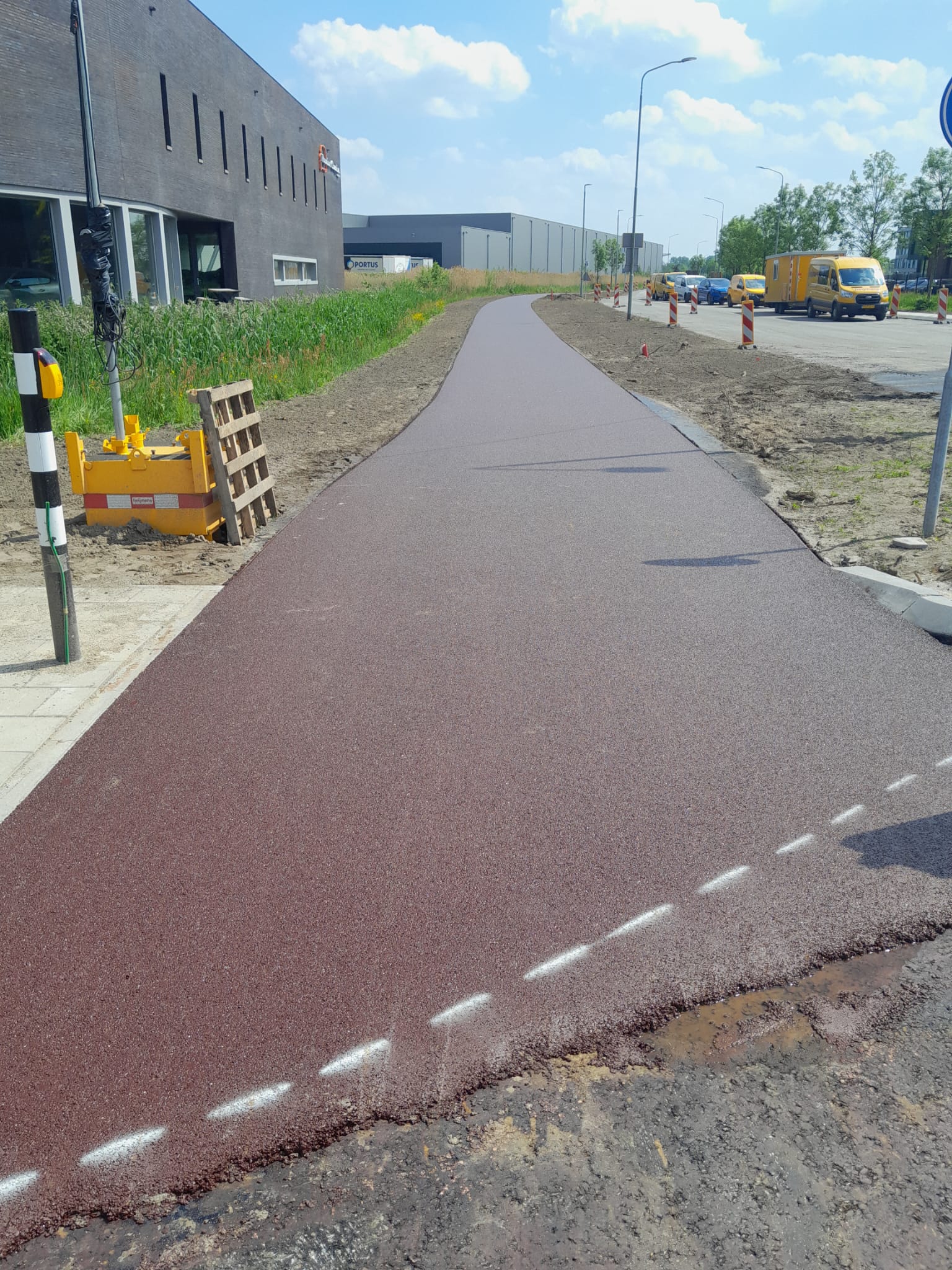

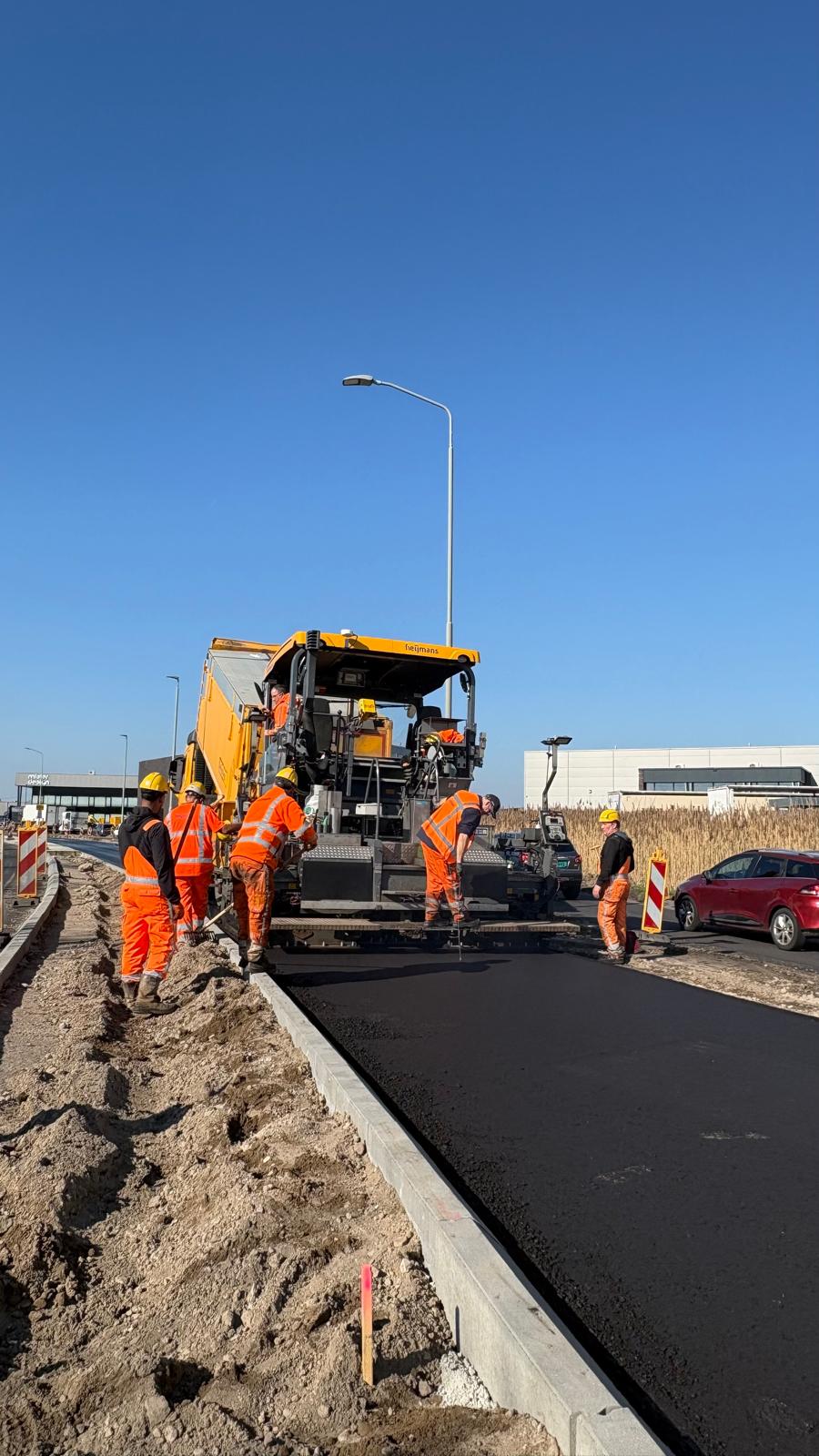

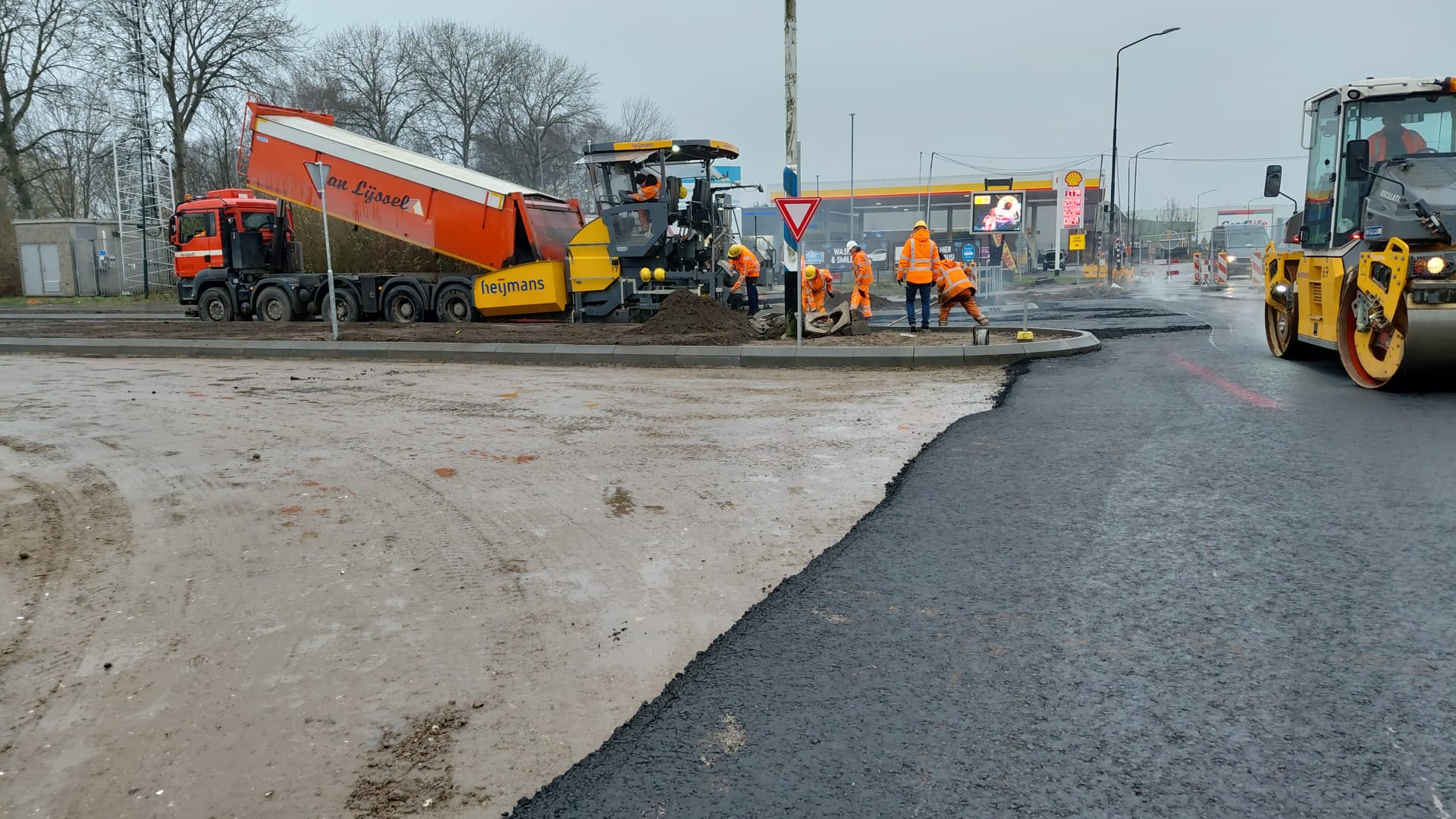

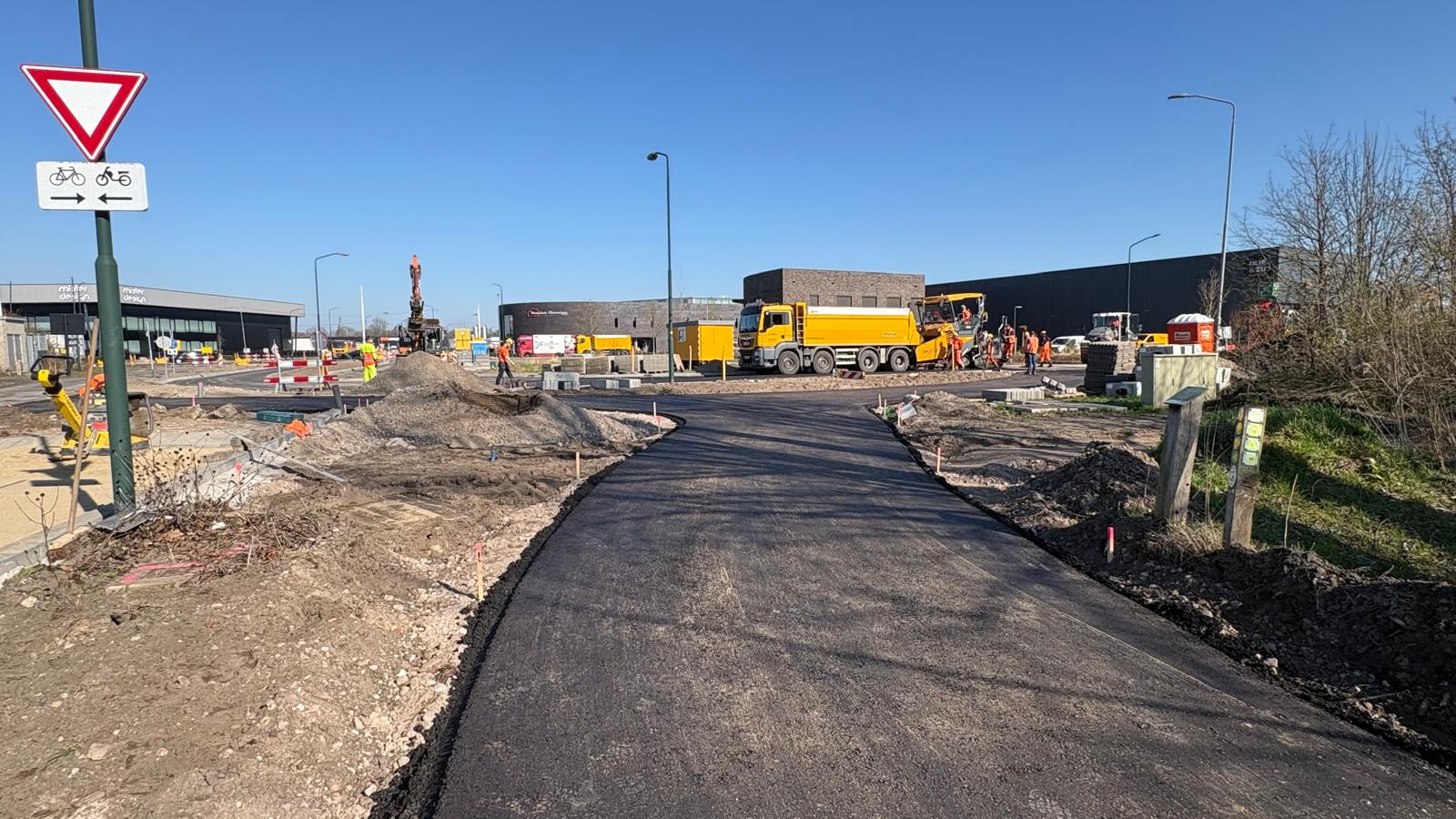

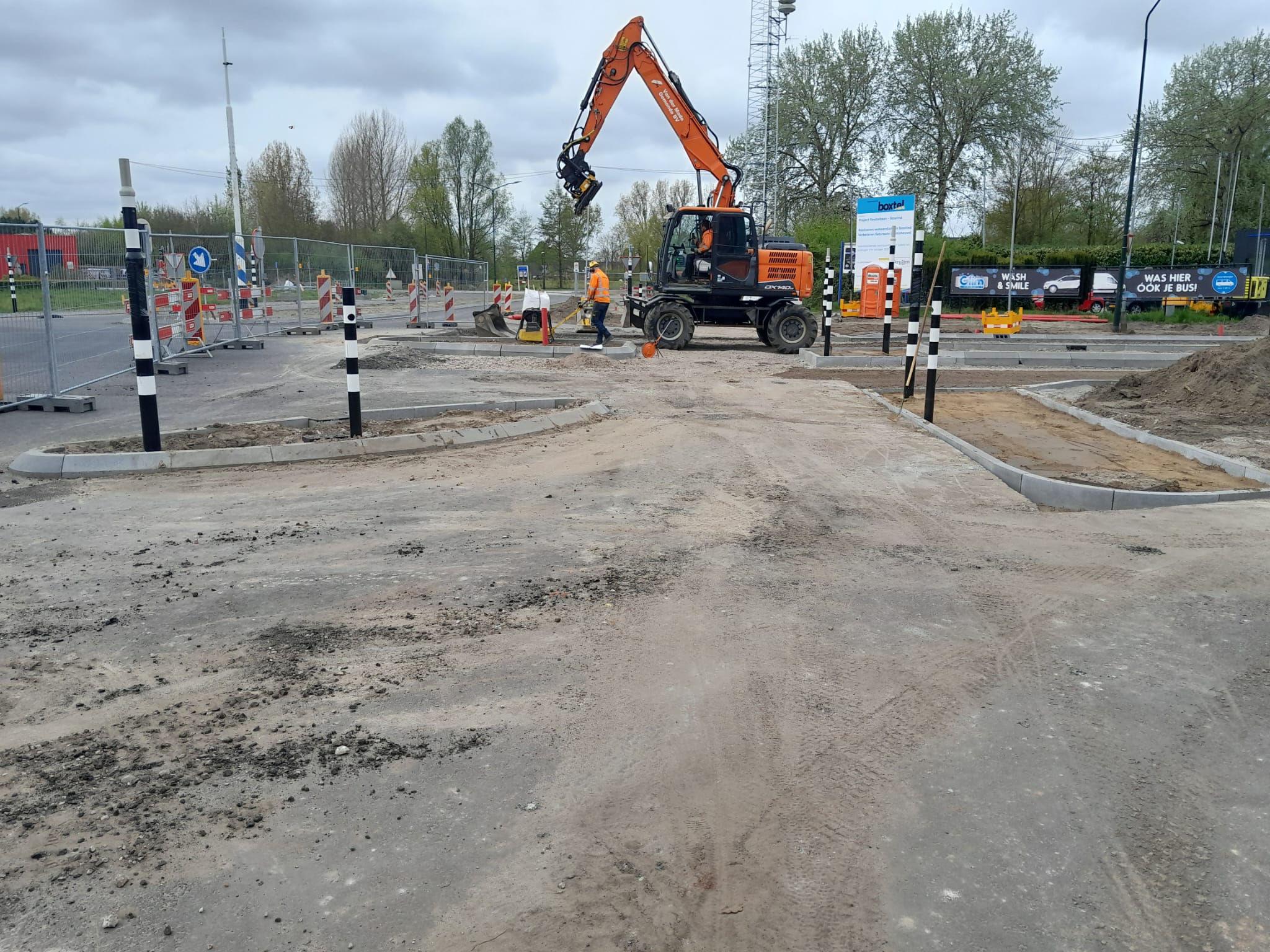

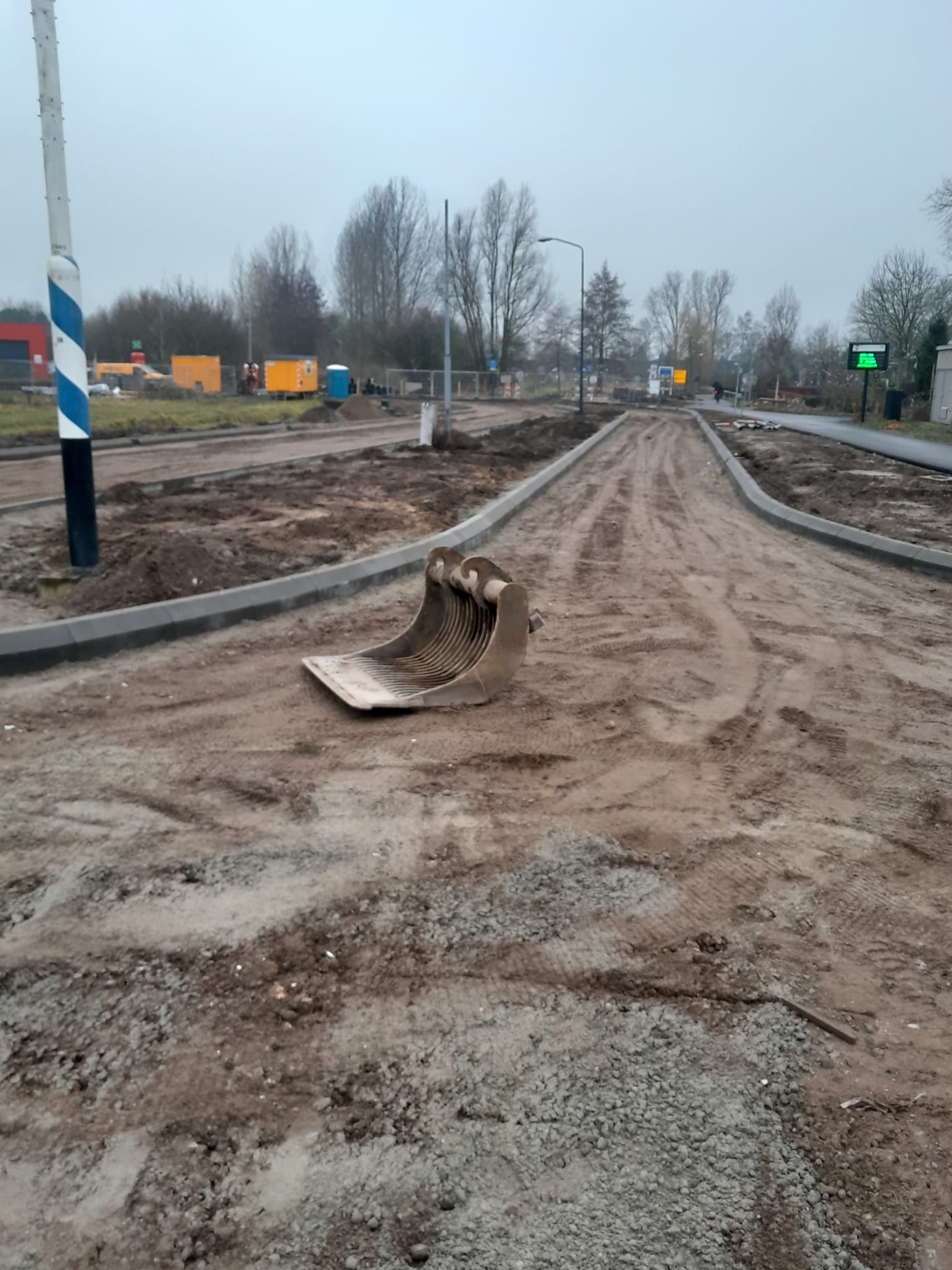

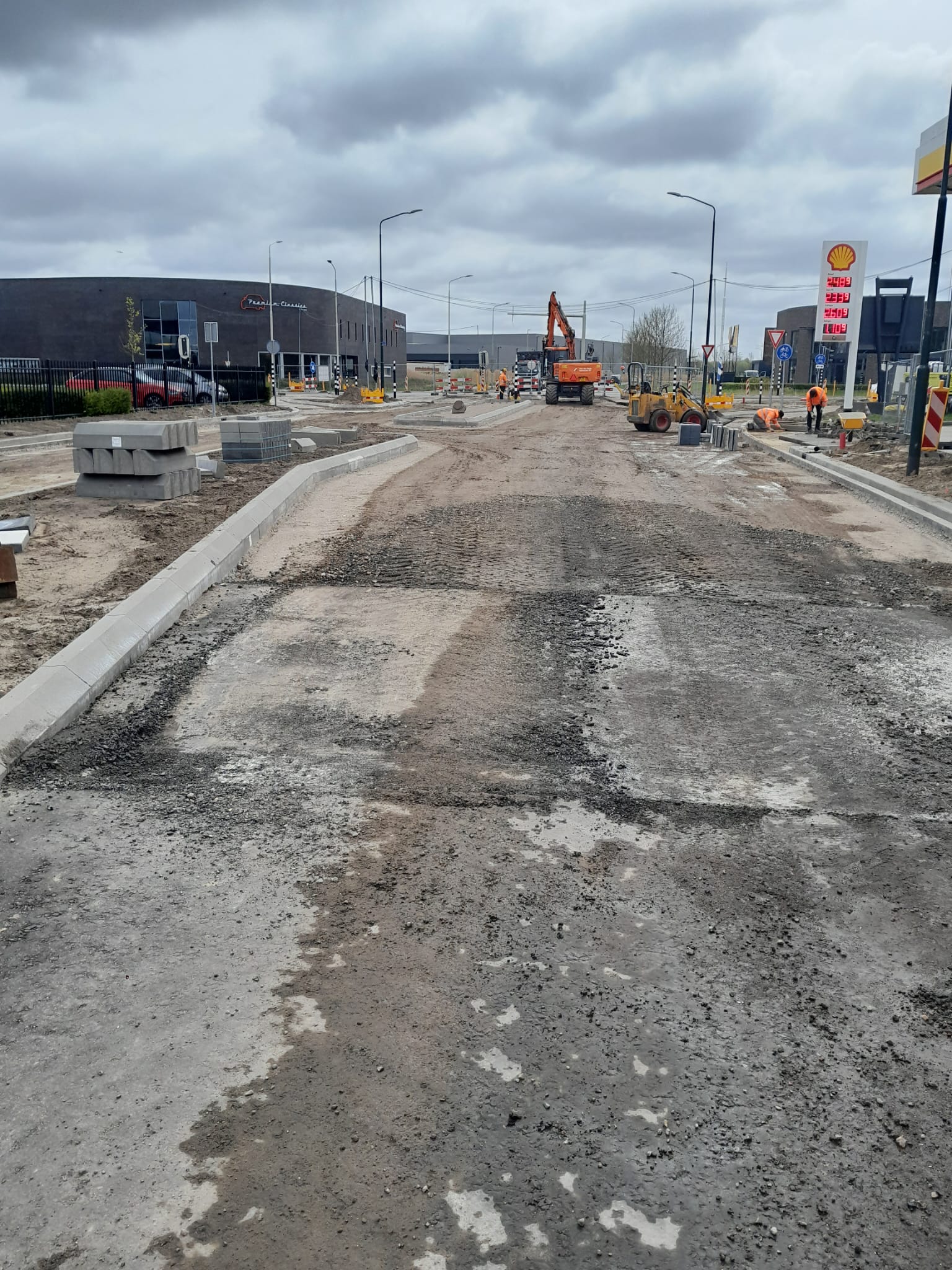

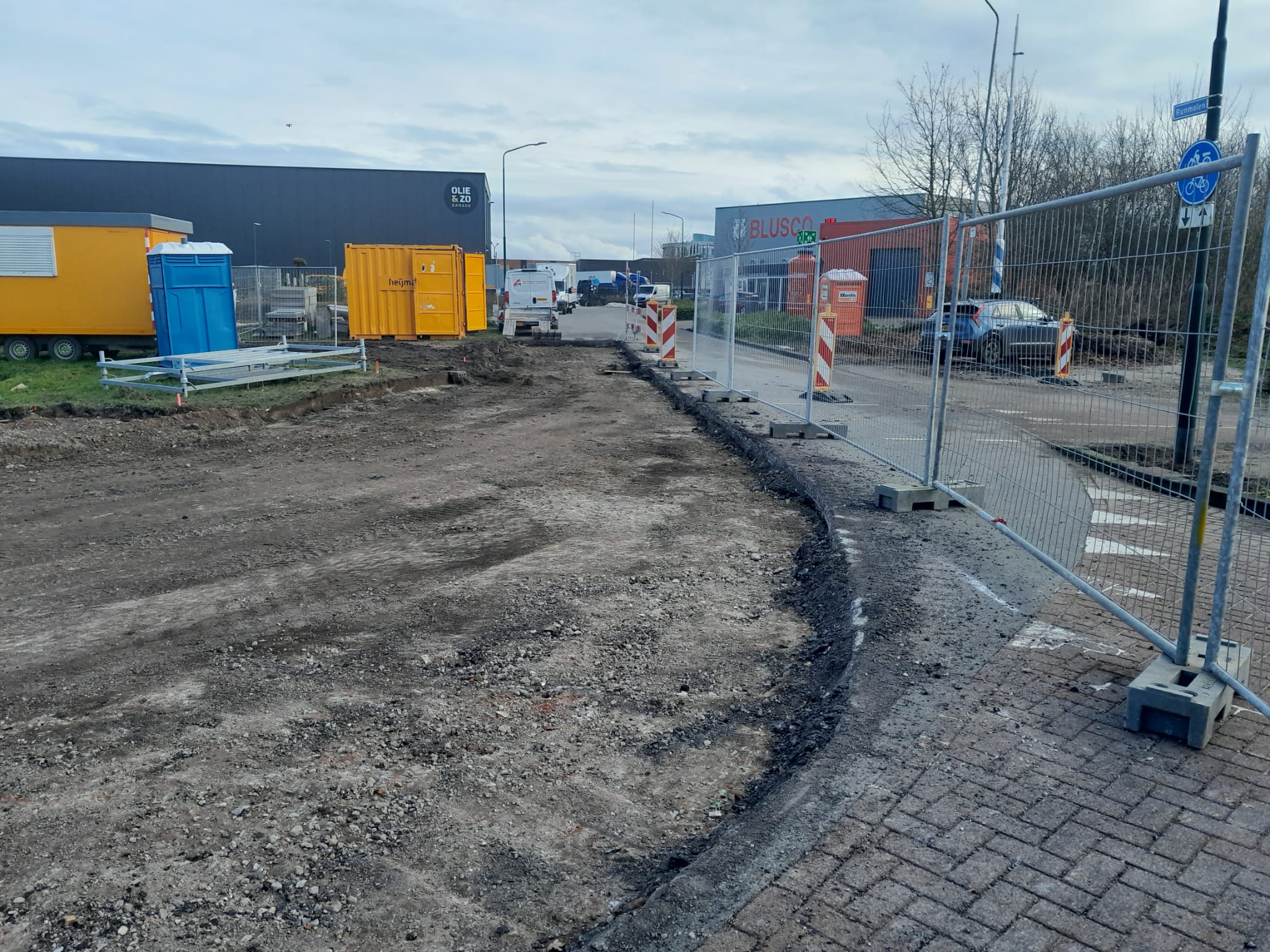

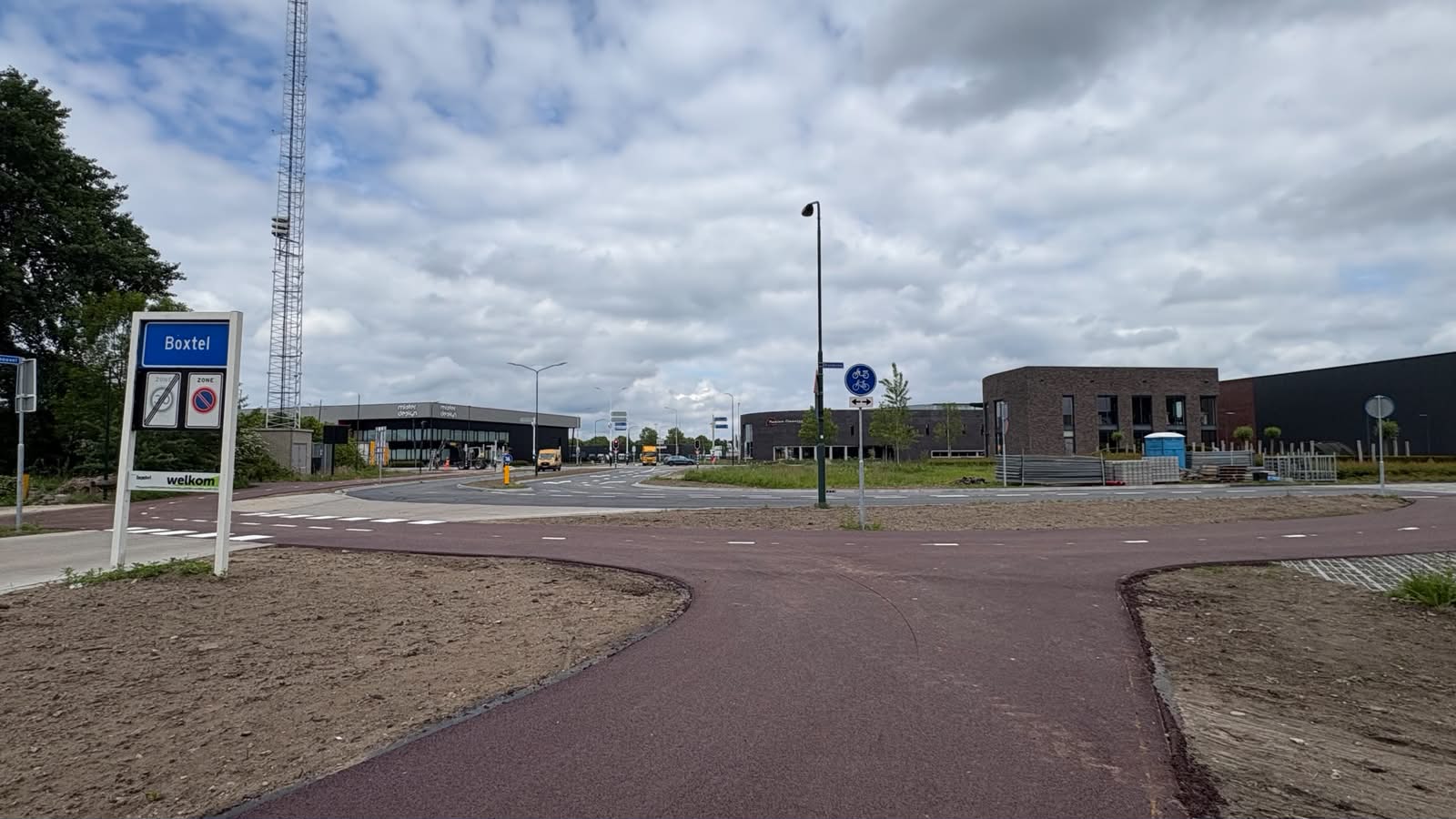

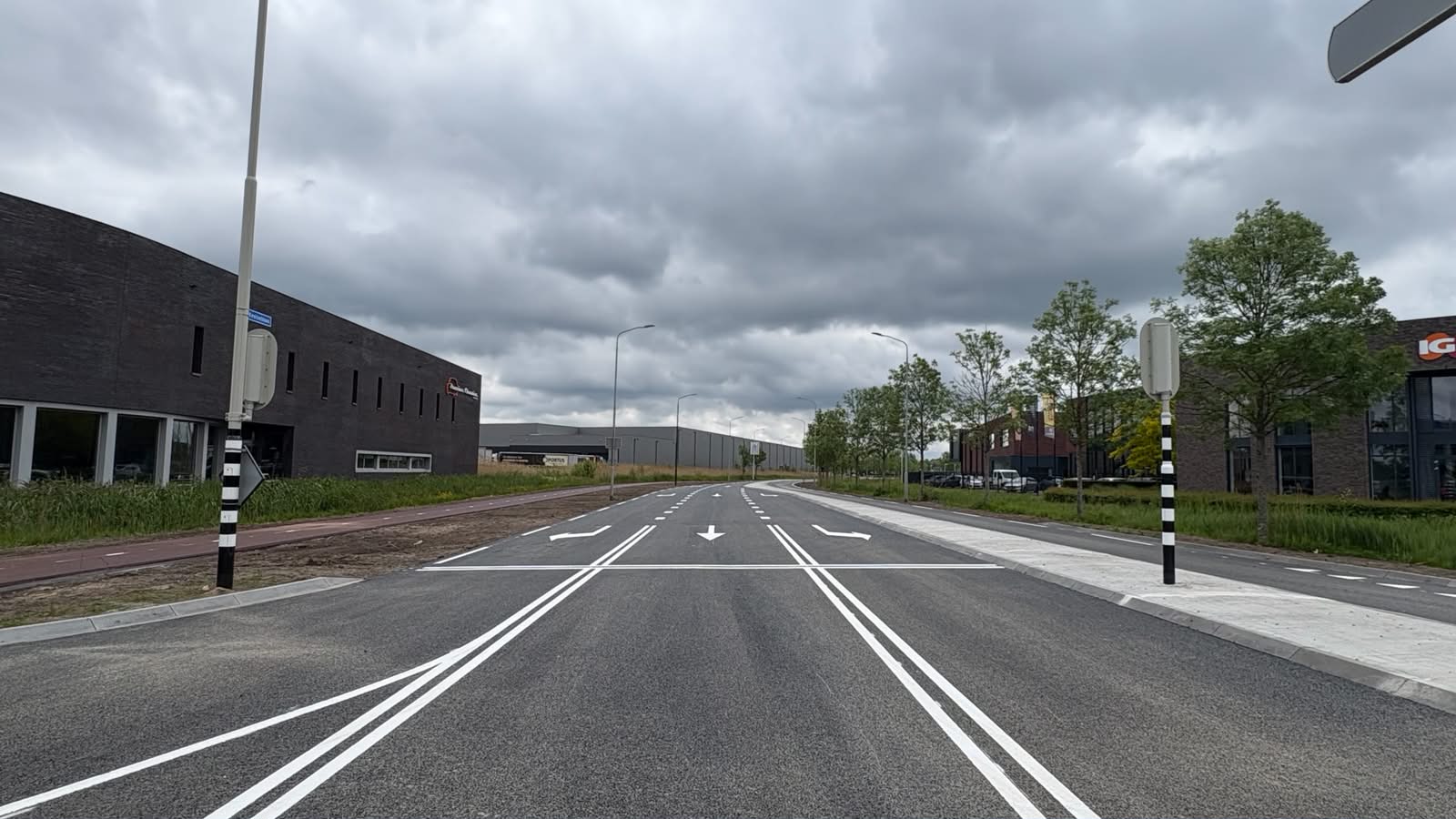

In opdracht van gemeente Boxtel voert Heijmans de werkzaamheden uit voor het project Keulsebaan - Boseind Boxtel. De gemeente Boxtel wil ervoor zorgen dat het verkeer in de toekomst goed van en naar Ladonk kan doorstromen. De rotonde Boseind kan straks te druk worden voor het verkeer. Daarom gaa…
Update!

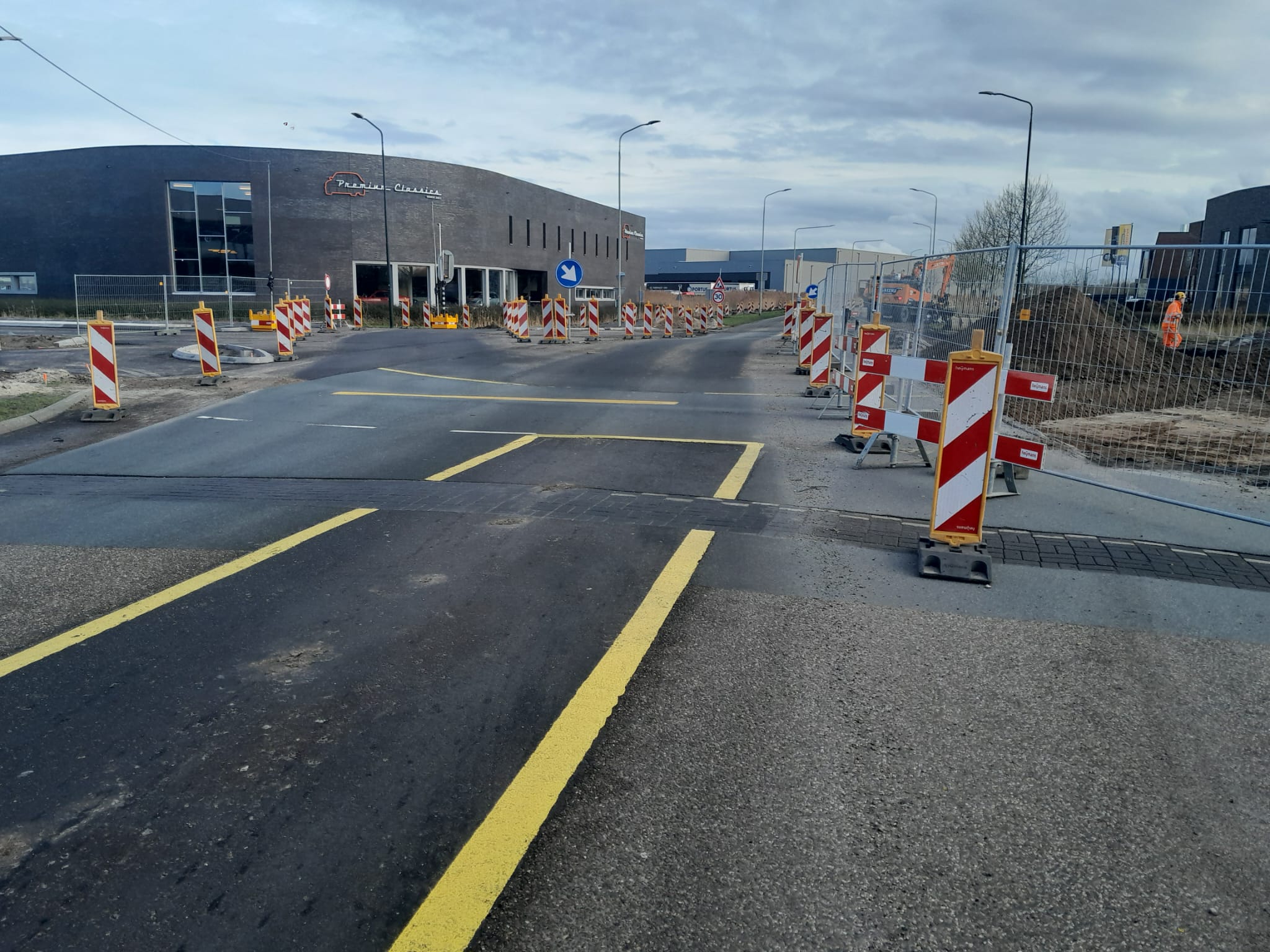

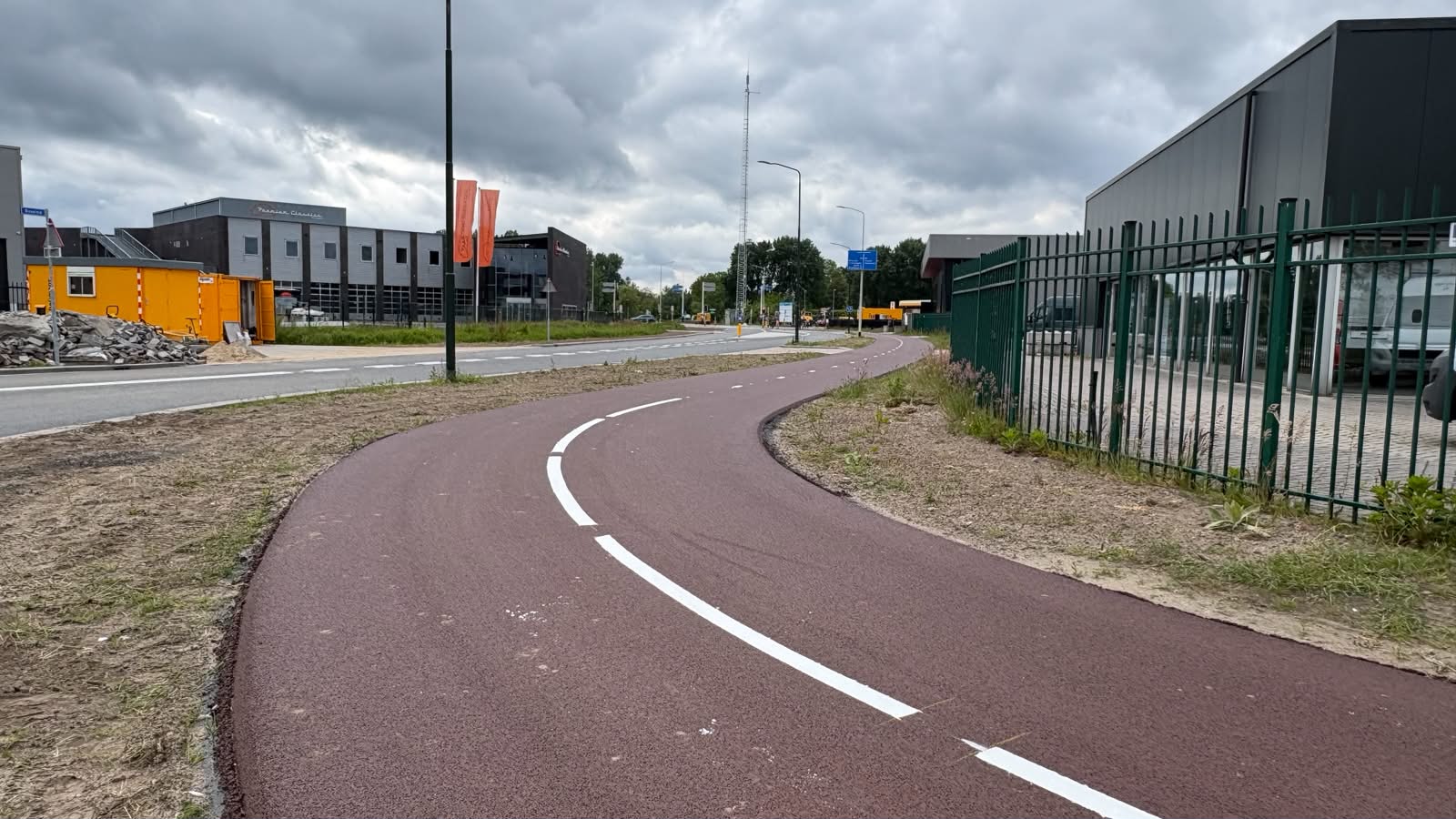

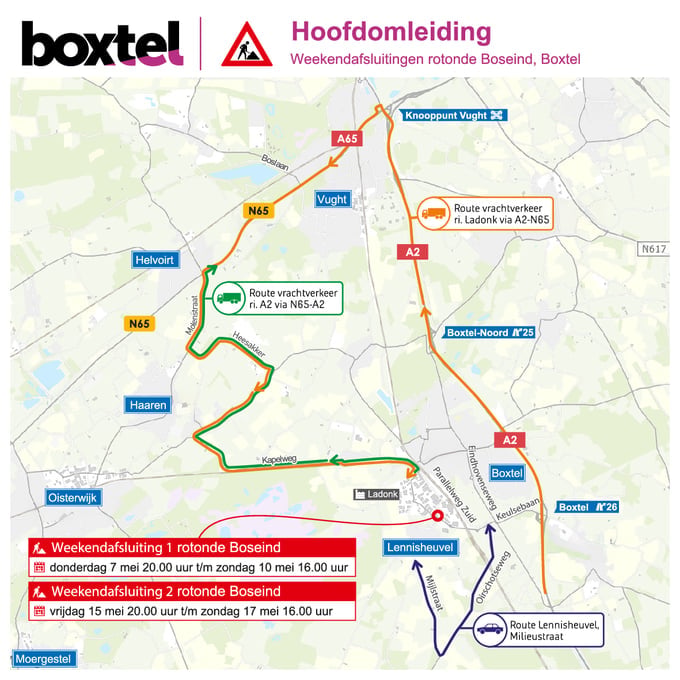

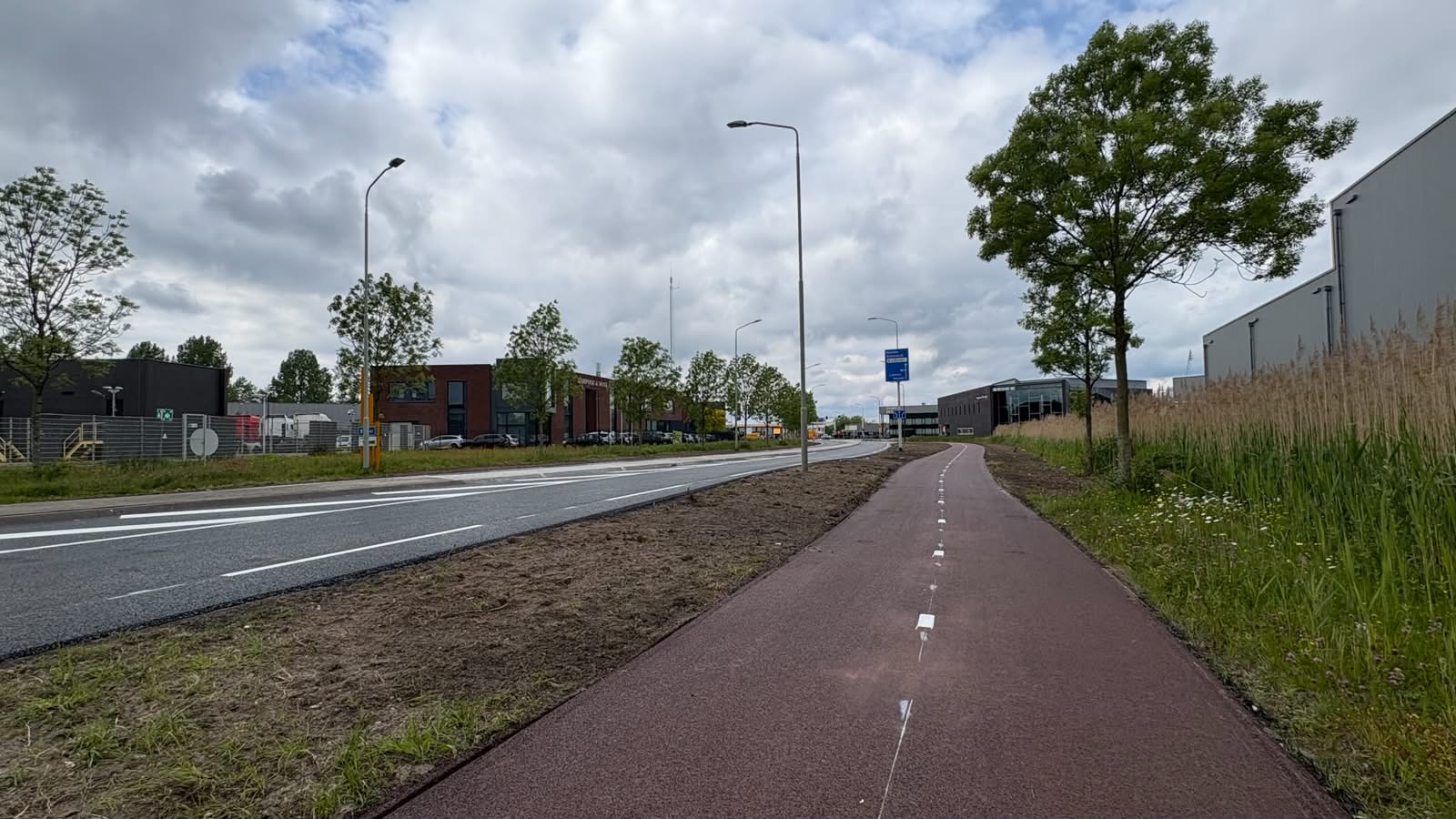

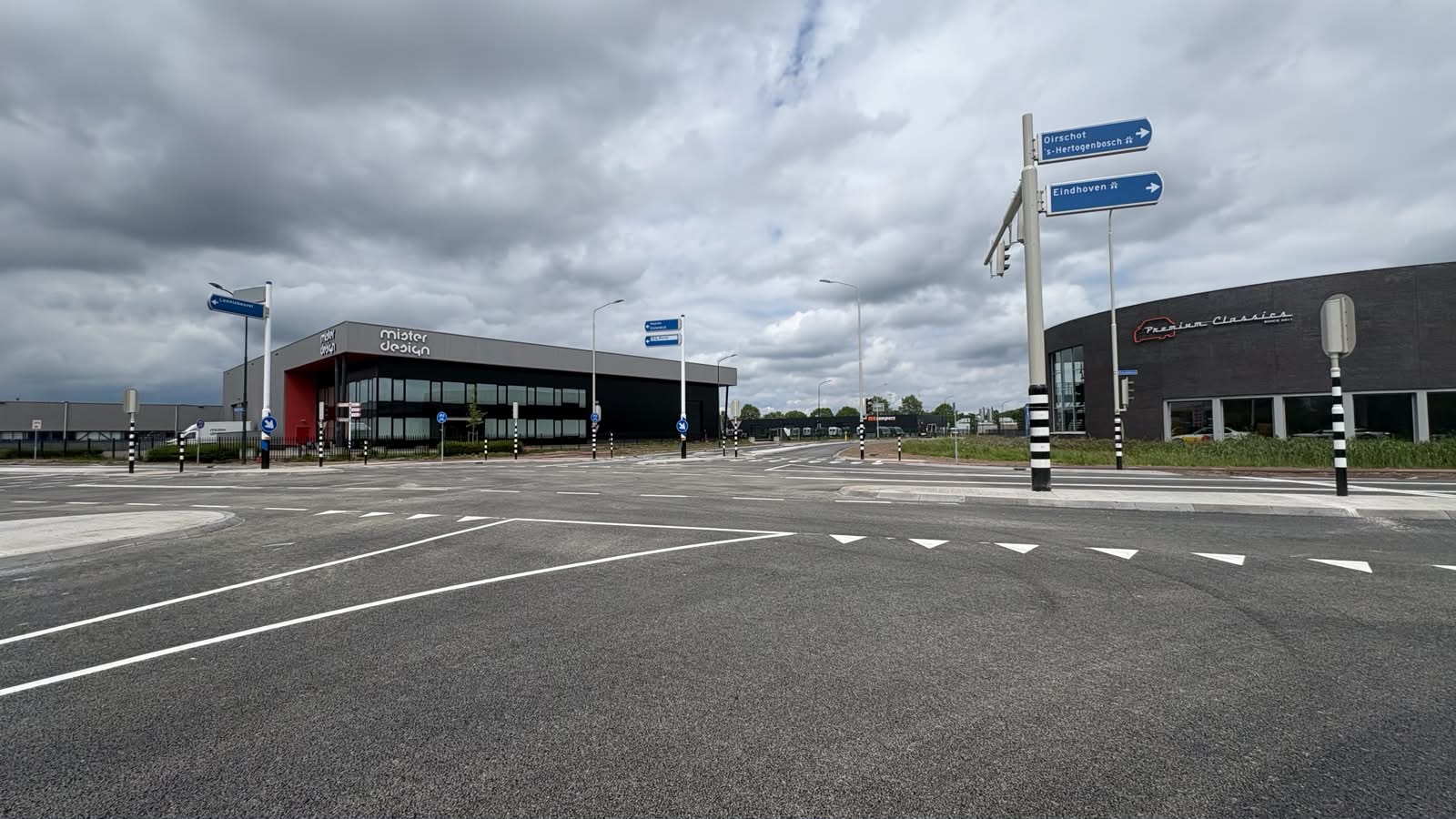

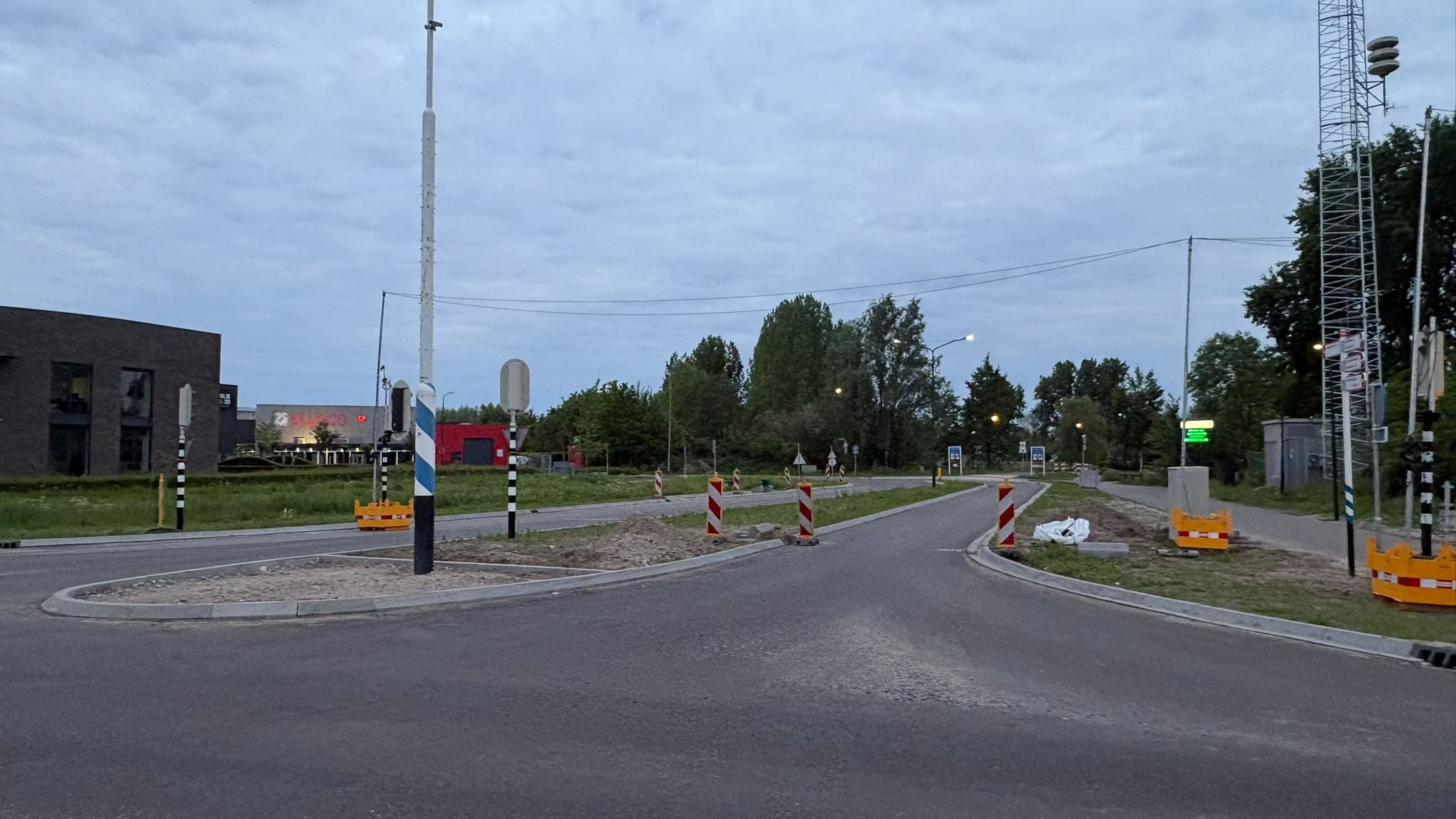

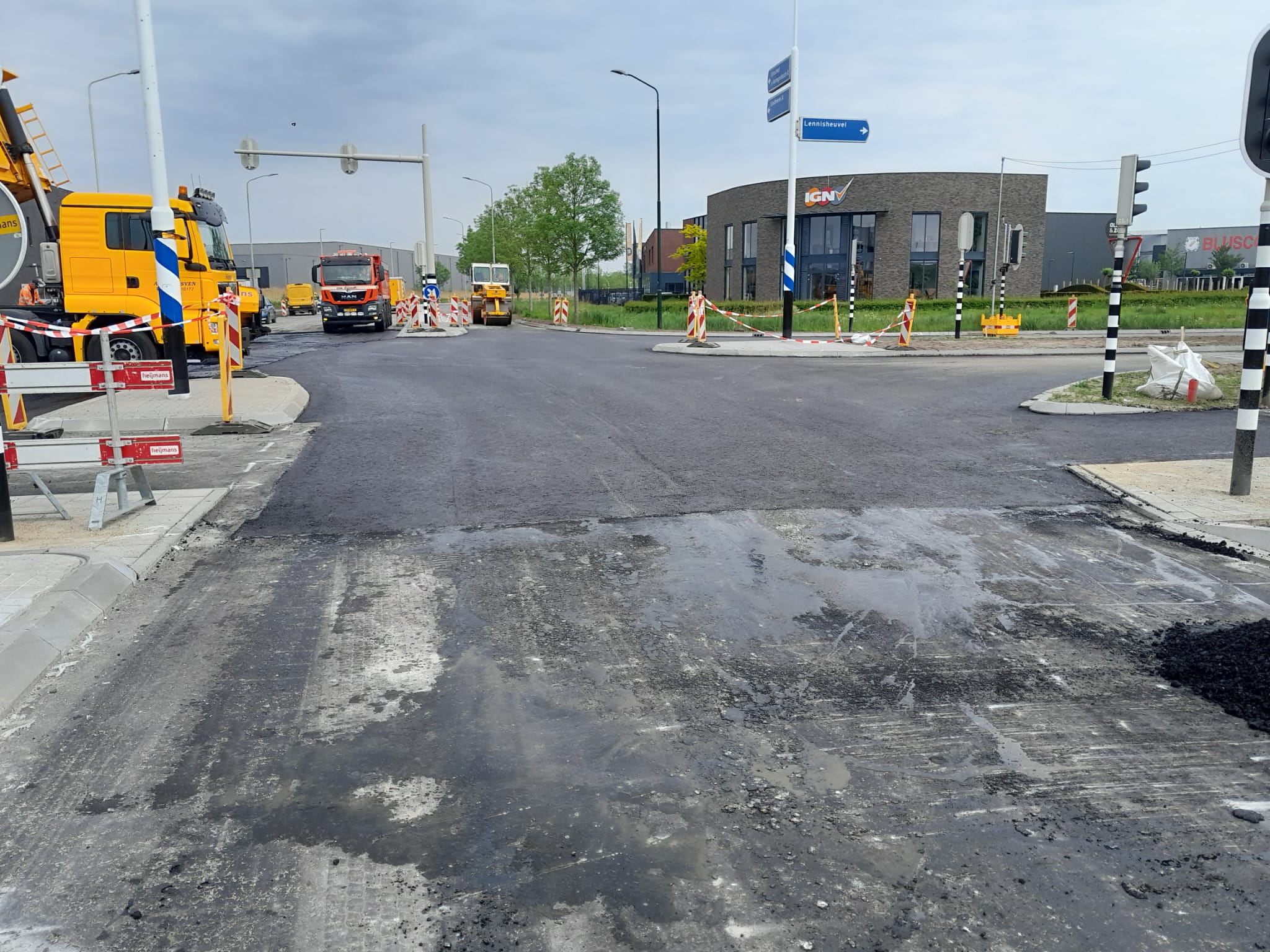

Tijdens twee intensieve weekendafsluitingen heeft ons projectteam ontzettend veel werk verzet. Met een grote inzet, goede samenwerking en oog voor veiligheid is er dag en soms nacht doorgewerkt. Dankzij deze gezamenlijke inspanning hebben we alles binne…
Heeft u vraag, wilt u een melding doen of een compliment geven? Dat kan door onderstaande velden in te vullen. De melding komt in mijn mailbox terecht die ik tijdens de reguliere werktijden beantwoord. Ik streef ernaar om binnen 3 werkdagen een eerste reactie te geven. Kan het niet wachten, neem dan telefonisch contact op mij.
Update!
Tijdens twee intensieve weekendafsluitingen heeft ons projectteam ontzettend veel werk verzet. Met een grote inzet, goede samenwerking en oog voor veiligheid is er dag en soms nacht doorgewerkt. Dankzij deze gezamenlijke inspanning hebben we alles binne…
Read moreUpdate werkzaamheden

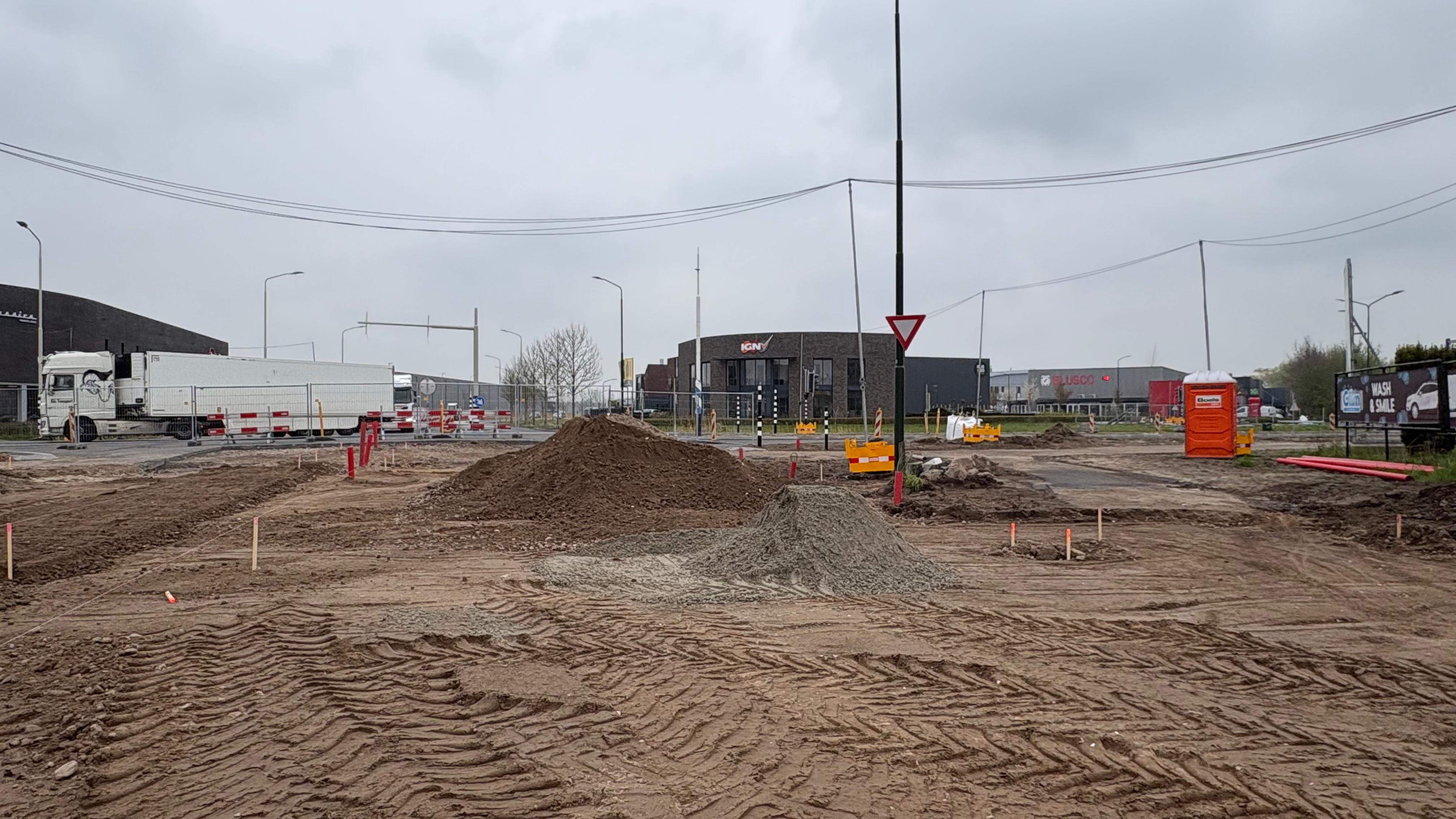

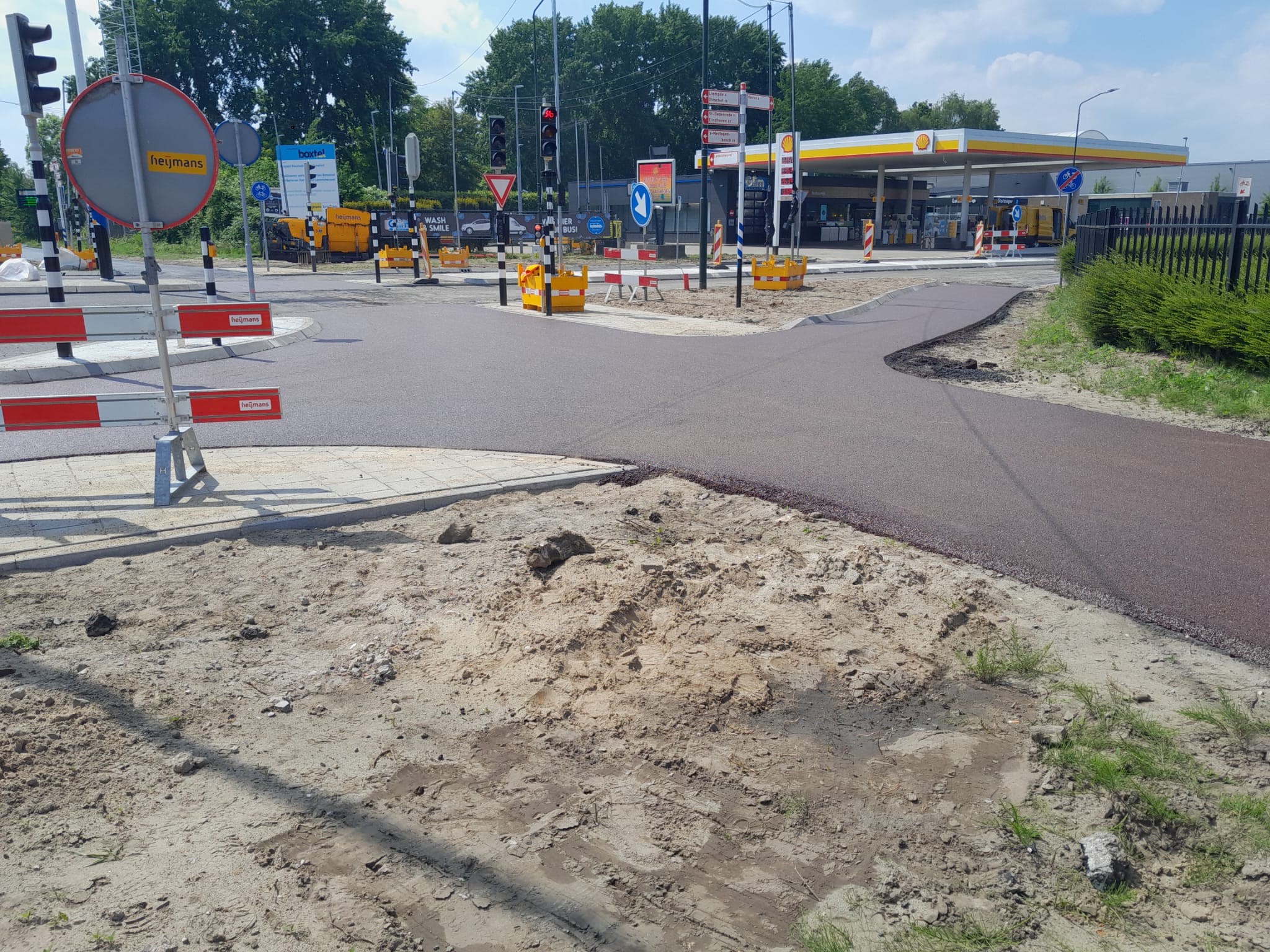

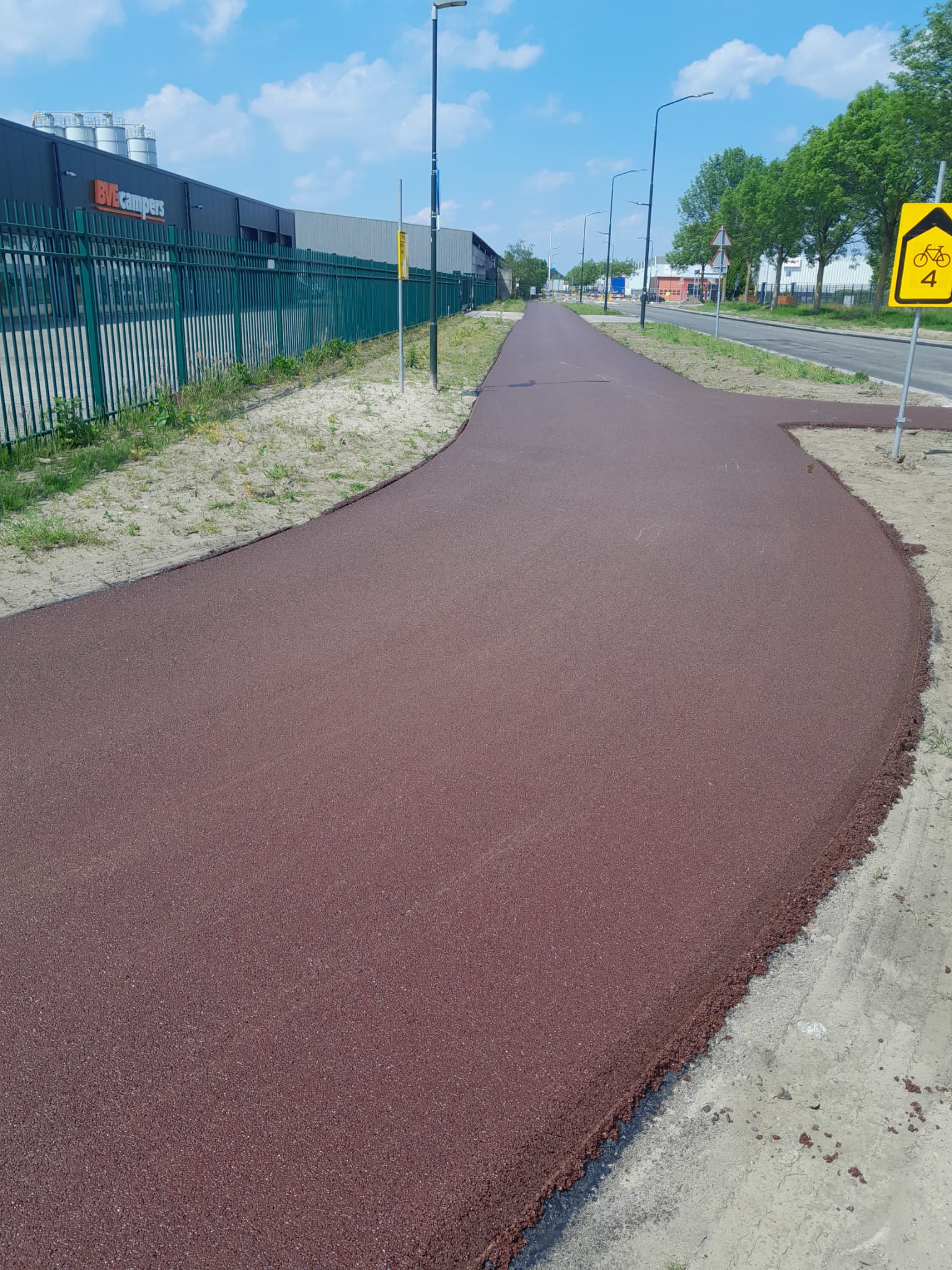

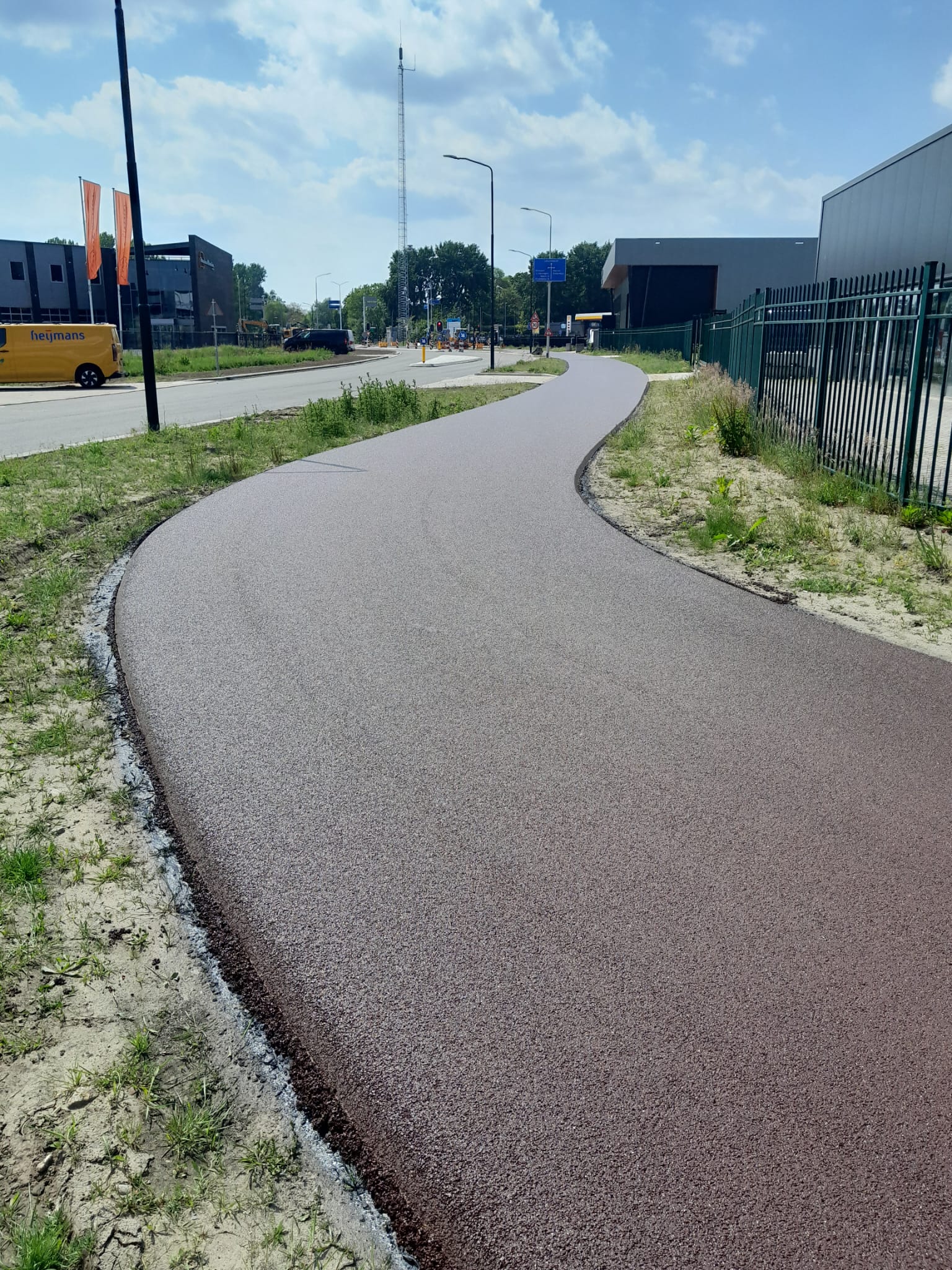

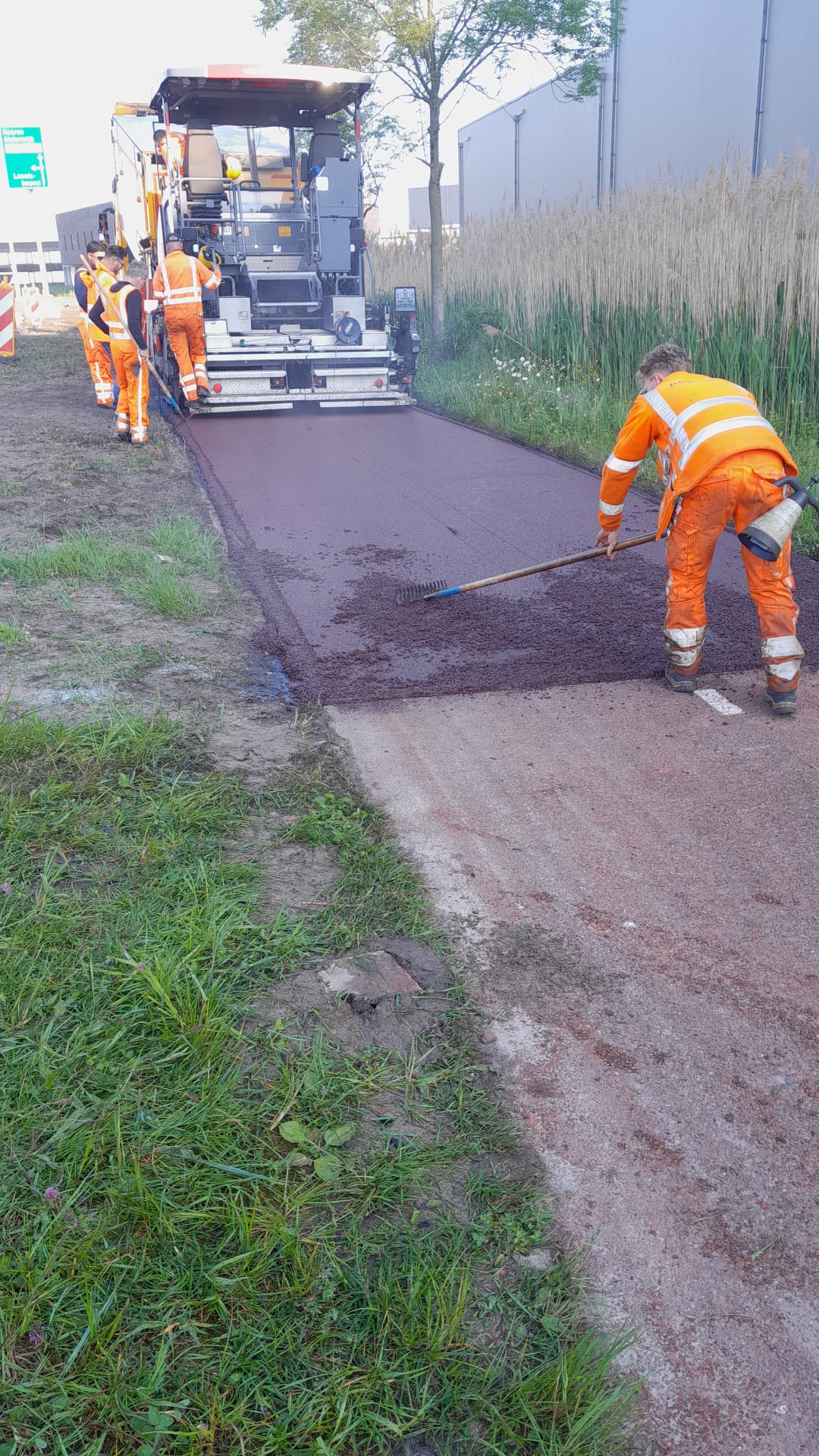

Afgelopen weekend was er de eerste afsluiting. Onze collega’s hebben toen veel werk gedaan. De fietspaden hebben een nieuwe rode laag gekregen. De rotonde is opengebroken en de onderlaag en tussenlaag van het asfalt zijn aangebracht.
…
Read moreEn we zijn begonnen!

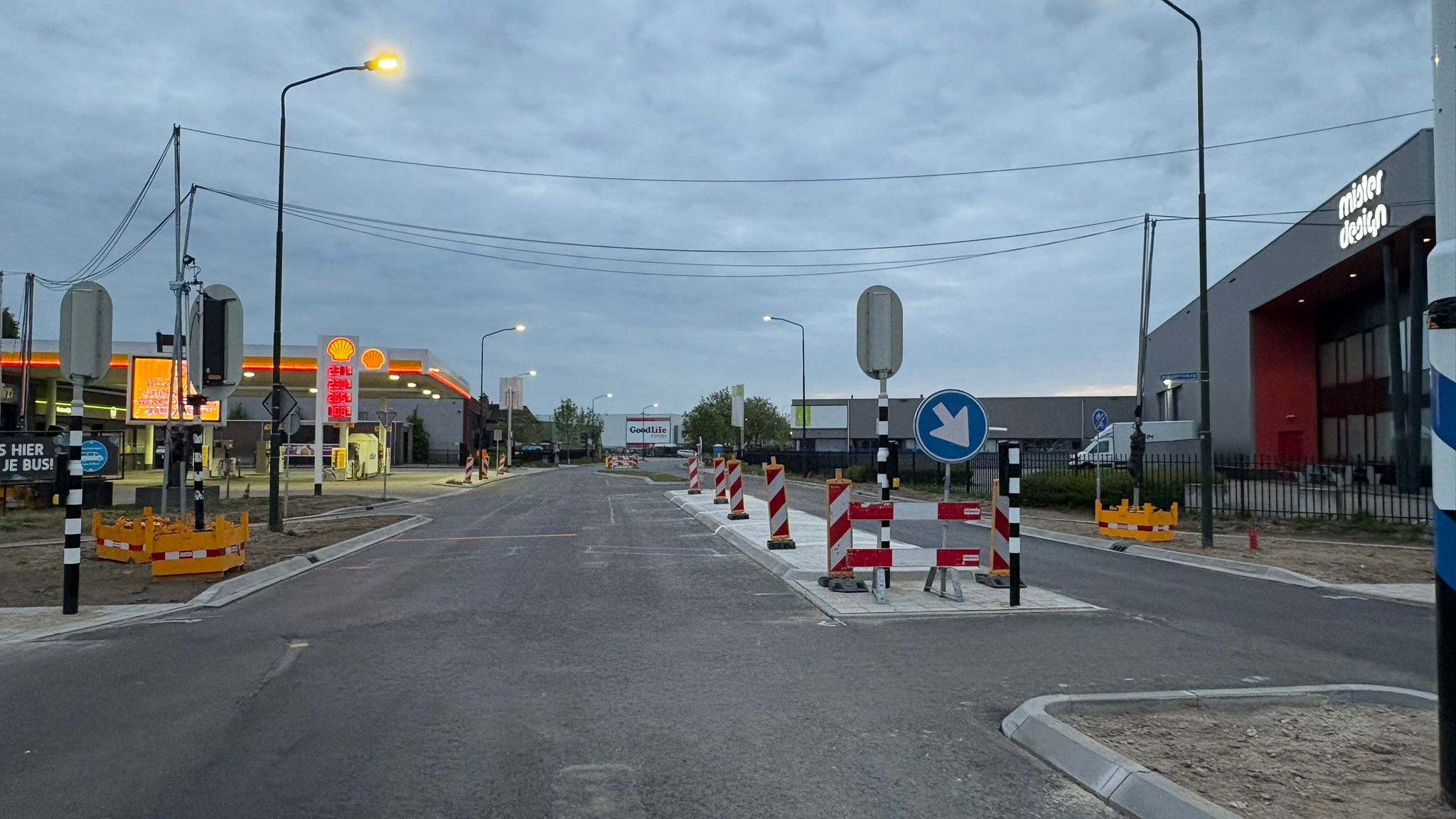

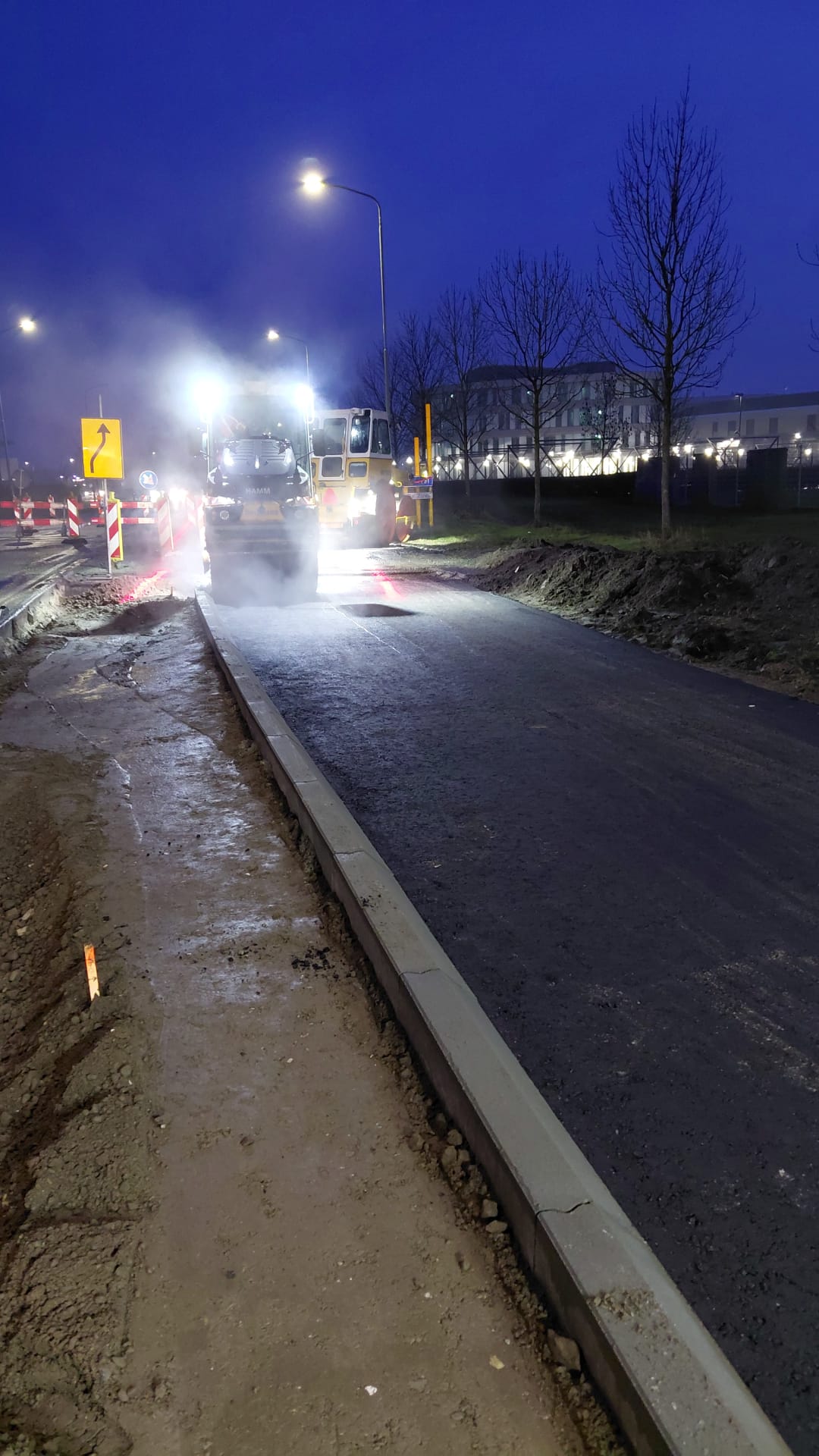

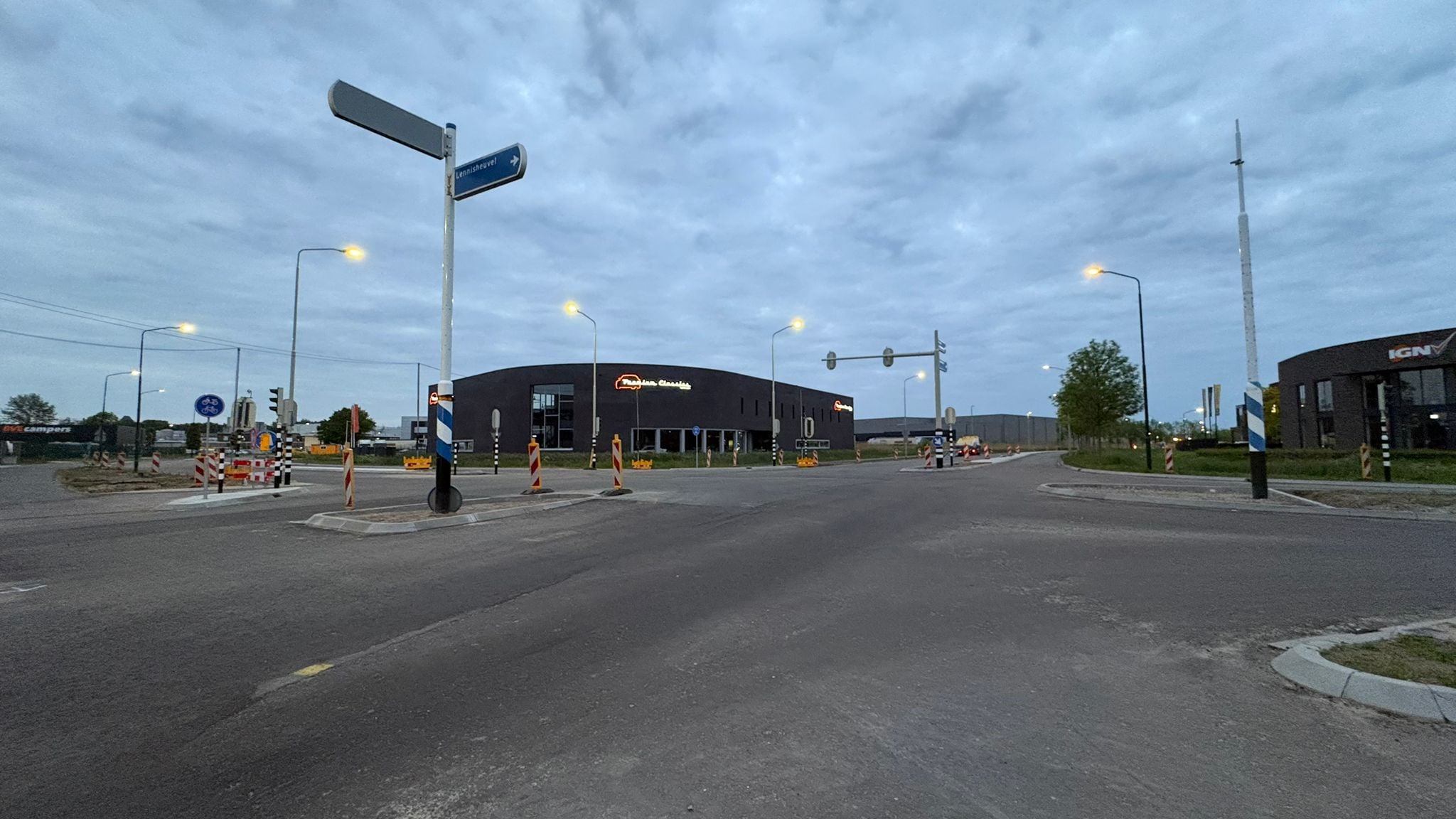

Na het officiële afsluitmoment door wethouder Van Nistelrooij van de gemeente Boxtel zijn we gestart met het werk. Om 20.00 uur zijn we direct begonnen met het frezen van het asfalt. Komend weekend voeren we verschillende werkzaamheden uit …
Read moreHerinnering start fase 7!

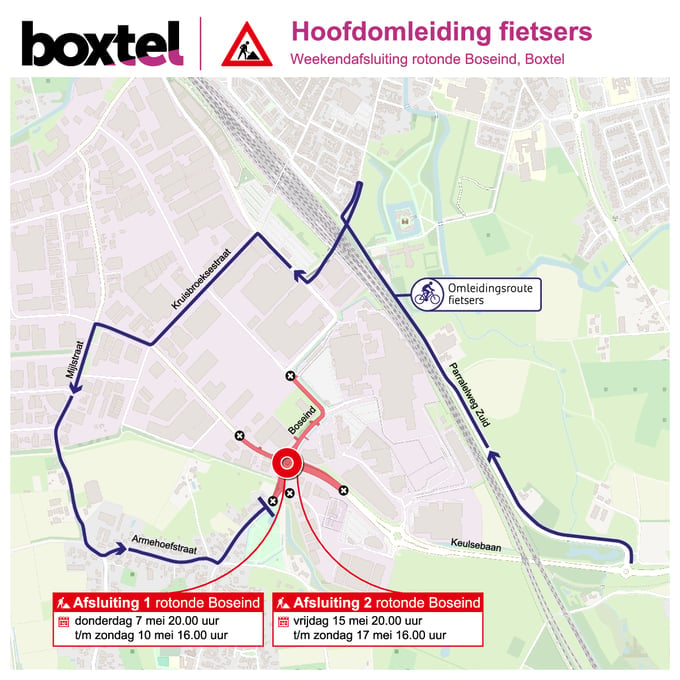

We willen jullie eraan herinneren dat de werkzaamheden van fase 7 (weekendafsluitingen) volgende week donderdag 7 mei vanaf 20.00 uur starten. De werkzaamheden in dat weekend duren tot en met z…
Read moreUpdate werkzaamheden!

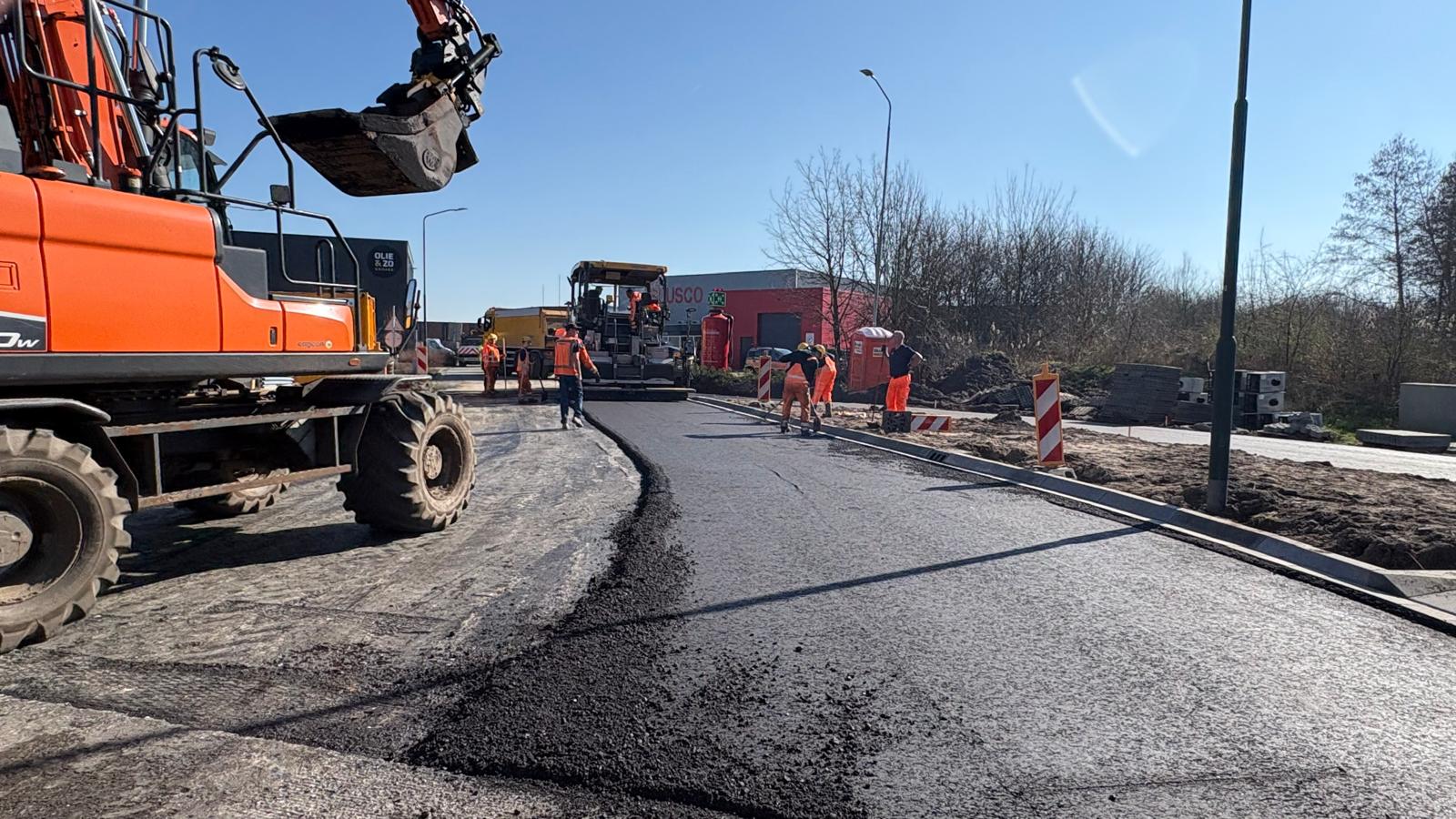

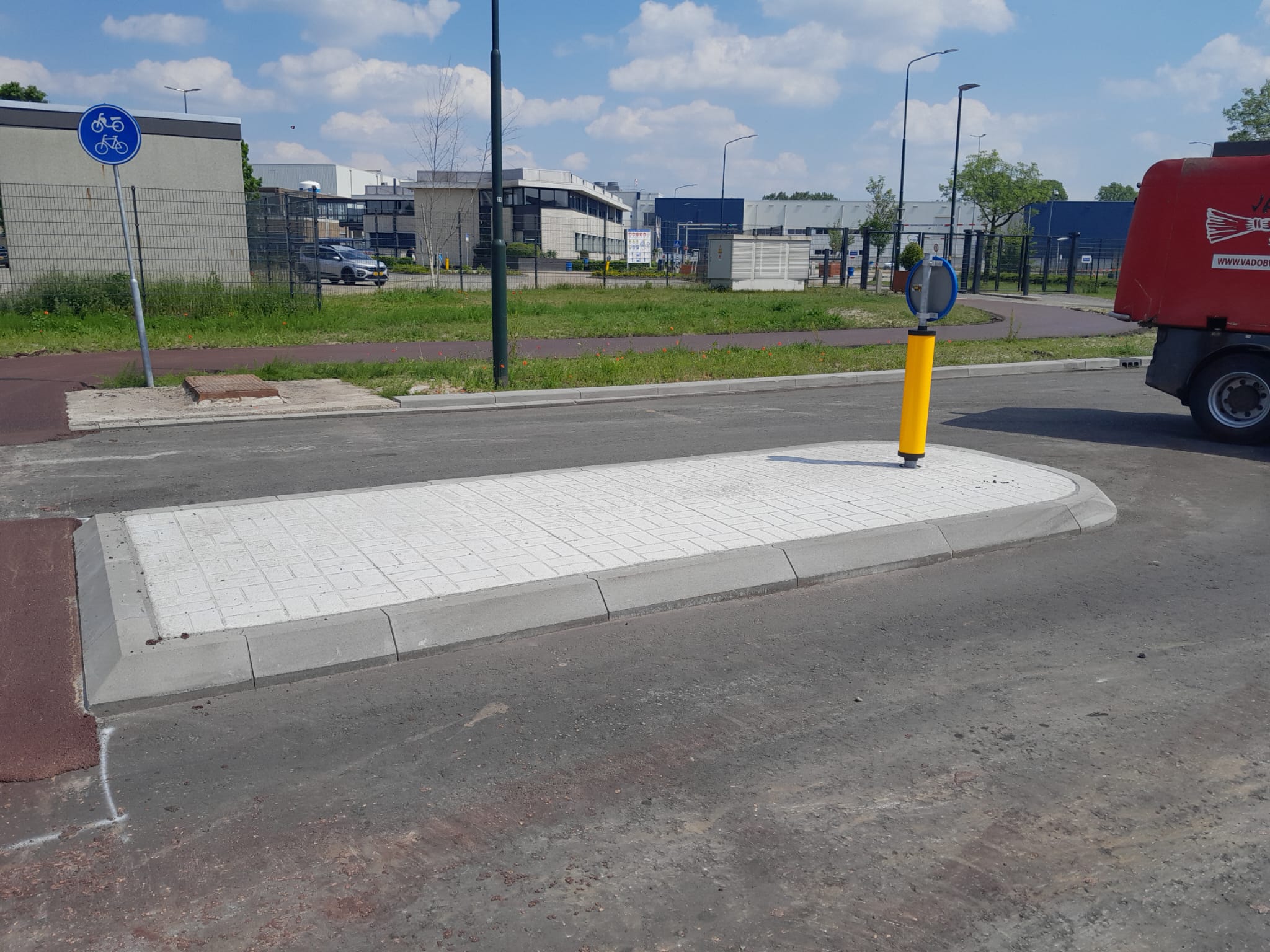

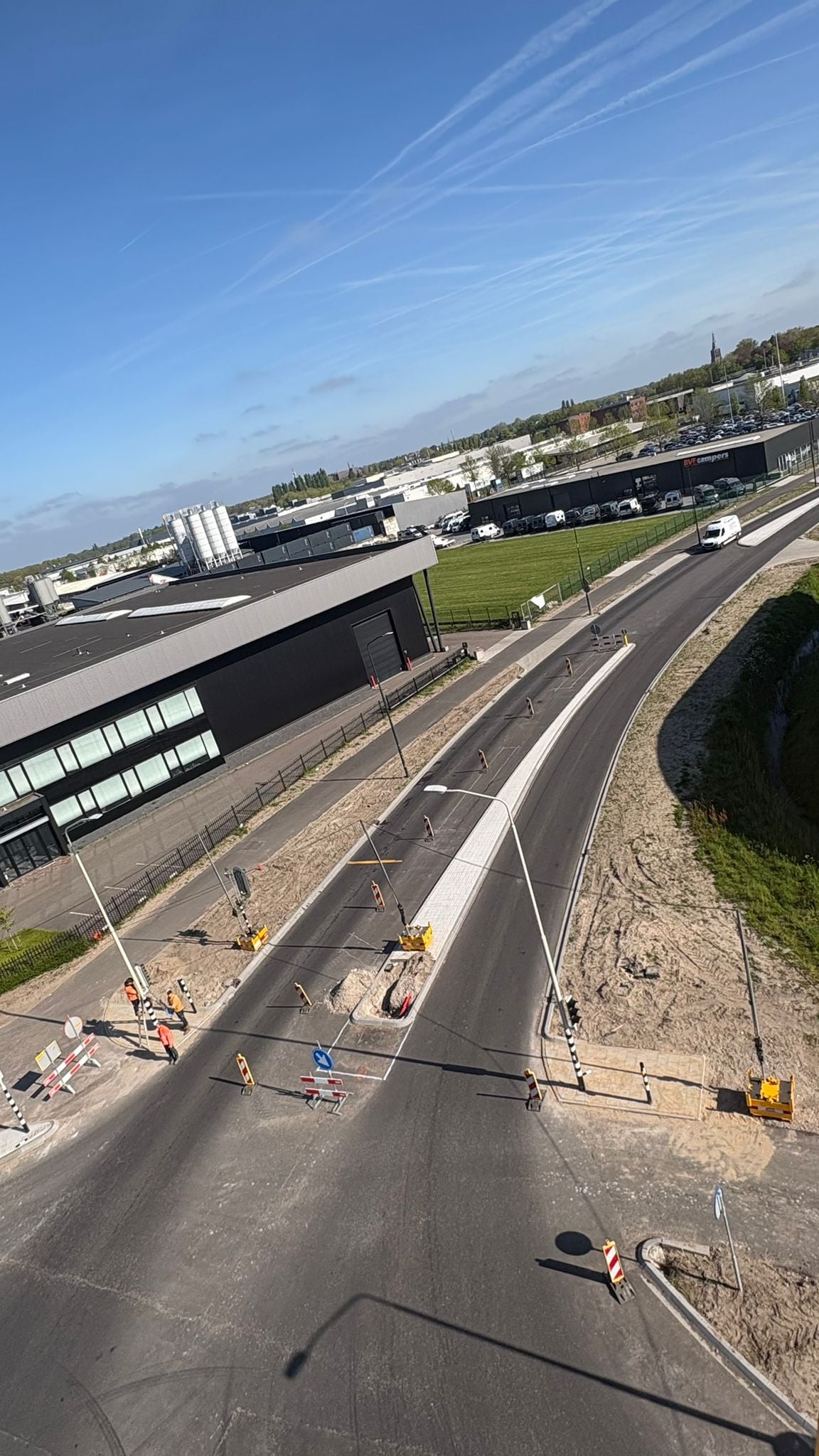

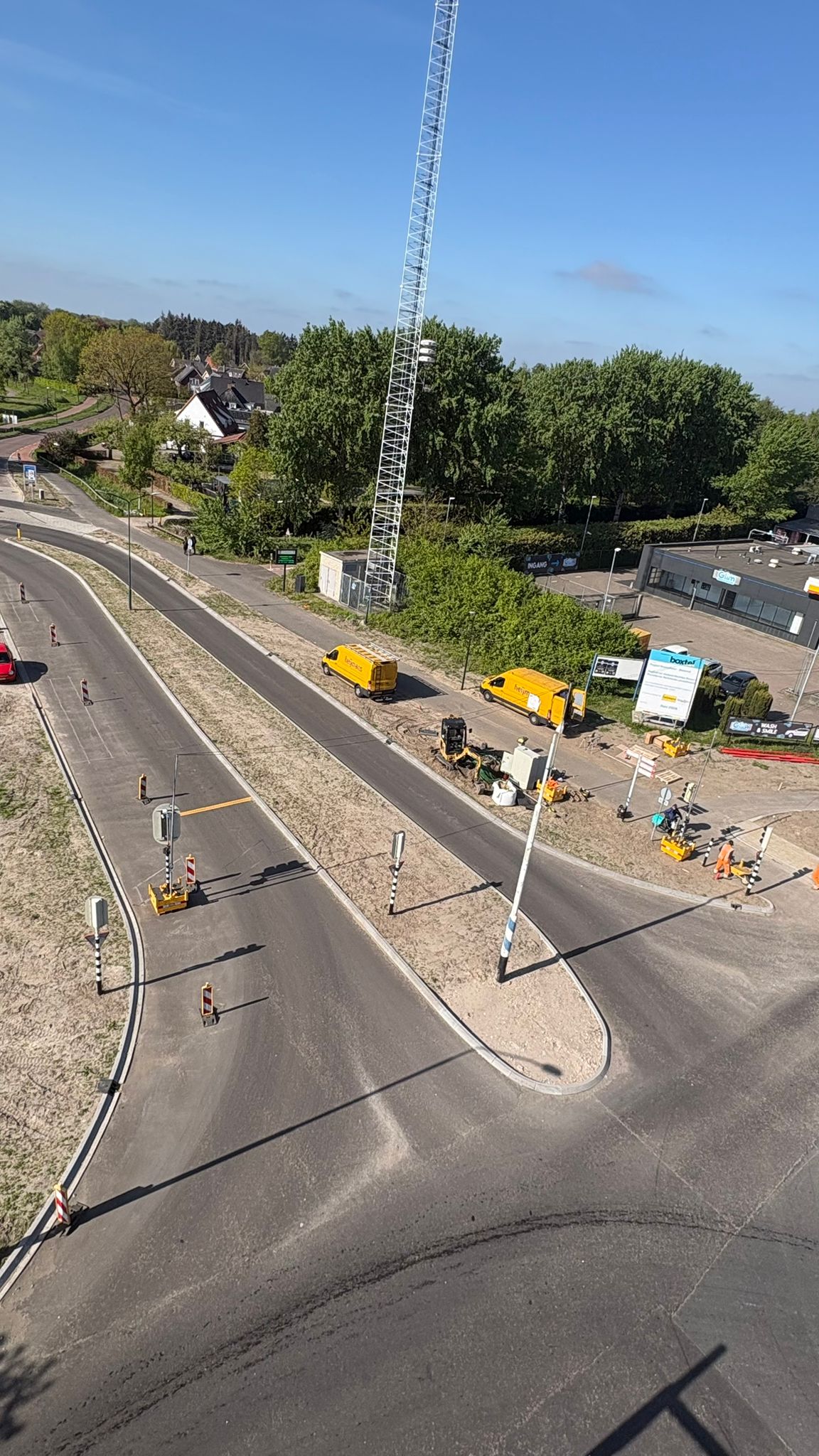

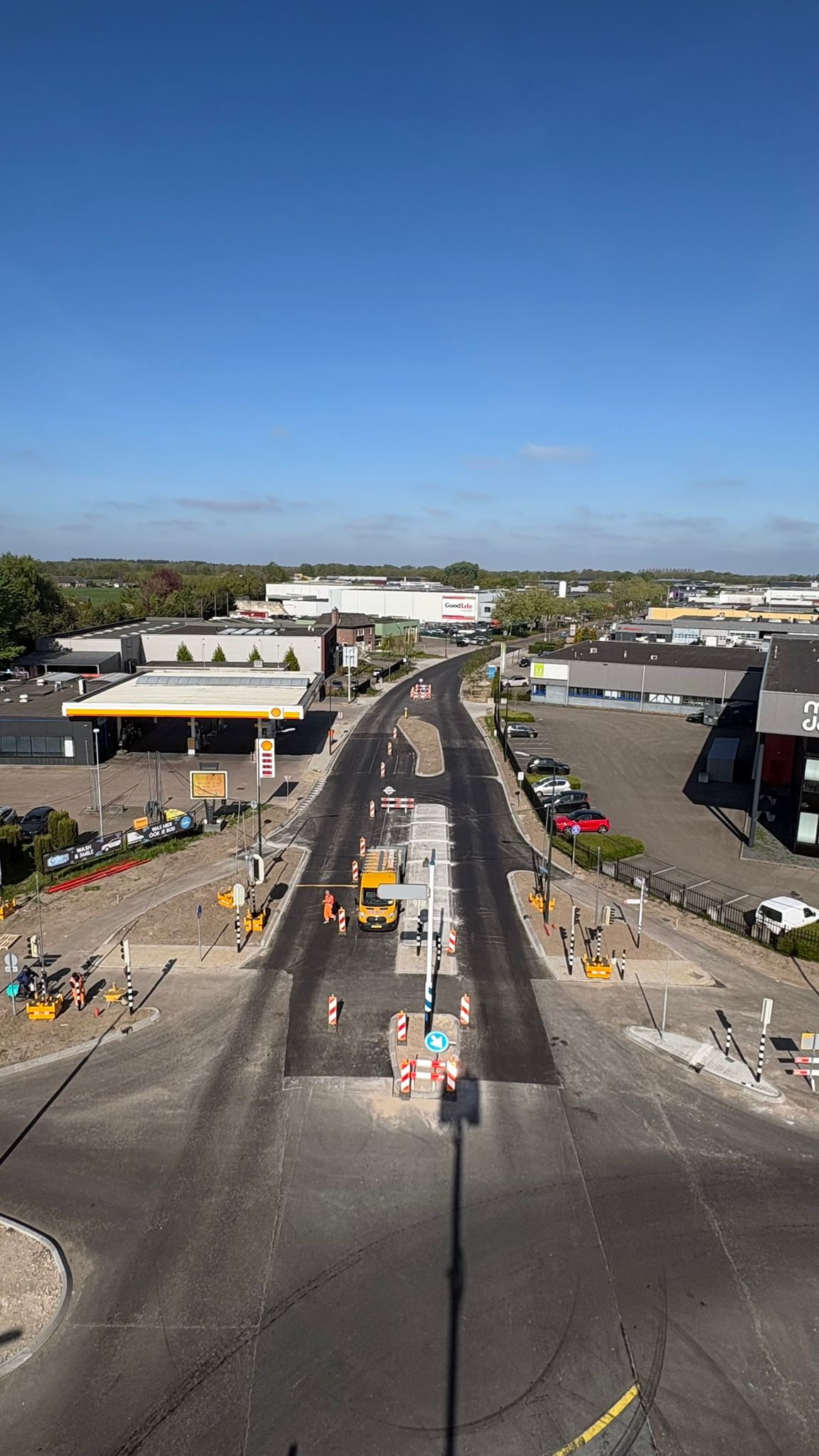

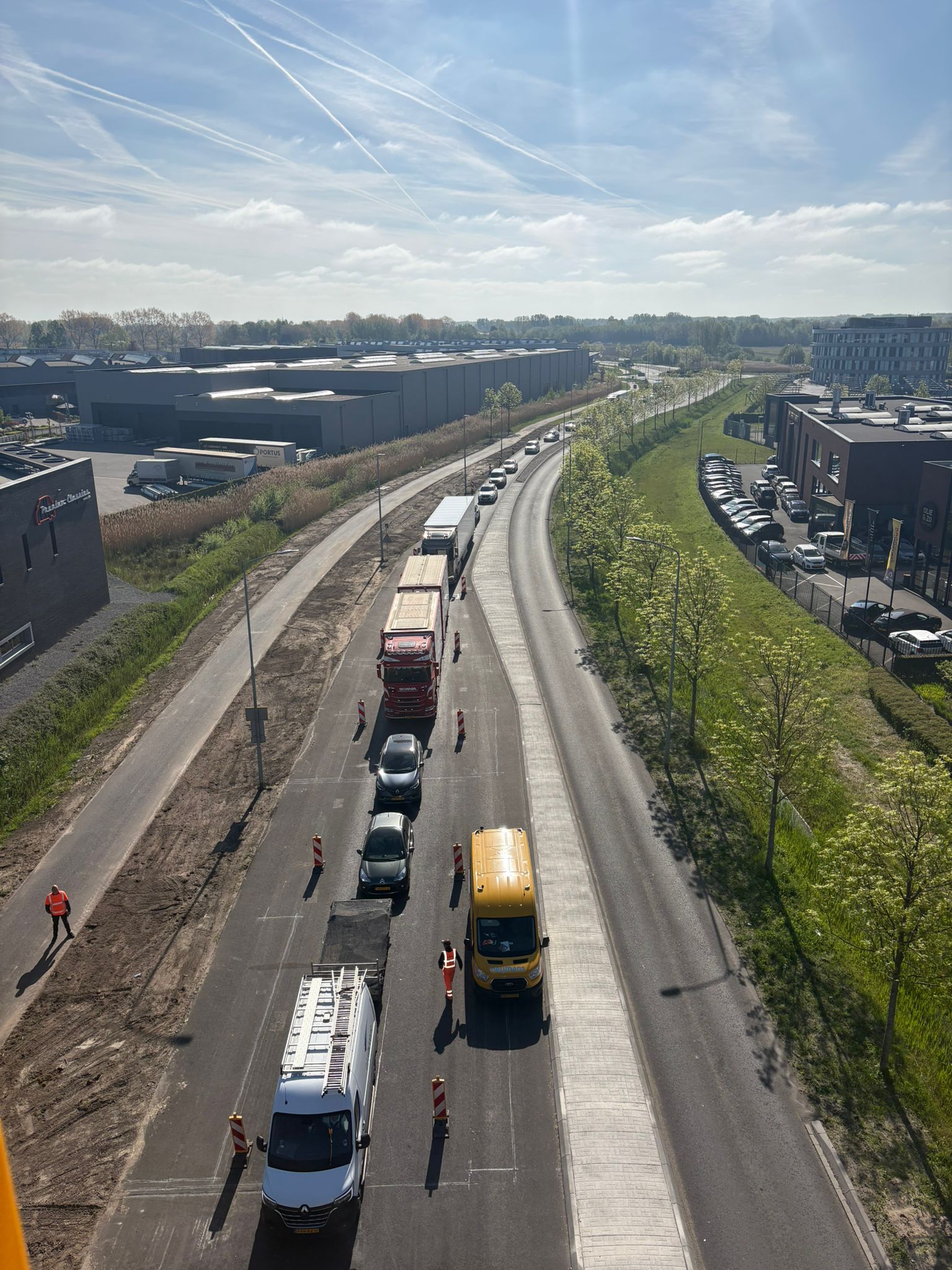

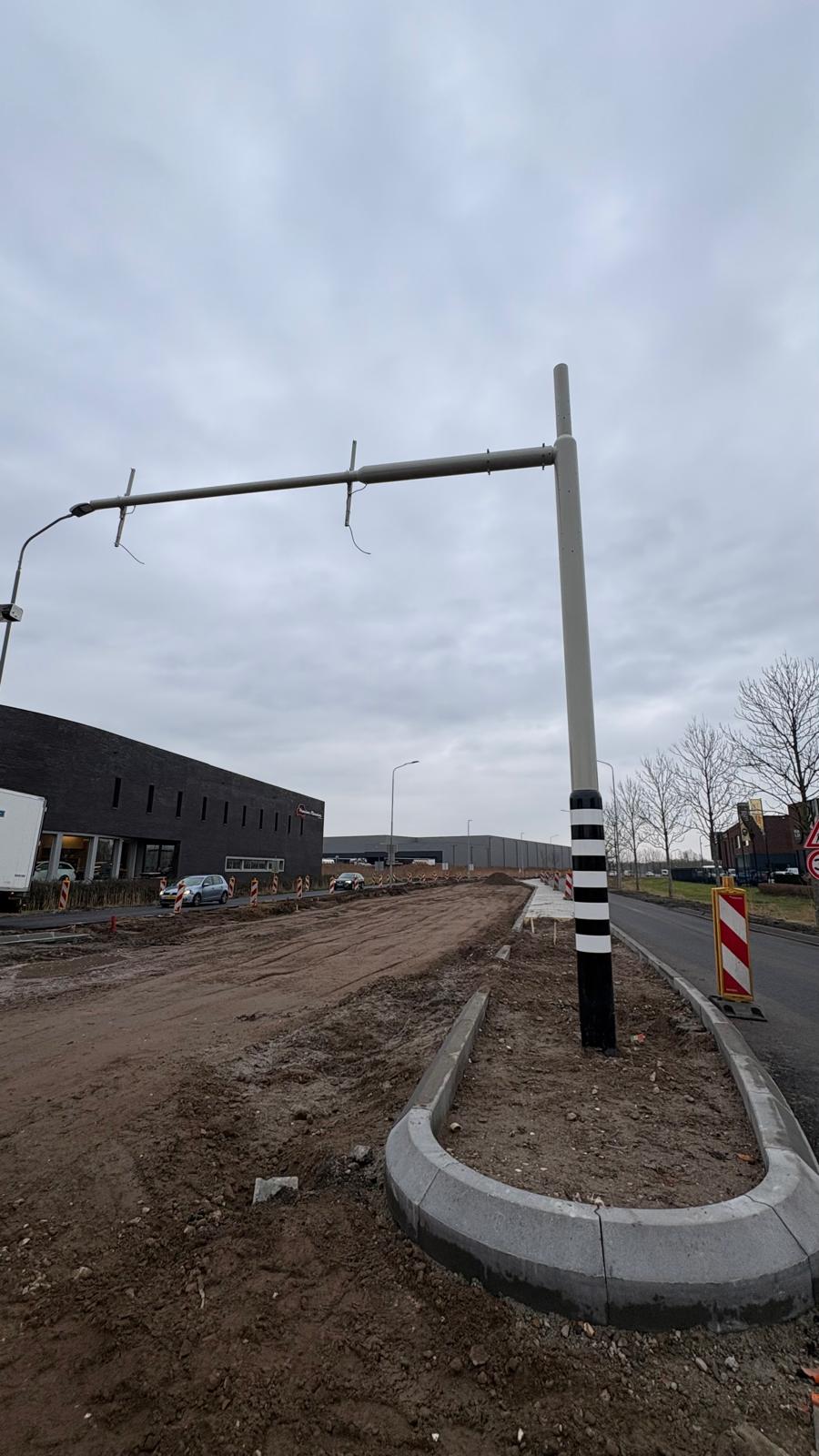

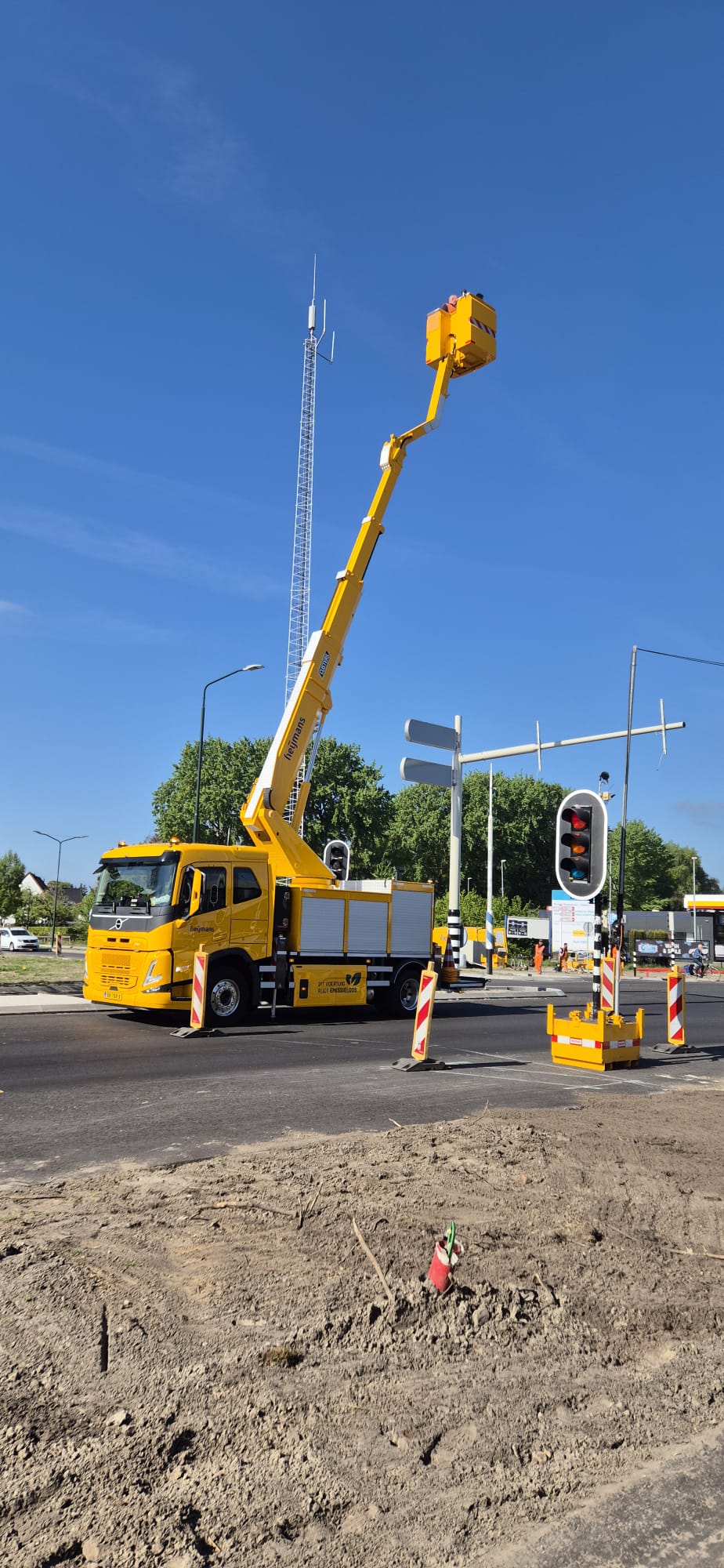

Vanmorgen hebben we de kans gekregen om foto’s te maken vanuit de hoogwerker, op 22 meter hoogte! Het is mooi om op deze manier de voortgang te laten zien. Op dit moment werken we aan de verkeersregelinstallatie en bereiden we ons voor op …
Read moreAankondiging start fase 7!

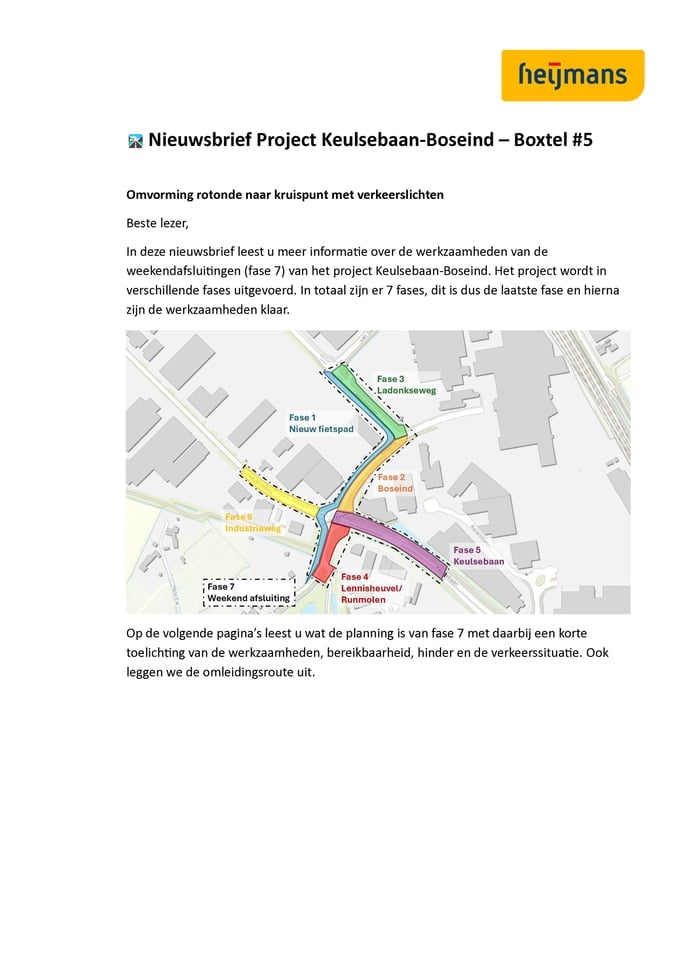

We gaan binnenkort beginnen met de laatste fase van het project. Dit gebeurt tijdens 2 weekendafsluitingen.
Update werkzaamheden!

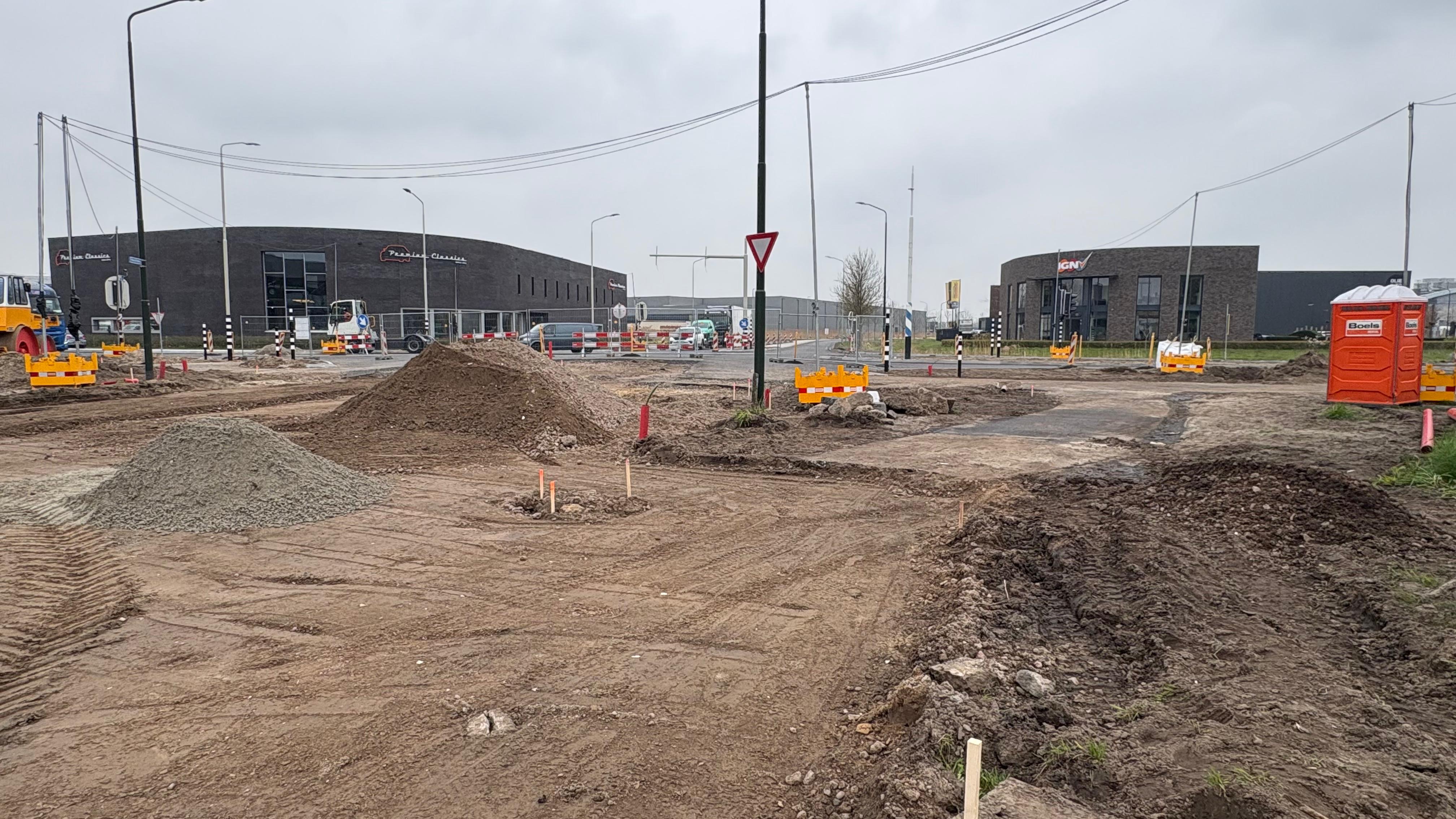

De werkzaamheden aan fase 6b zijn volop bezig. De nieuwe inrichting wordt steeds duidelijker. Volgende week maandag wordt het asfalt van de onder- en tussenlaag aangebracht.
Fijn weekend gewenst!
Update werkzaamheden!

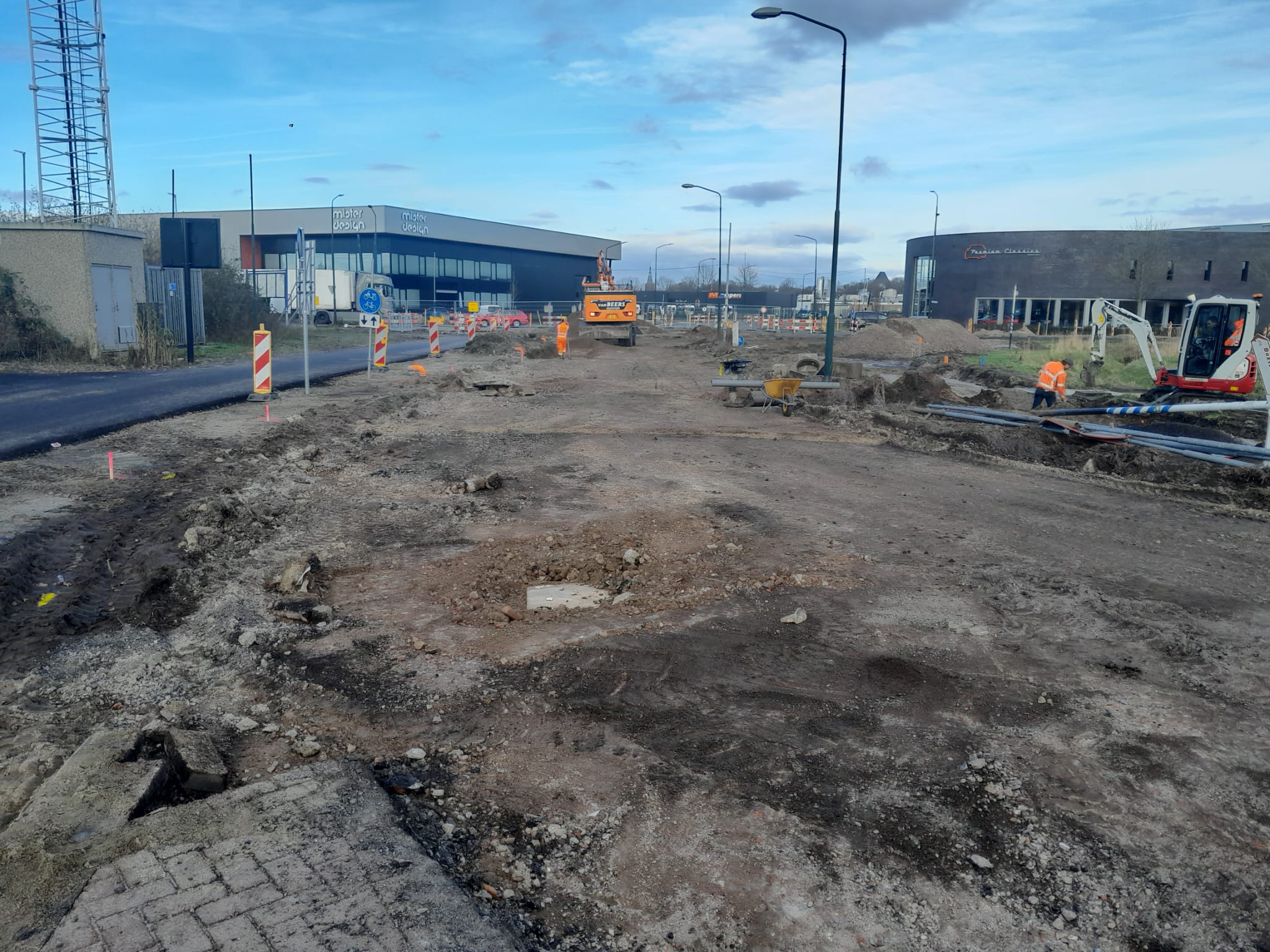

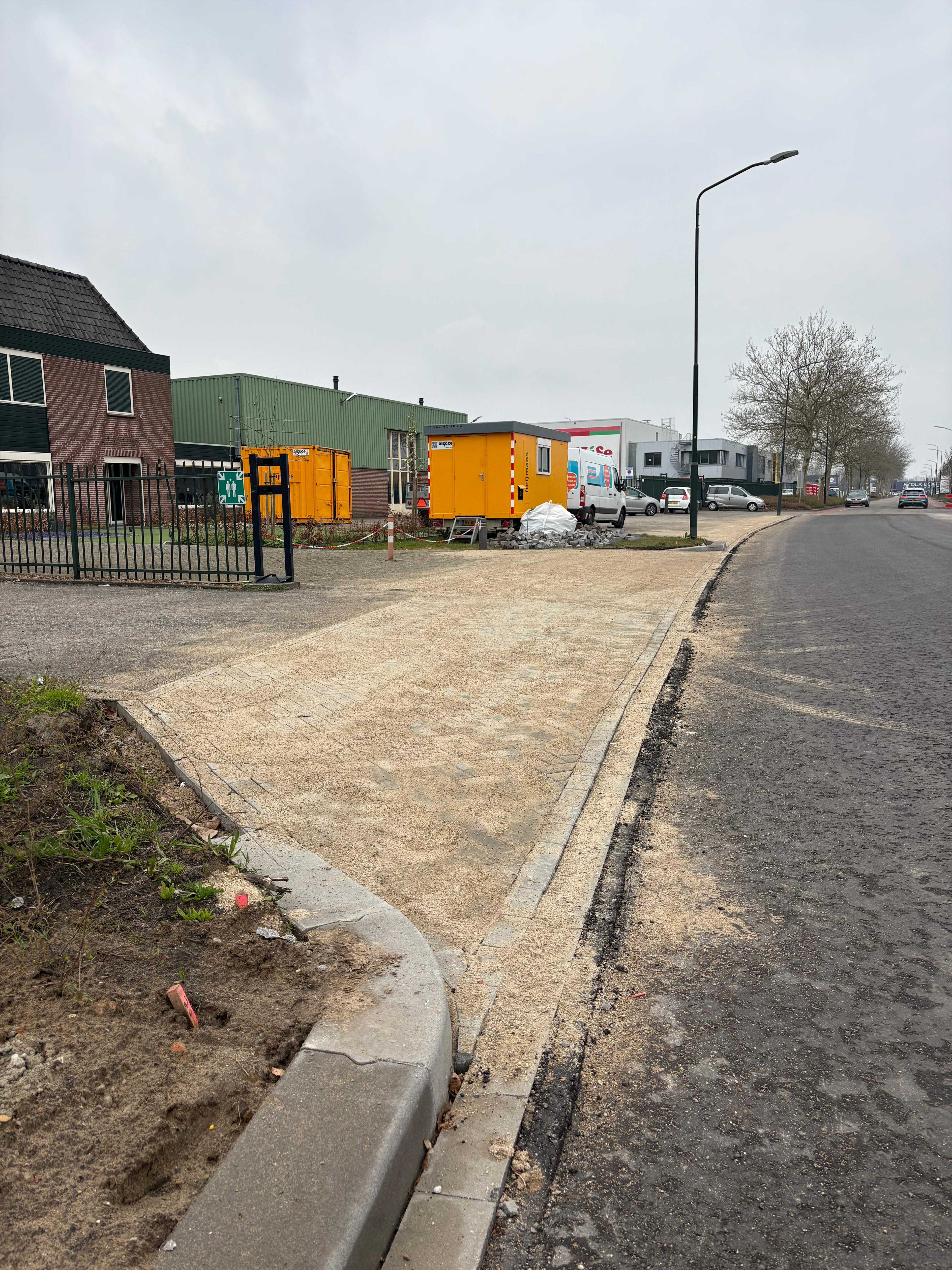

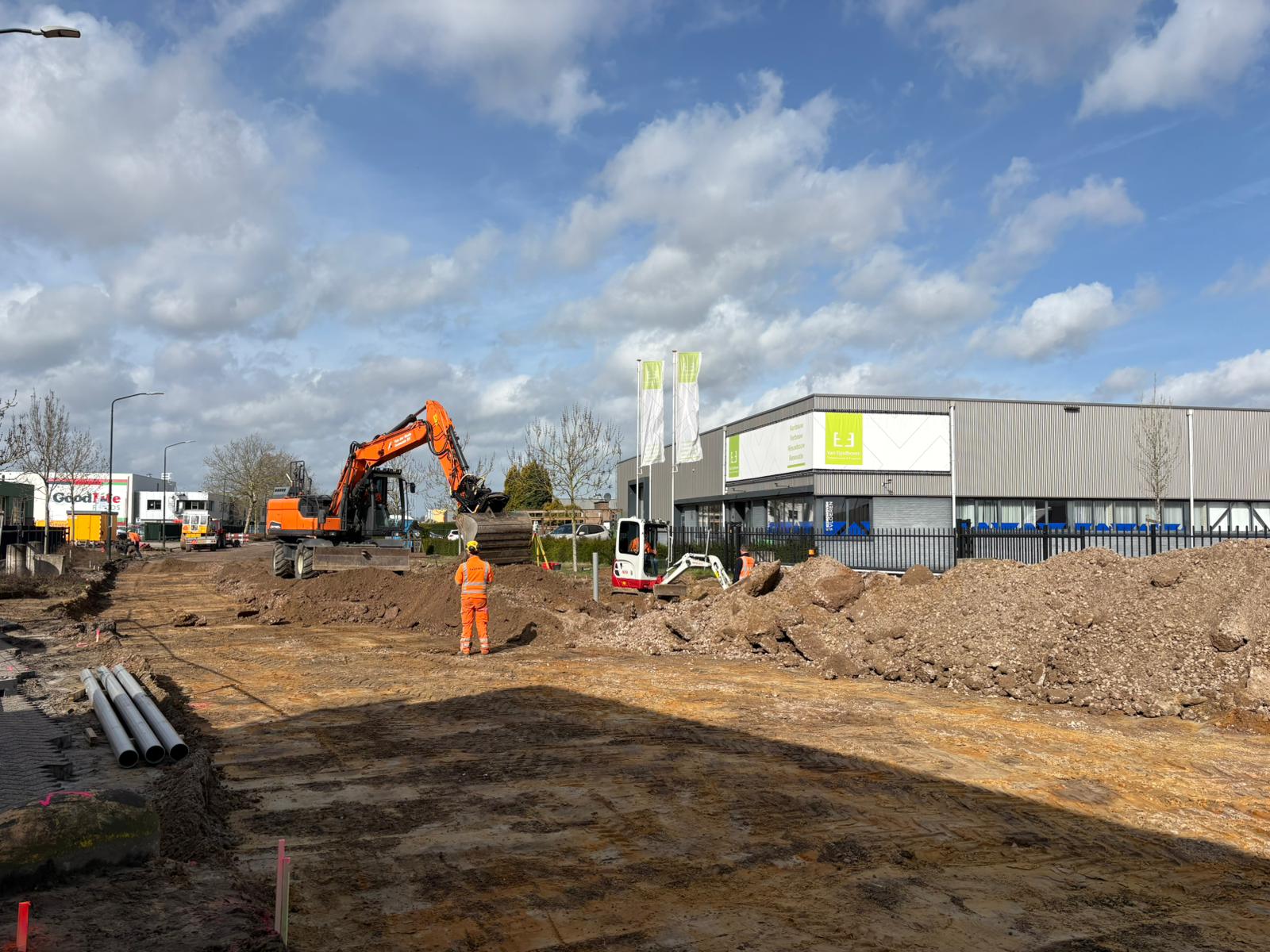

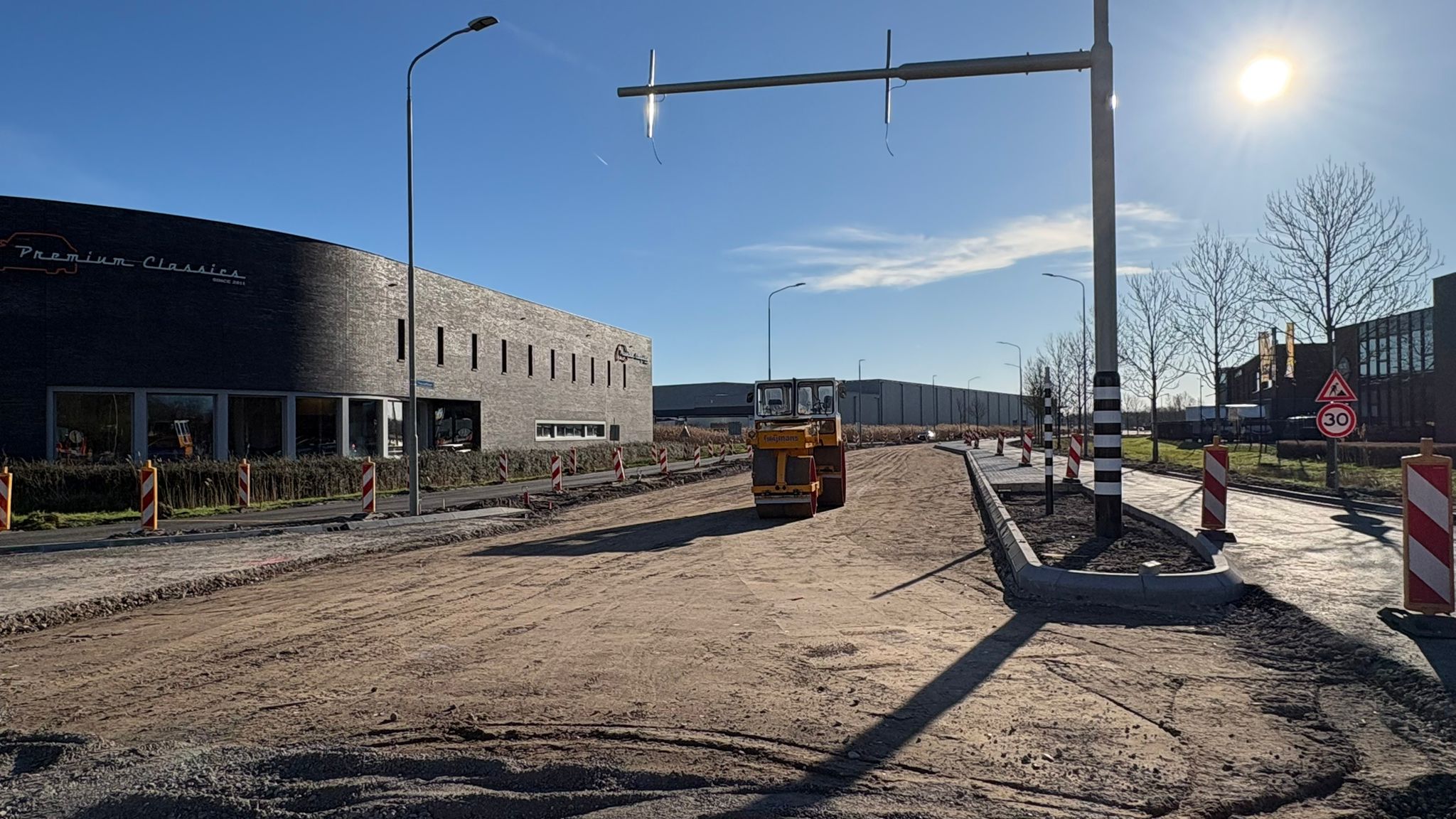

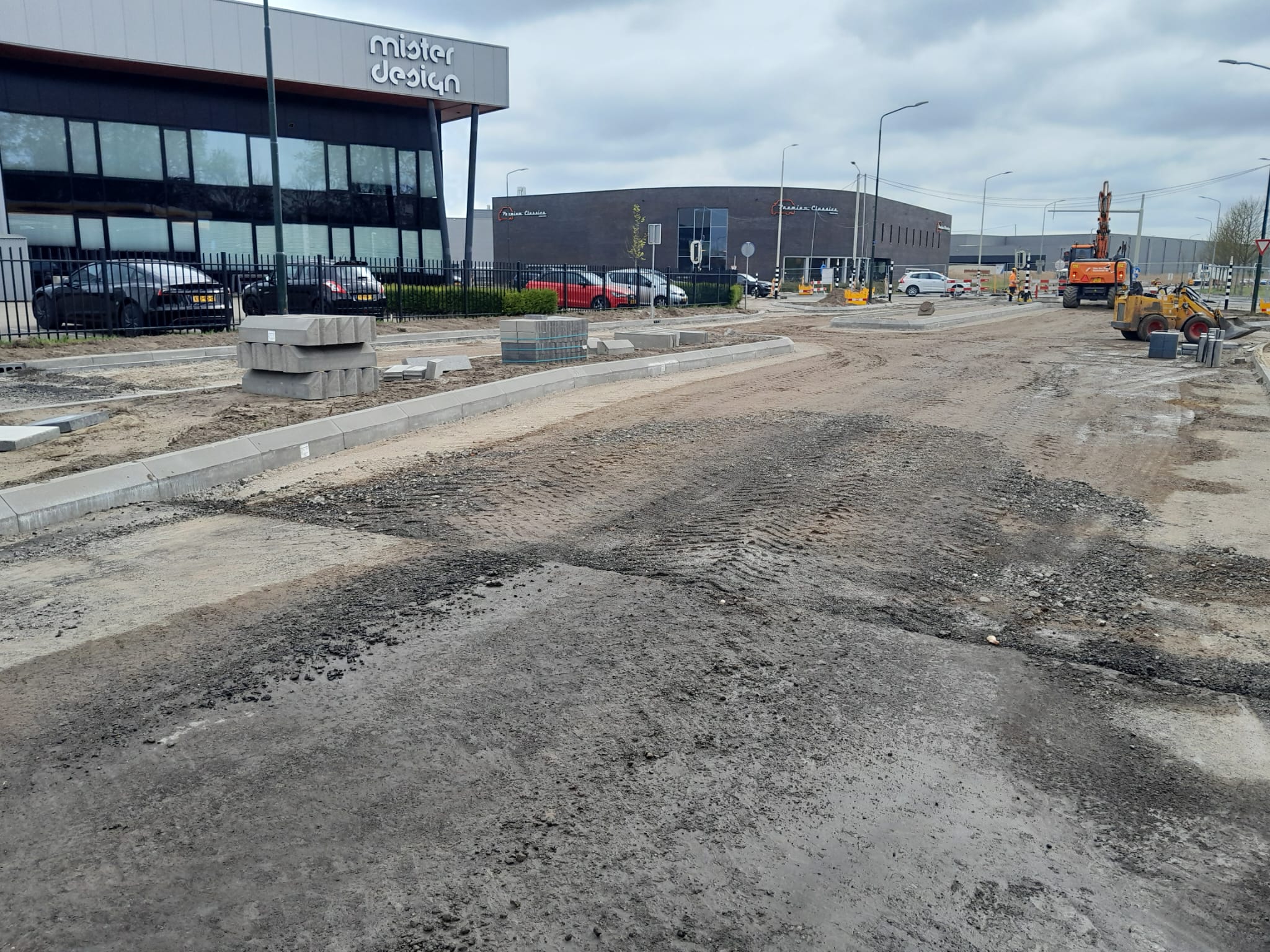

De werkzaamheden aan de Industrieweg gaan goed en volgens planning. We zijn nu bezig met het grondwerk. Zo kunnen we dinsdag beginnen met asfalteren. Dan leggen we de onderlaag en de tussenlaag aan. In de komende periode maken we de inrit …
Read moreUpdate werkzaamheden!

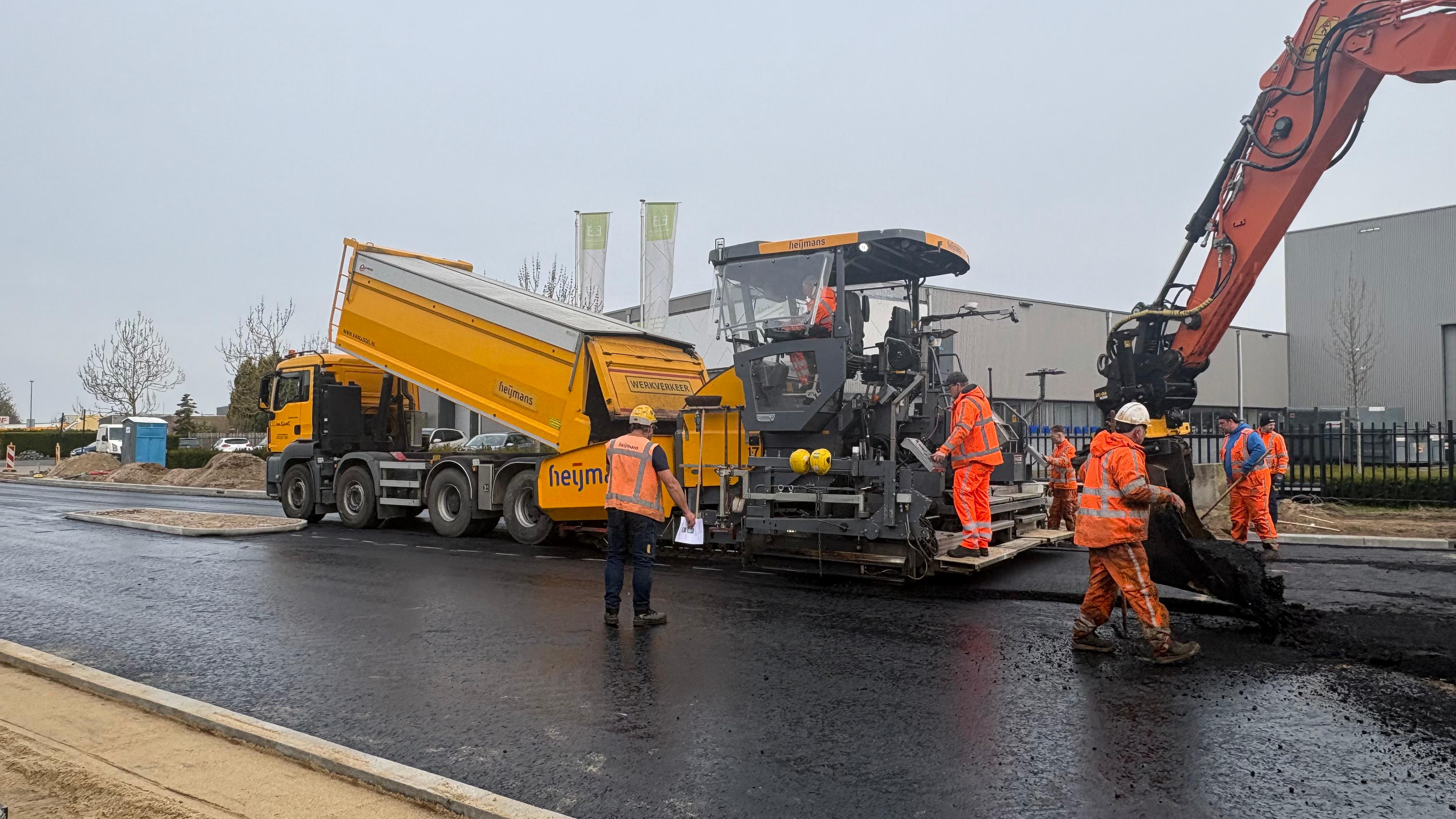

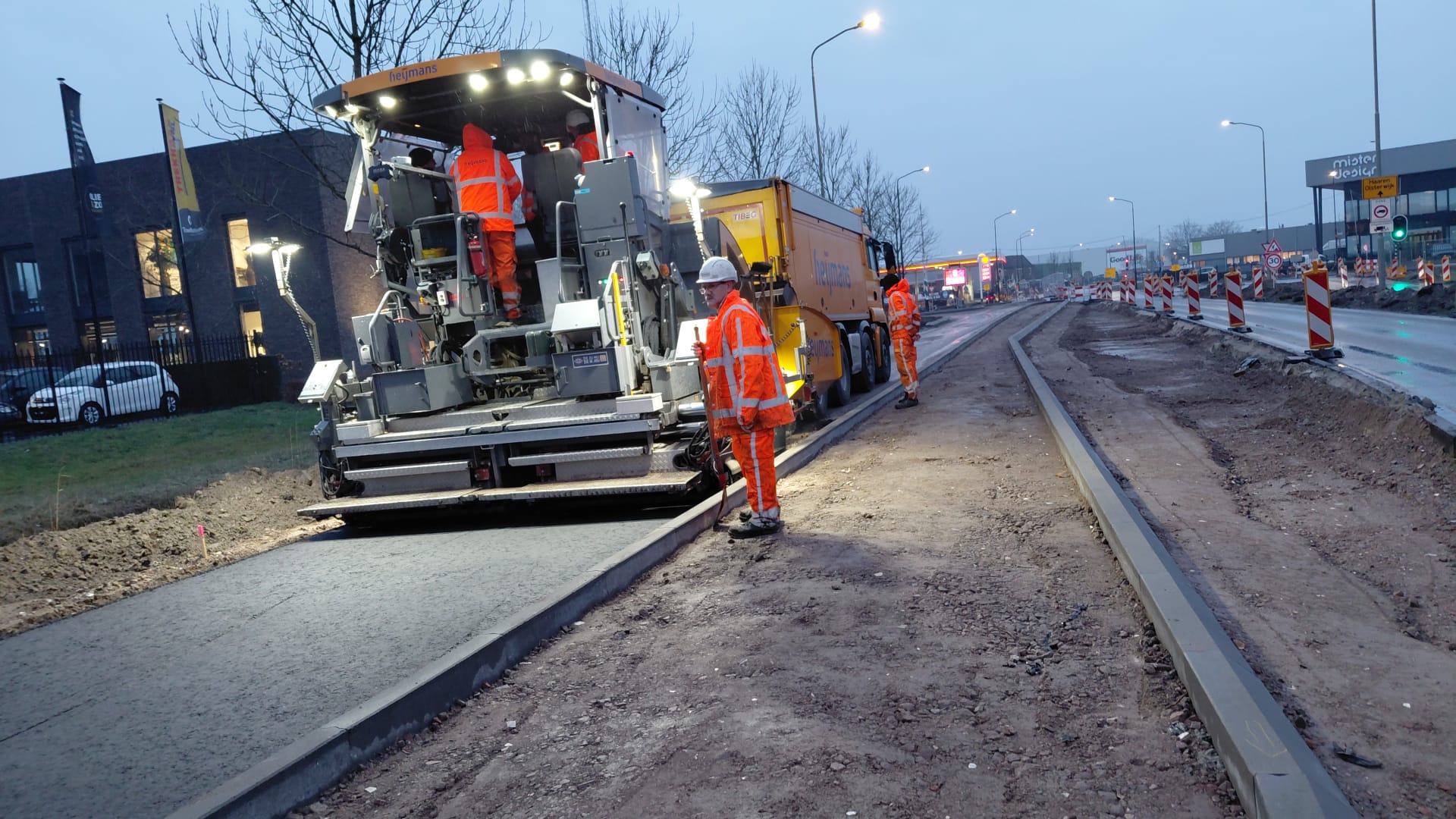

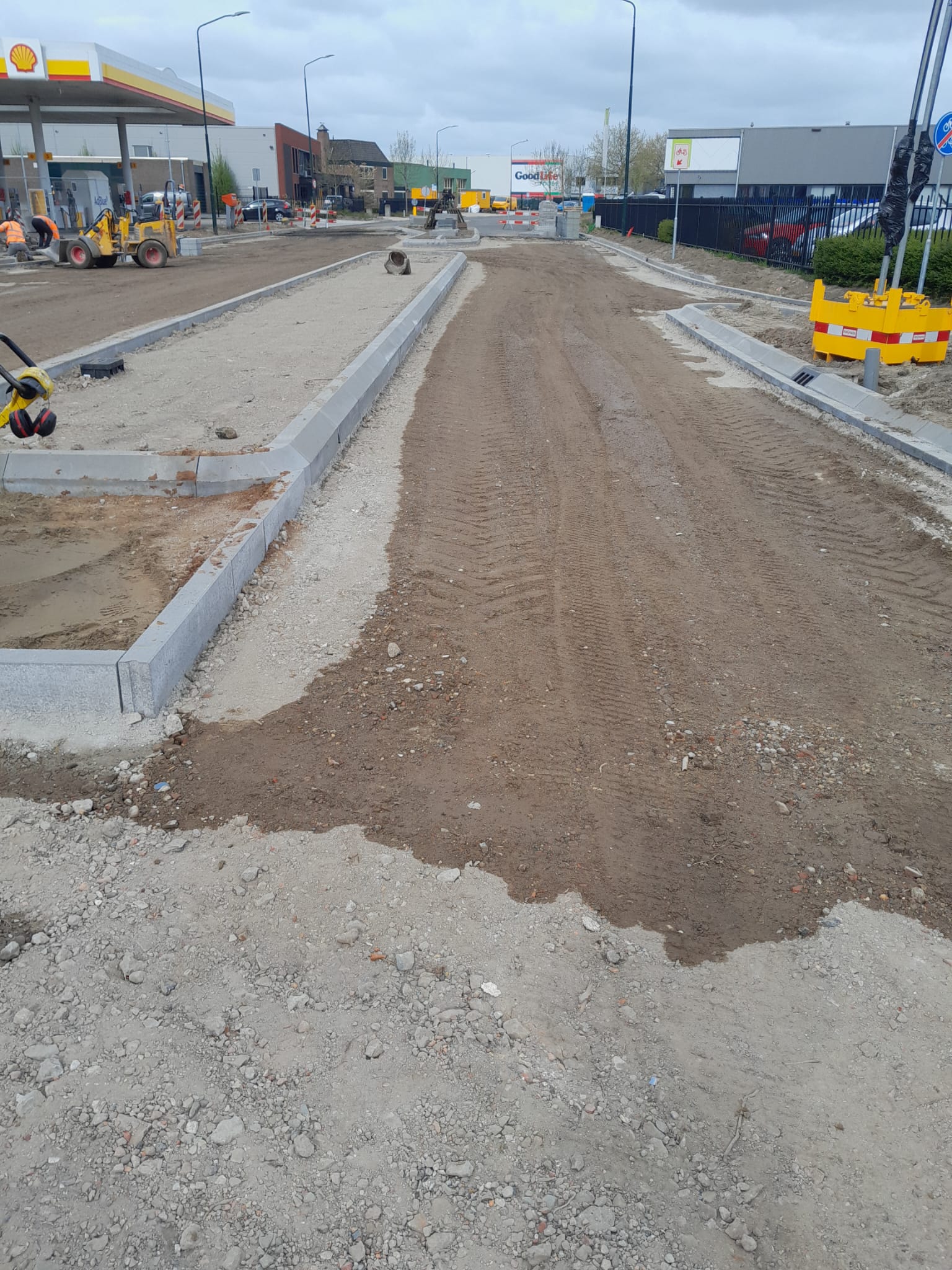

Vandaag hebben onze collega’s van asfalt de onderlaag en tussenlaag aangebracht op de rijbaan van de Industrieweg. Het ziet er al goed uit. Ook zijn de collega’s gestart met het maken van de inritten.
Op donderdag 26 maa…
Read moreHerinnering start fase 6b!
We willen jullie eraan herinneren dat de werkzaamheden van fase 6b (Industrieweg) volgende week donderdag (26 maart) starten.
Vanaf die dag is de Industrieweg afgesloten voor doorgaand verkeer. Shel…

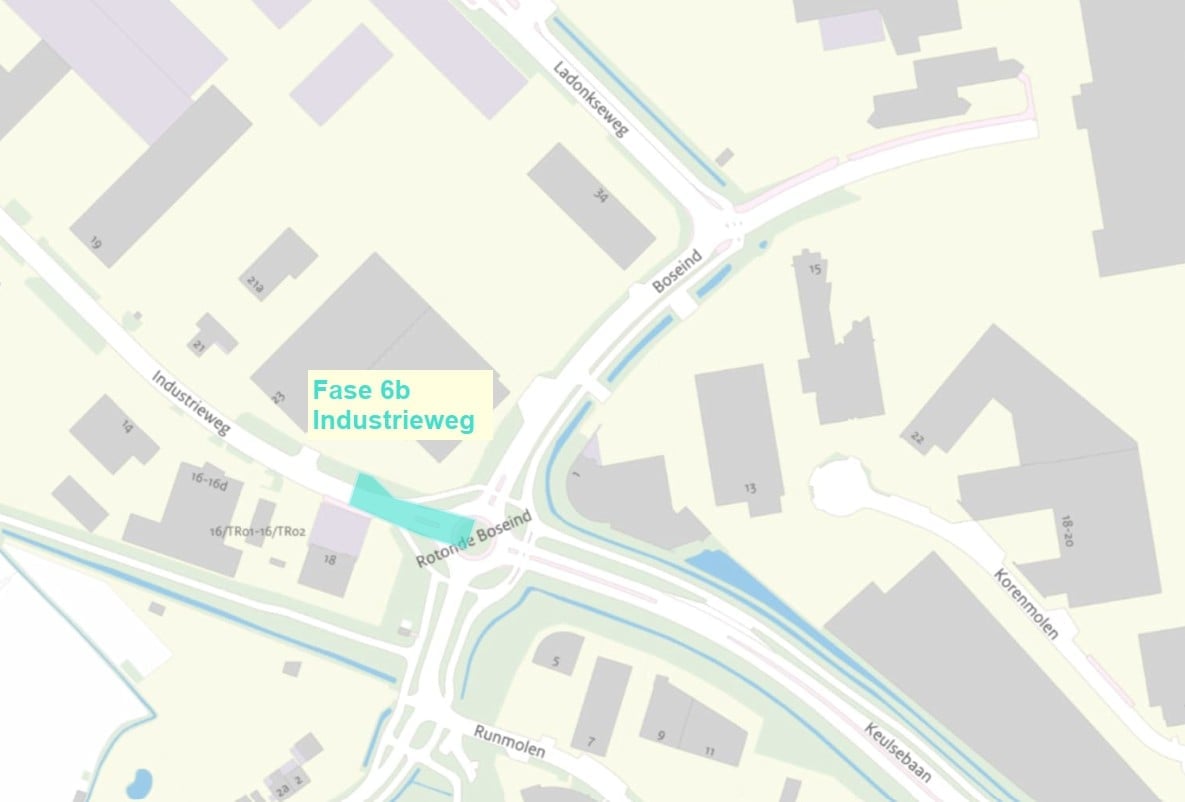

Read moreUpdate werkzaamheden en aankondiging start fase 6b!

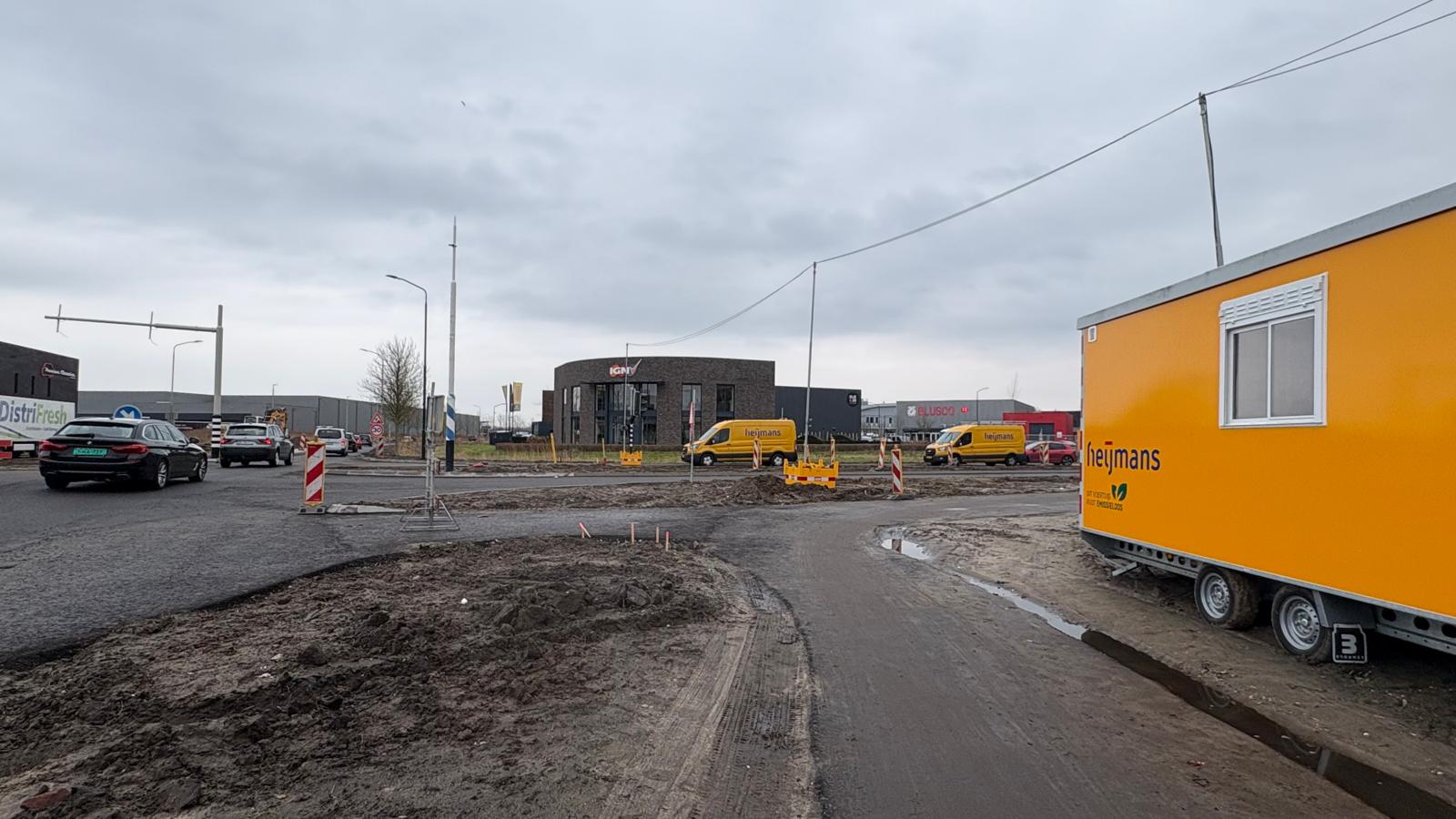

Afgelopen maandag zijn we begonnen met de werkzaamheden in een gedeelte van de Industrieweg. De werkzaamheden gaan goed en volgens planning.
Op donderdag 26 maart starten de…
Read moreUpdate werkzaamheden!

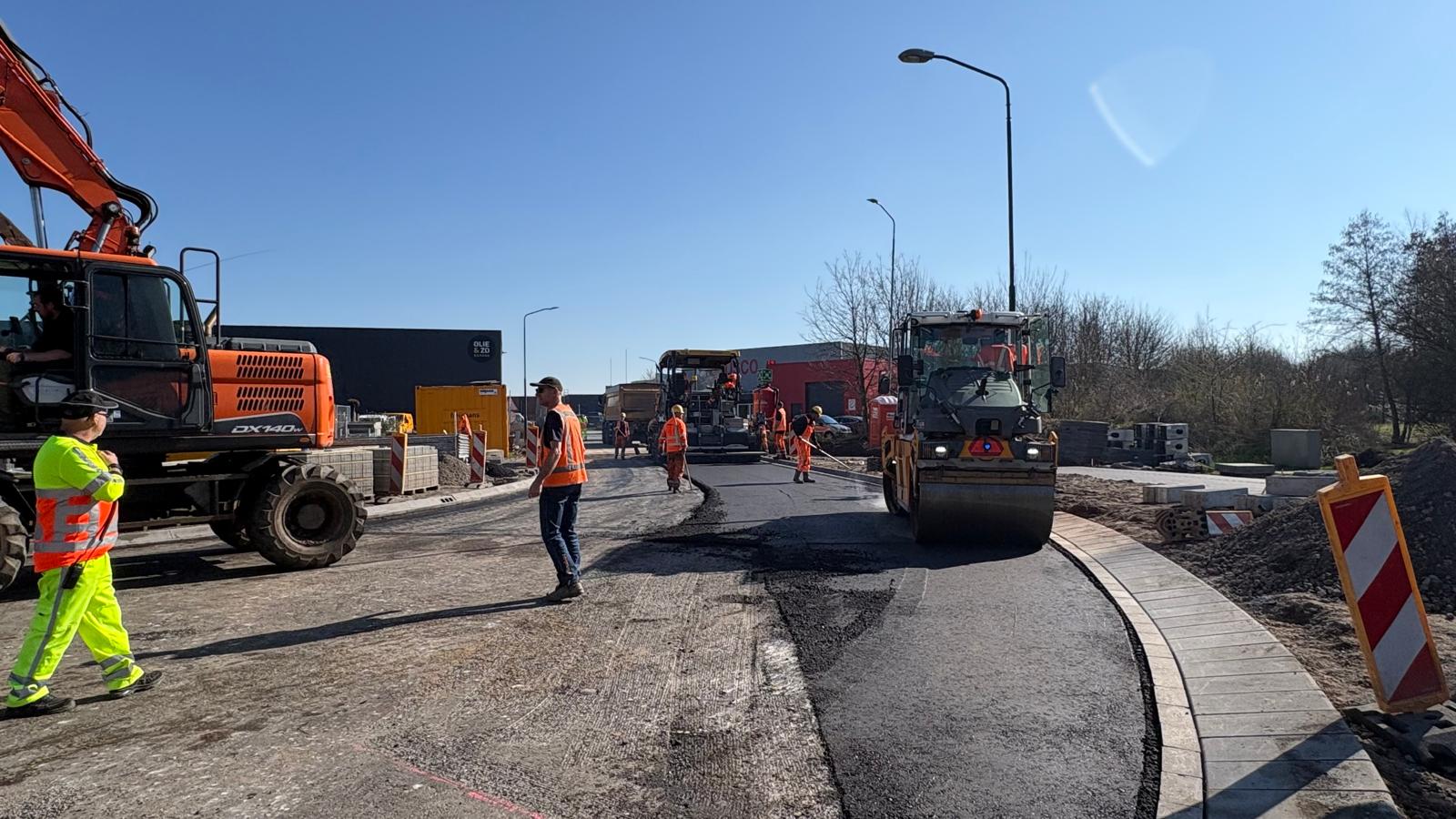

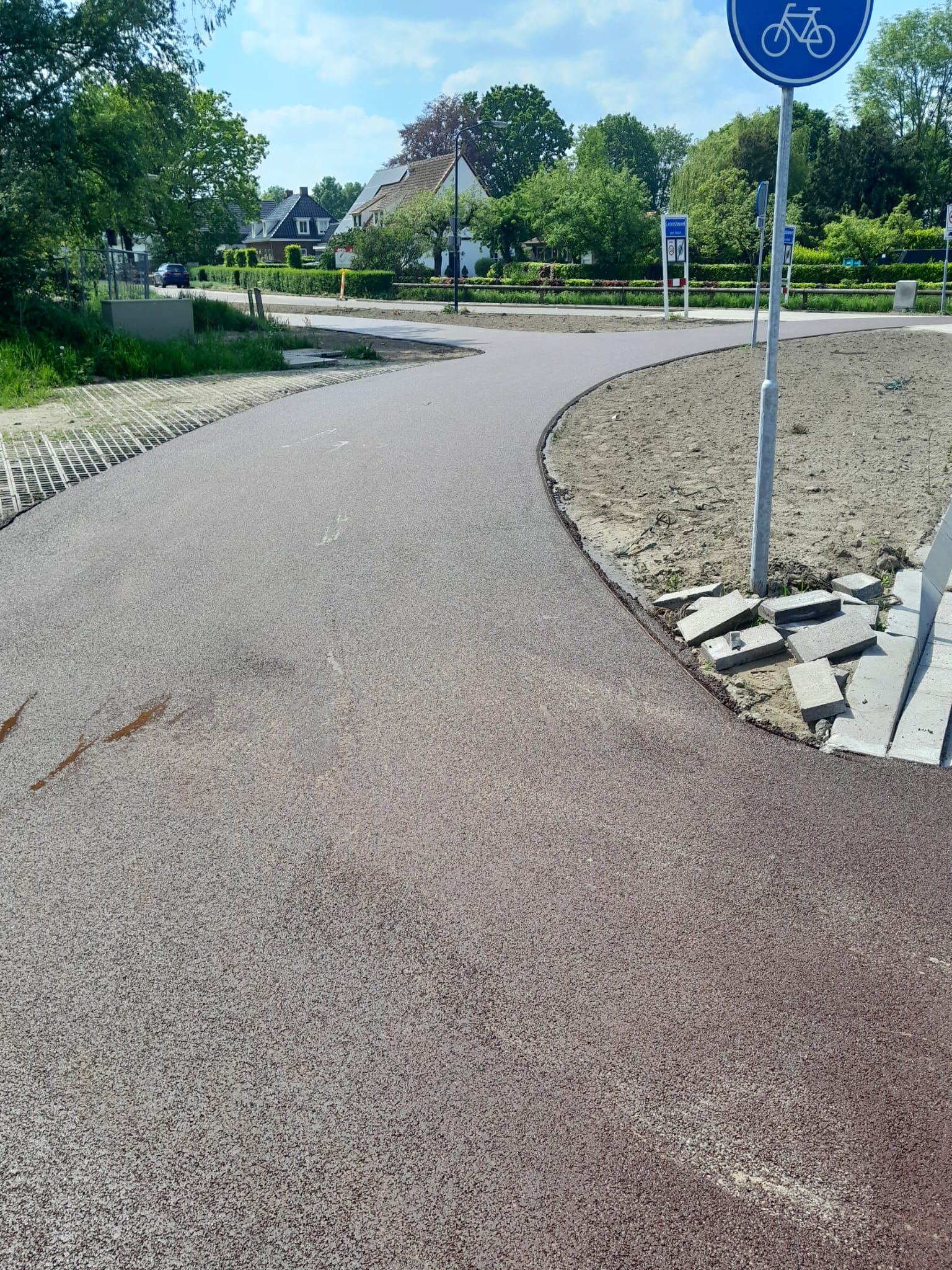

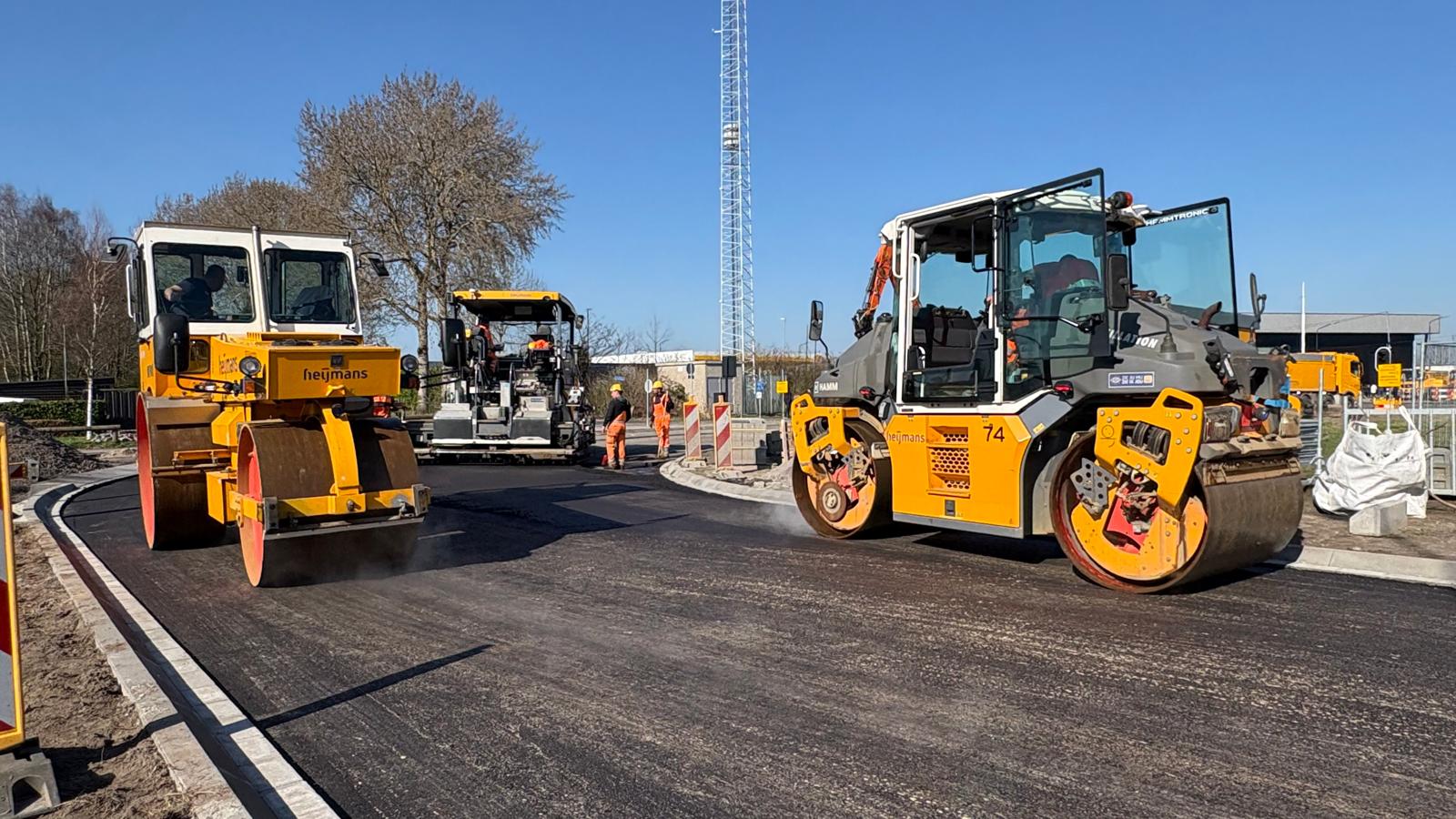

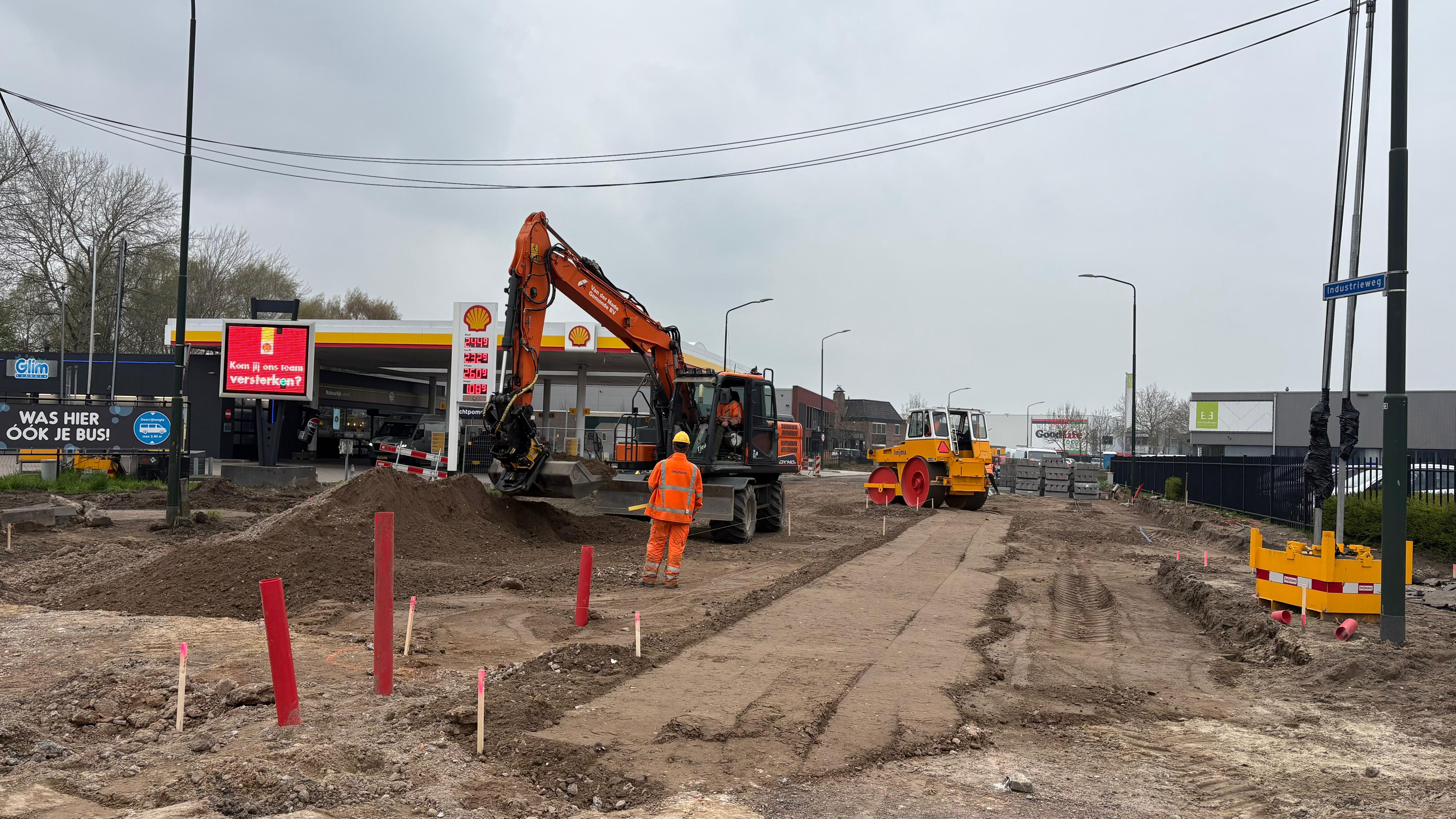

Afgelopen week hebben we hard gewerkt aan fase 5. Gisteren hebben we het asfalt aangelegd. Alles is goed verlopen en we zijn weer een stap verder.
We hebben gemerkt en gehoord dat dit bij sommige weggebruikers voor frust…
Read moreHerinnering start fase 6a!
We willen jullie eraan herinneren dat de werkzaamheden van fase 6a (Industrieweg) volgende week vrijdag (6 maart) starten.
Vanaf die dag is de Industrieweg afgesloten voor doorgaand verkeer. Shell b…
Read moreAankondiging start fase 6a!

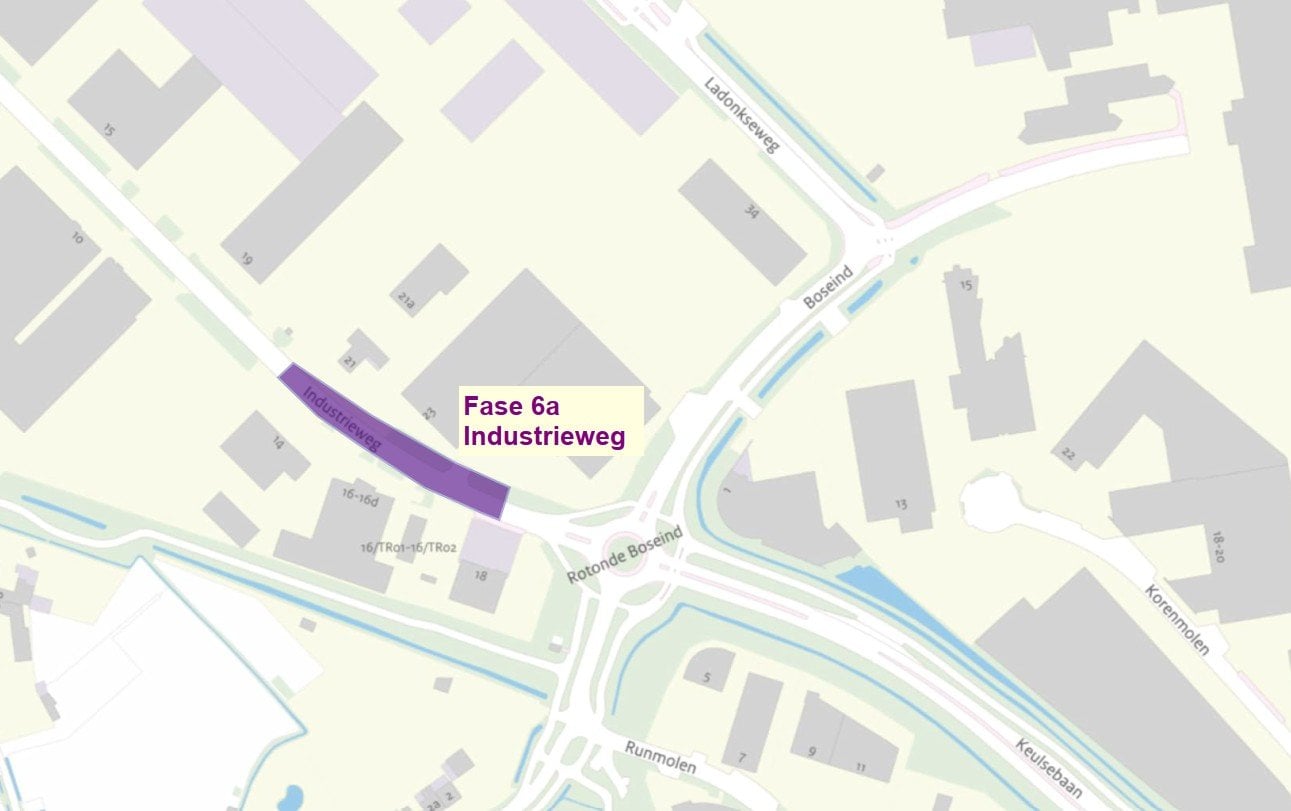

Op vrijdag 6 maart starten de werkzaamheden aan fase 6a en met dit bericht willen we jullie alvast attenderen over de werkzaamheden.
Samengevat omvatten de werkzaamheden het volgende:
Update!

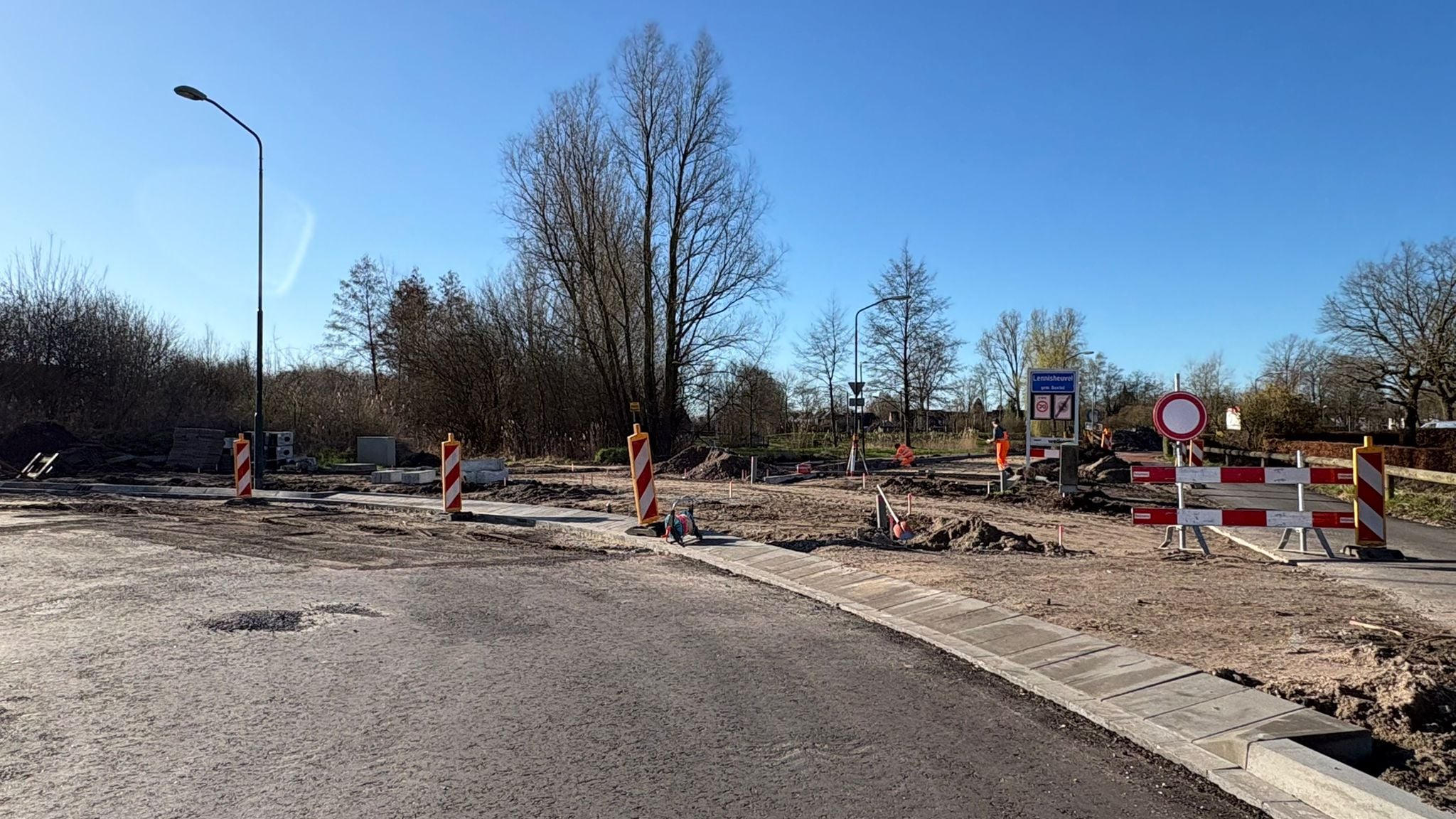

Met maar een korte werkweek vanwege de carnaval, toch veel werk verricht door onze collega's. Zo zijn de Keulsebaan en het stukje Lennisheuvel (straat) verder afgemaakt om straks weer op te bouwen. Verder zijn er door onze collega's van Techniek al flin…
Read moreUpdate!

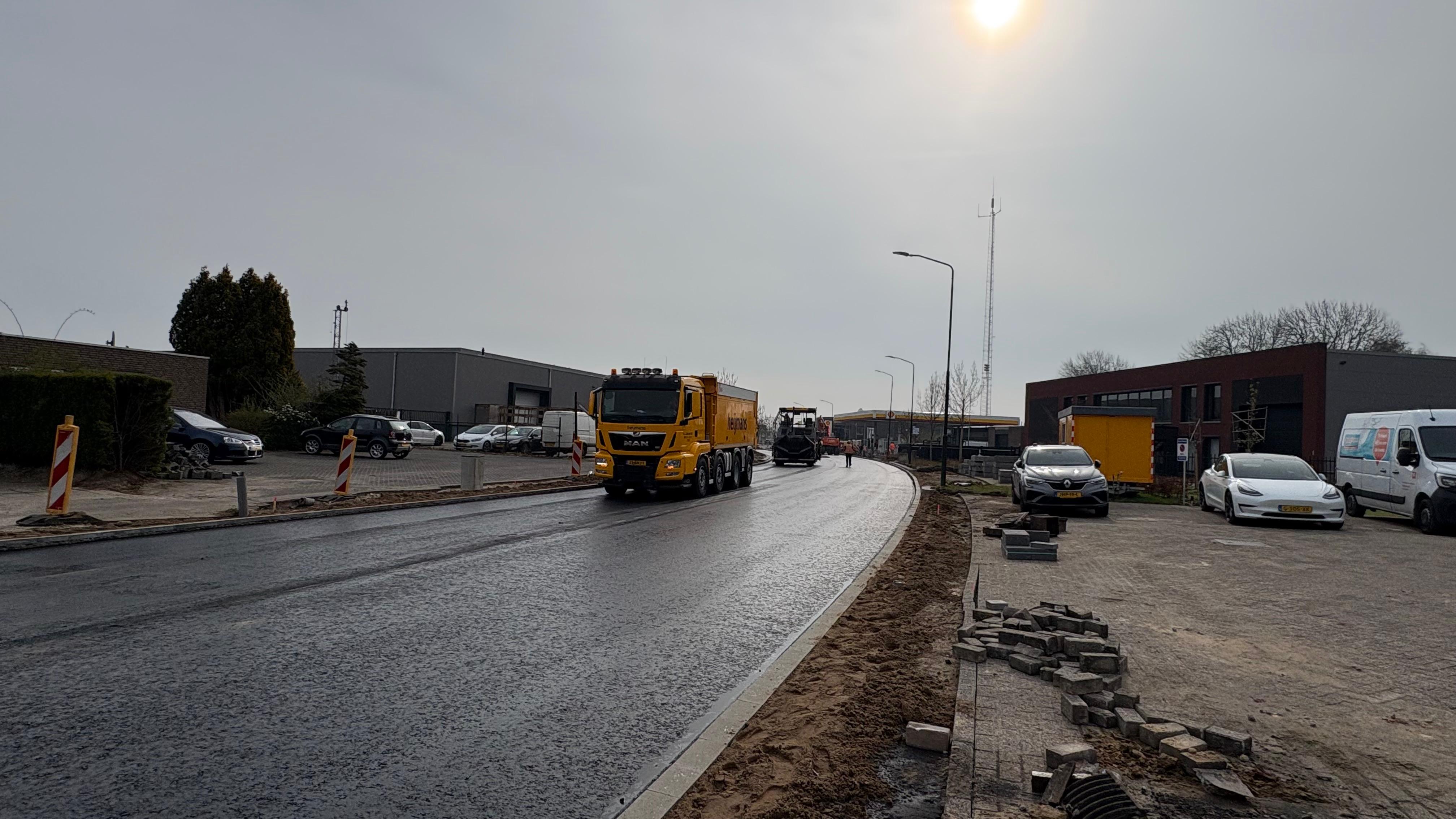

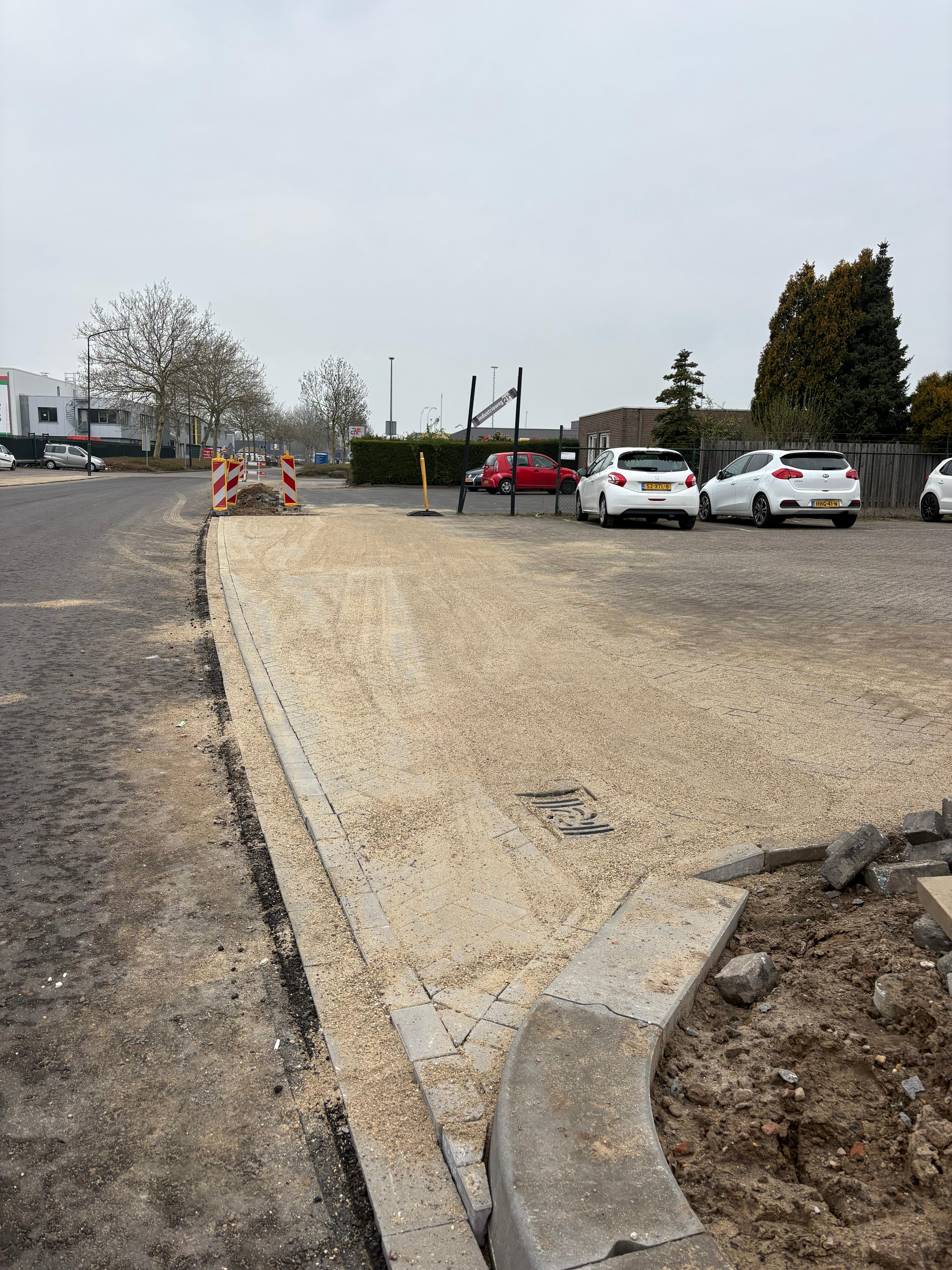

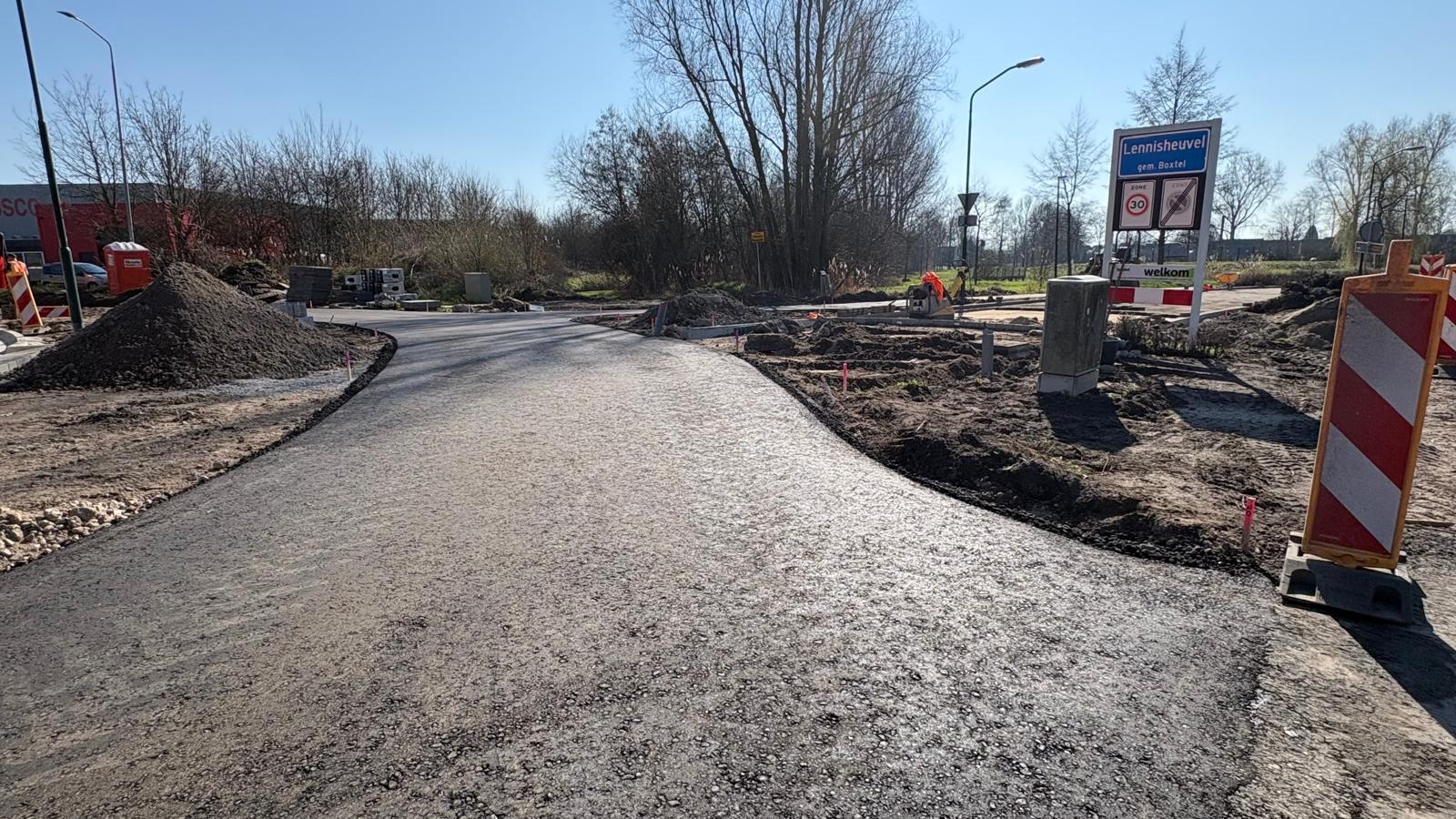

Deze week is fase 4 verder afgemaakt. We hebben de bermen en puinbaan afgewerkt, grasbetontegels aangebracht en vandaag zijn ze al vroeg begonnen met asfalteren. De onder- en tussenlaag is aangebracht. In mei (weekendafsluitingen) zal de deklaag worden …
Read moreReminder start fase 5!

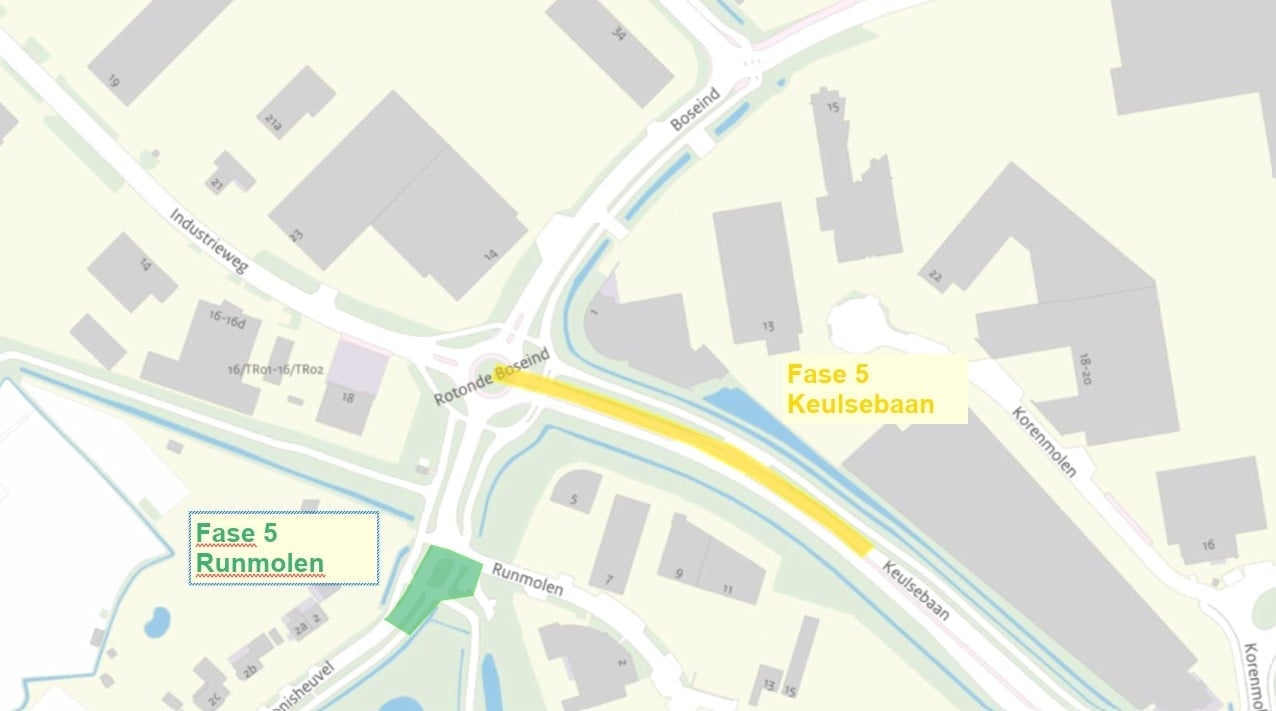

We willen jullie erop wijzen dat de werkzaamheden van fase 5 (Noordzijde Keulsebaan/Lennisheuvel/Runmolen) volgende week dinsdag (10 februari) beginnen.
Vanaf die dag is Runmolen alleen bereikbaar via K…
Read moreUpdate!

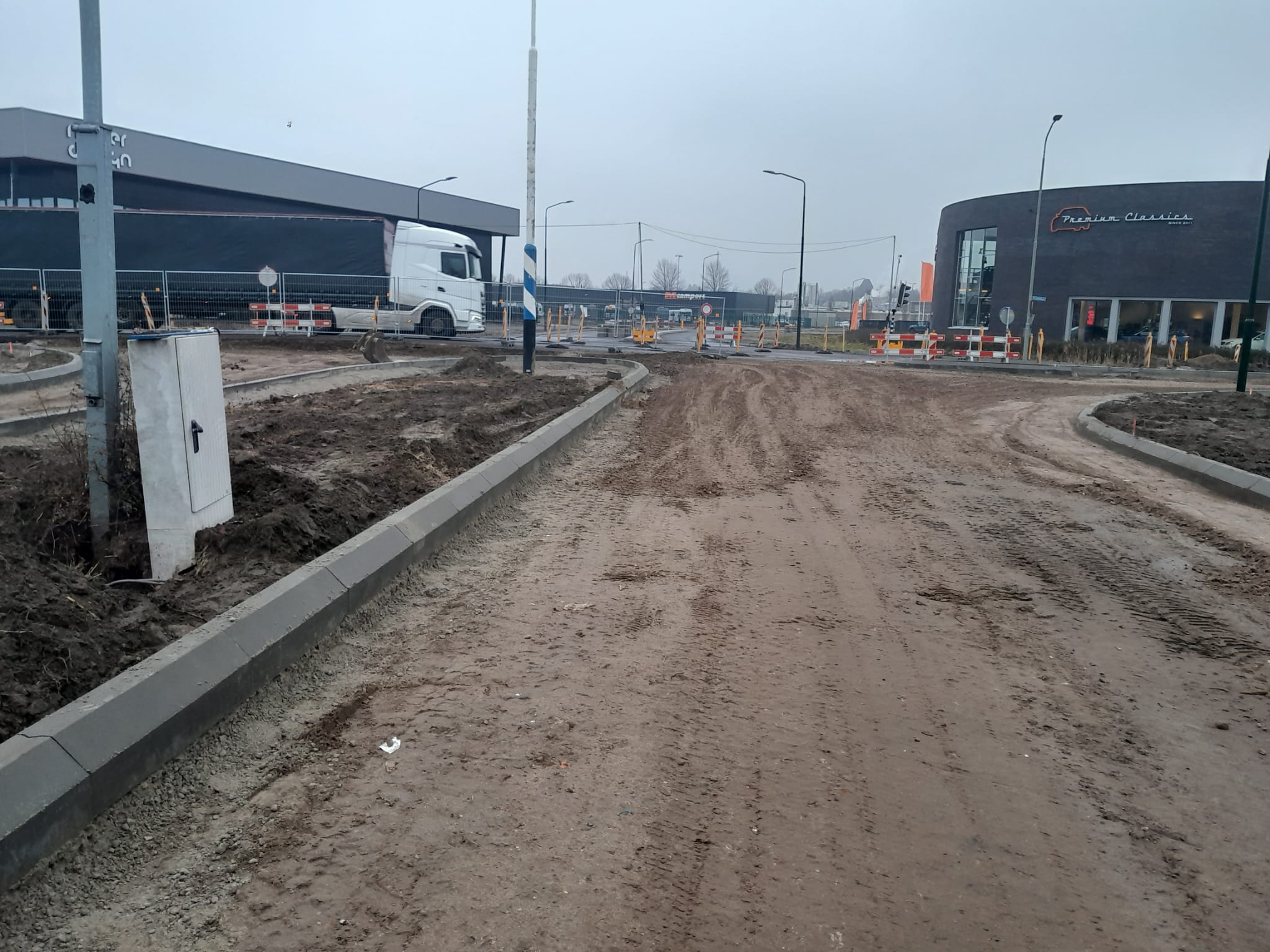

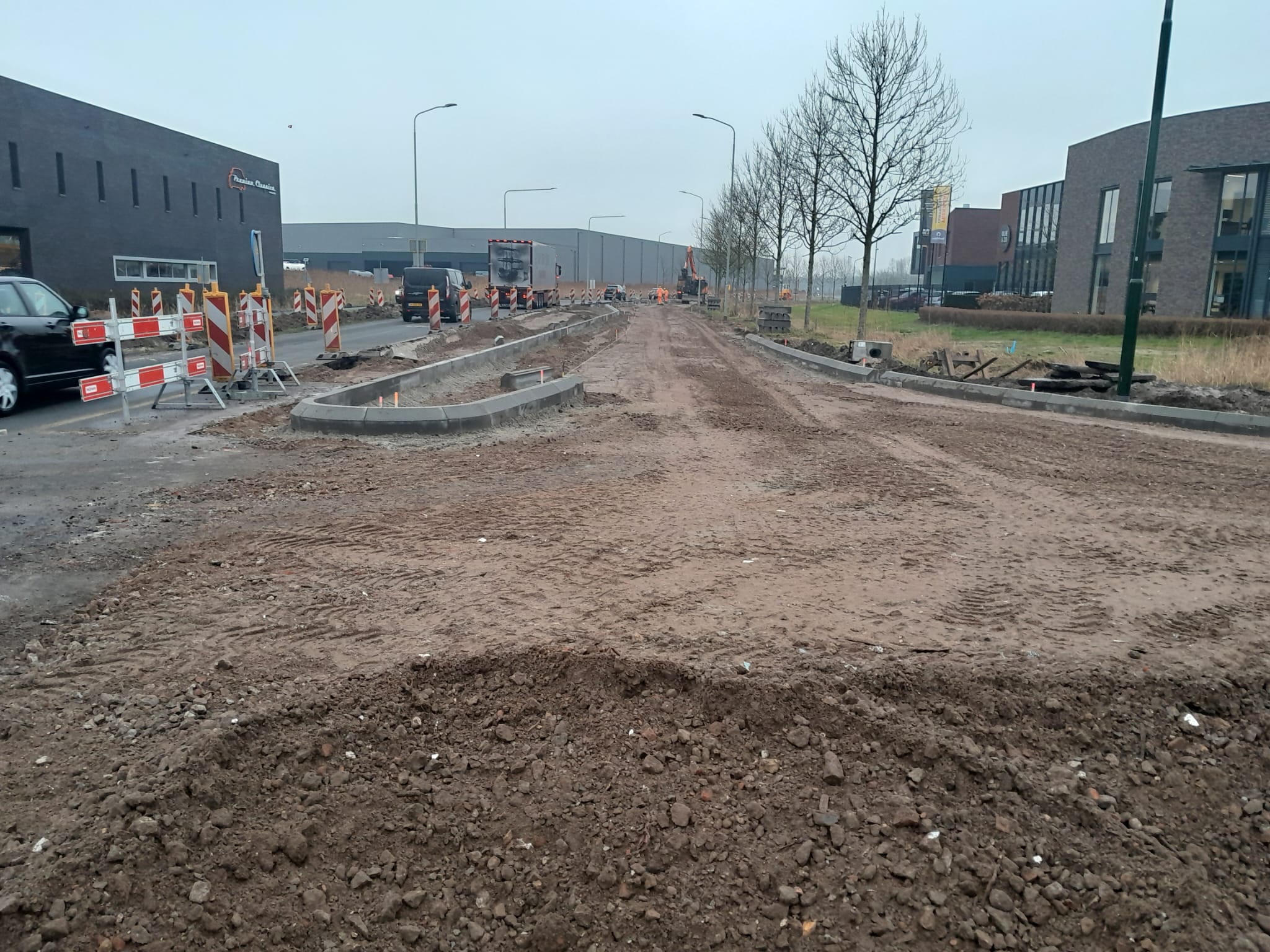

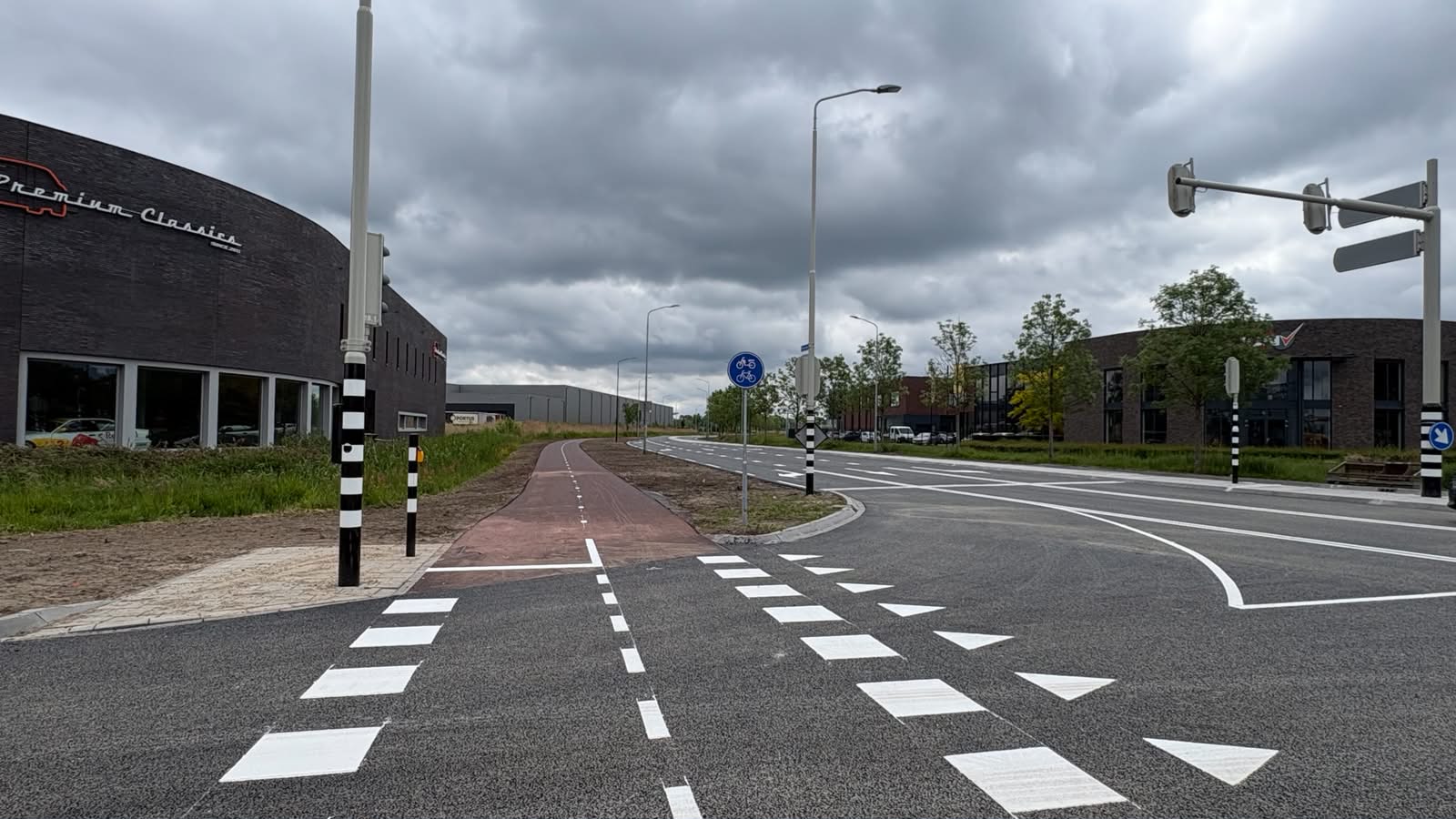

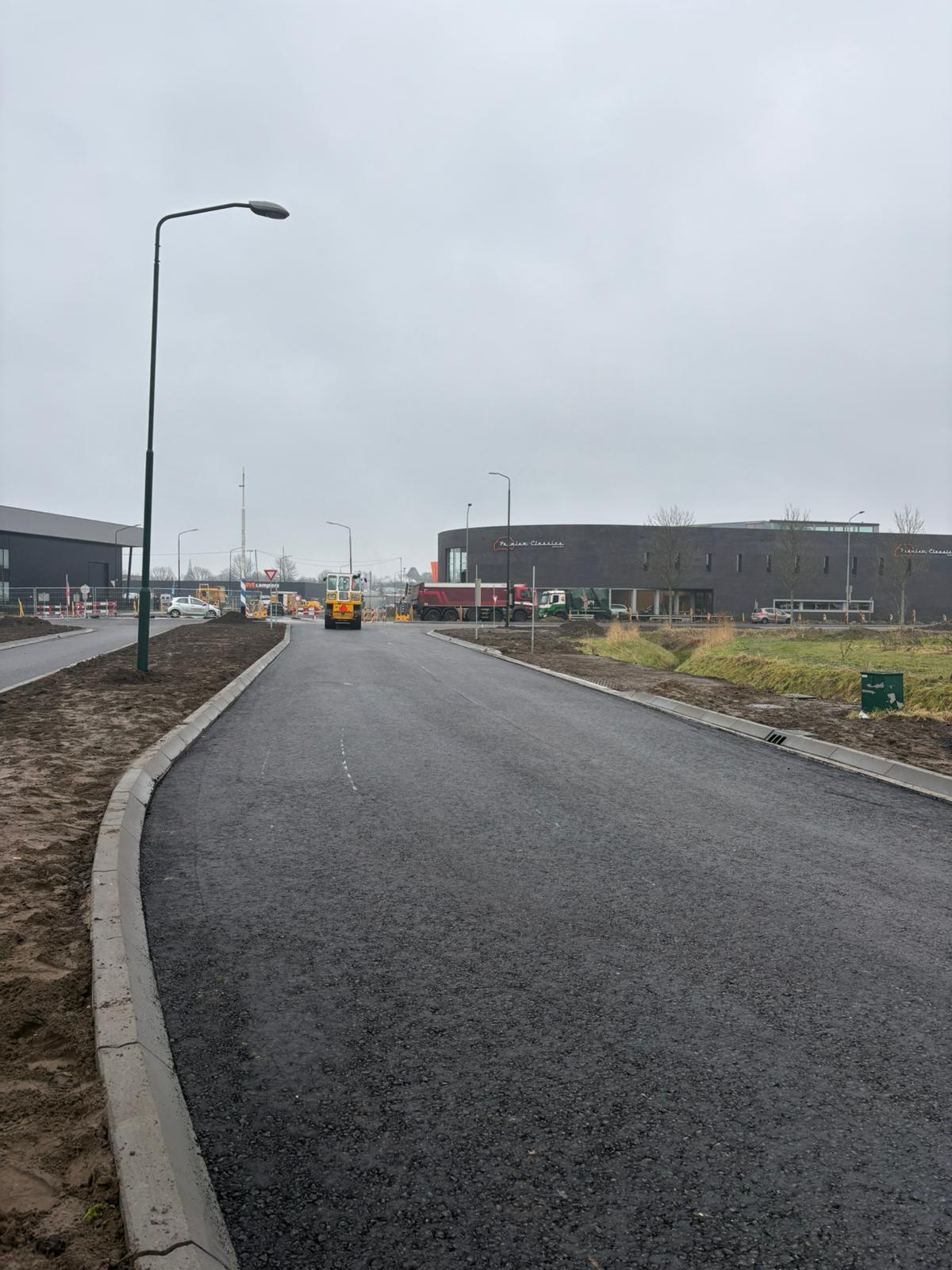

Afgelopen week is er hard gewerkt aan de inrichting van de straat en de contouren zijn al zichtbaar. 😍 De werkzaamheden gaan goed en volgens planning!
Alvast een fijn weekend voor iedereen!
Aankondiging start fase 5!
Op dinsdag 10 februari starten de werkzaamheden aan fase 5 en met dit bericht willen we jullie alvast attenderen over de werkzaamheden.
Samengevat omvatten de werkzaamheden het volgende:
Update!

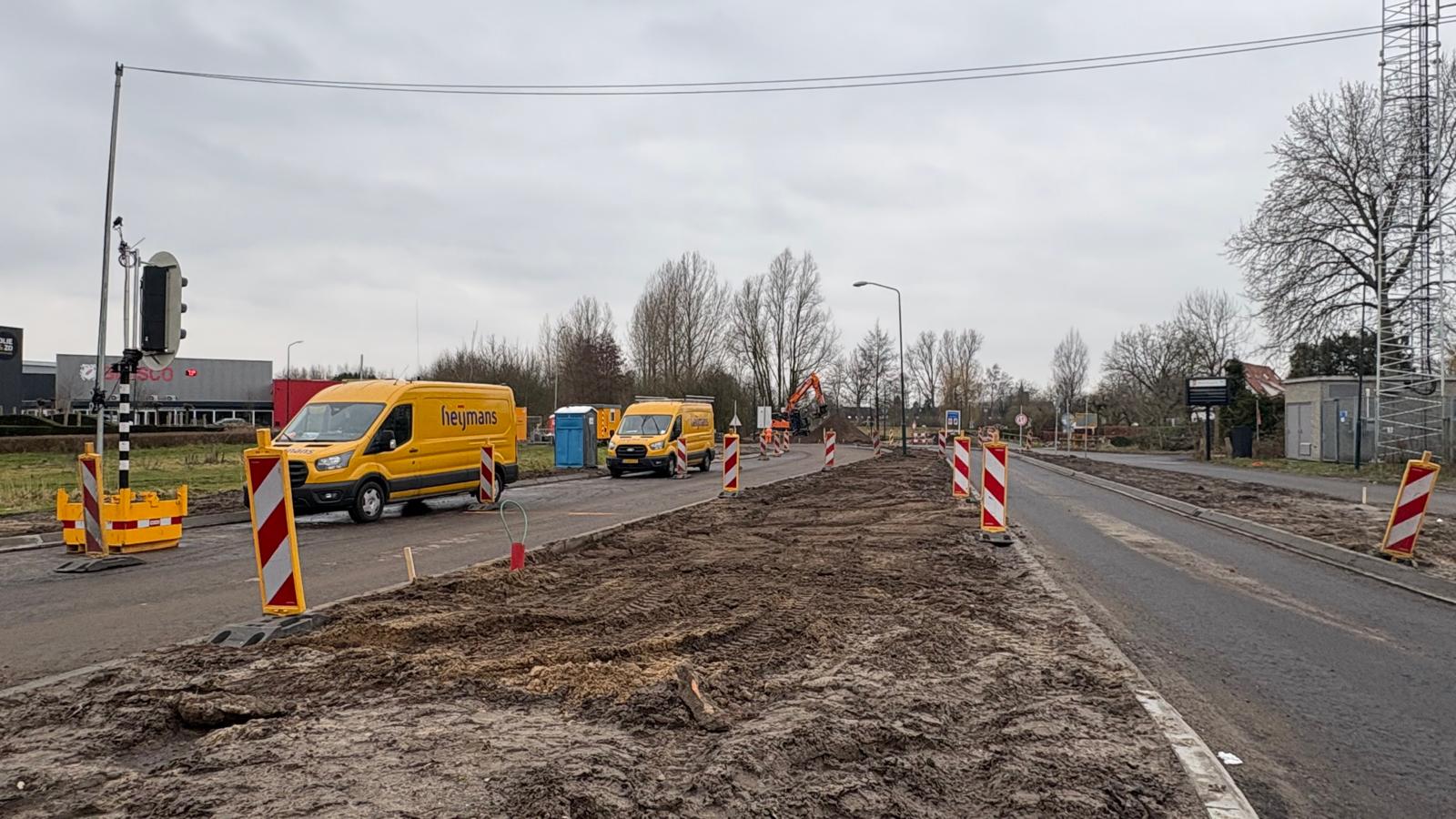

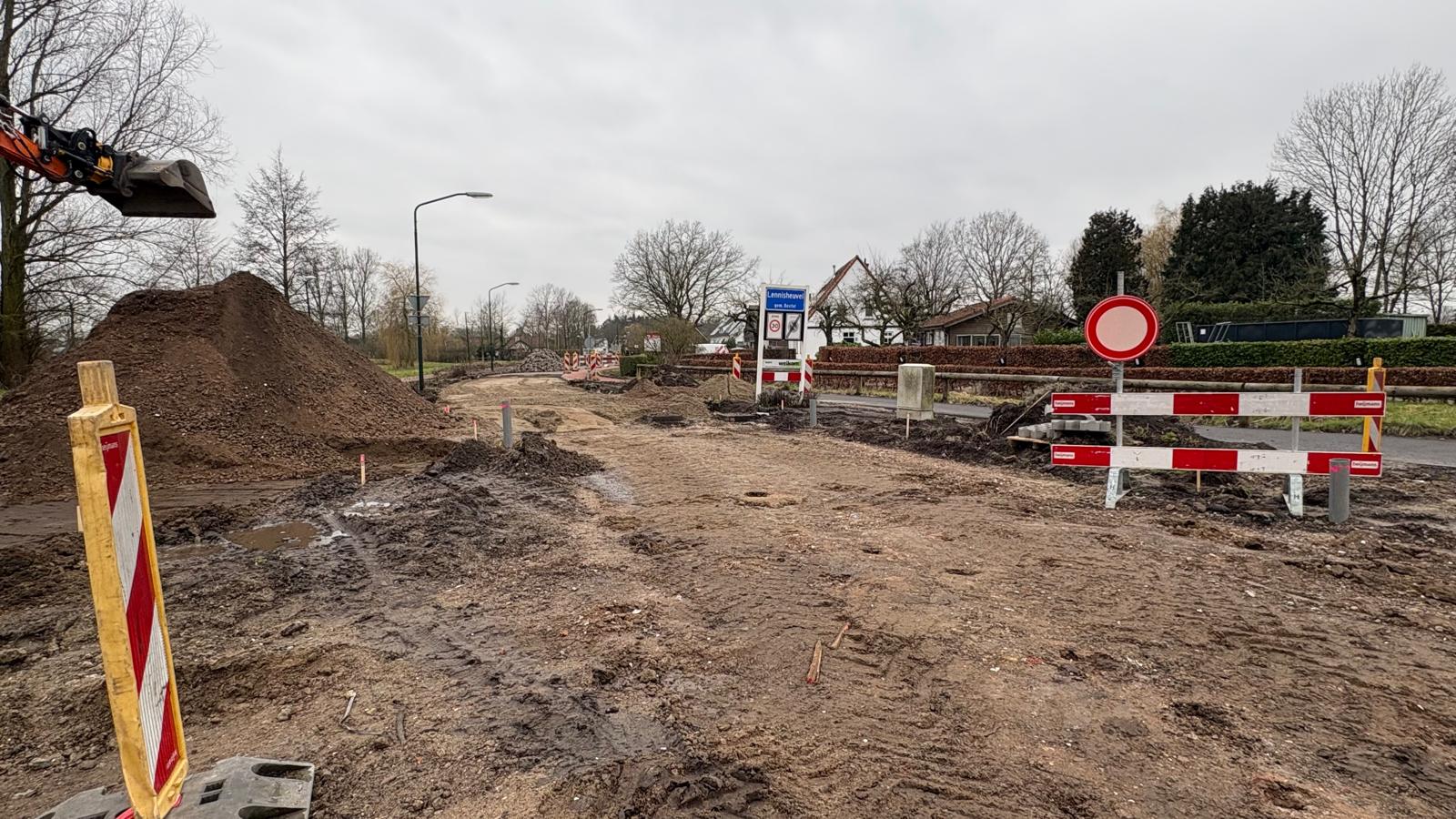

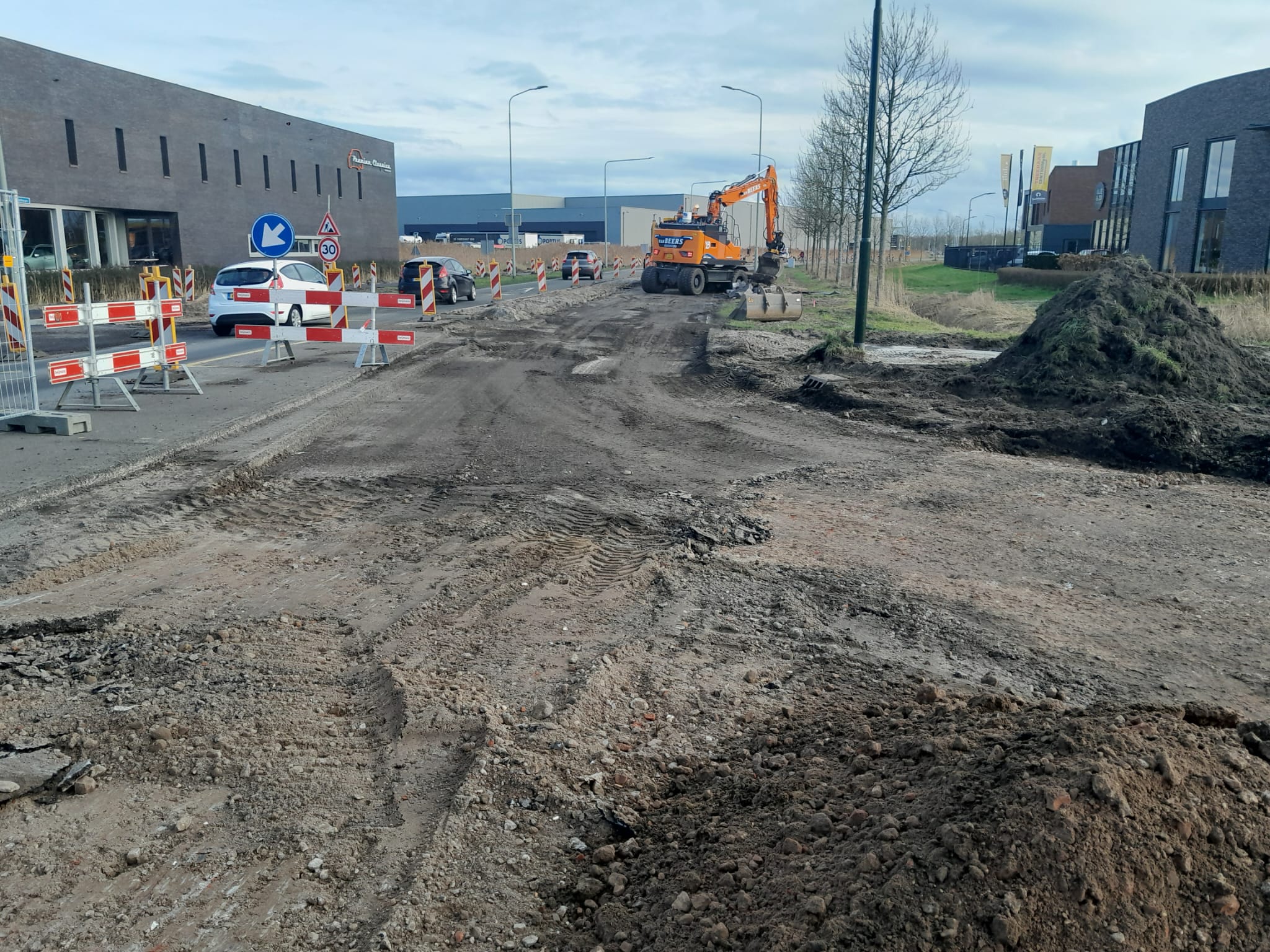

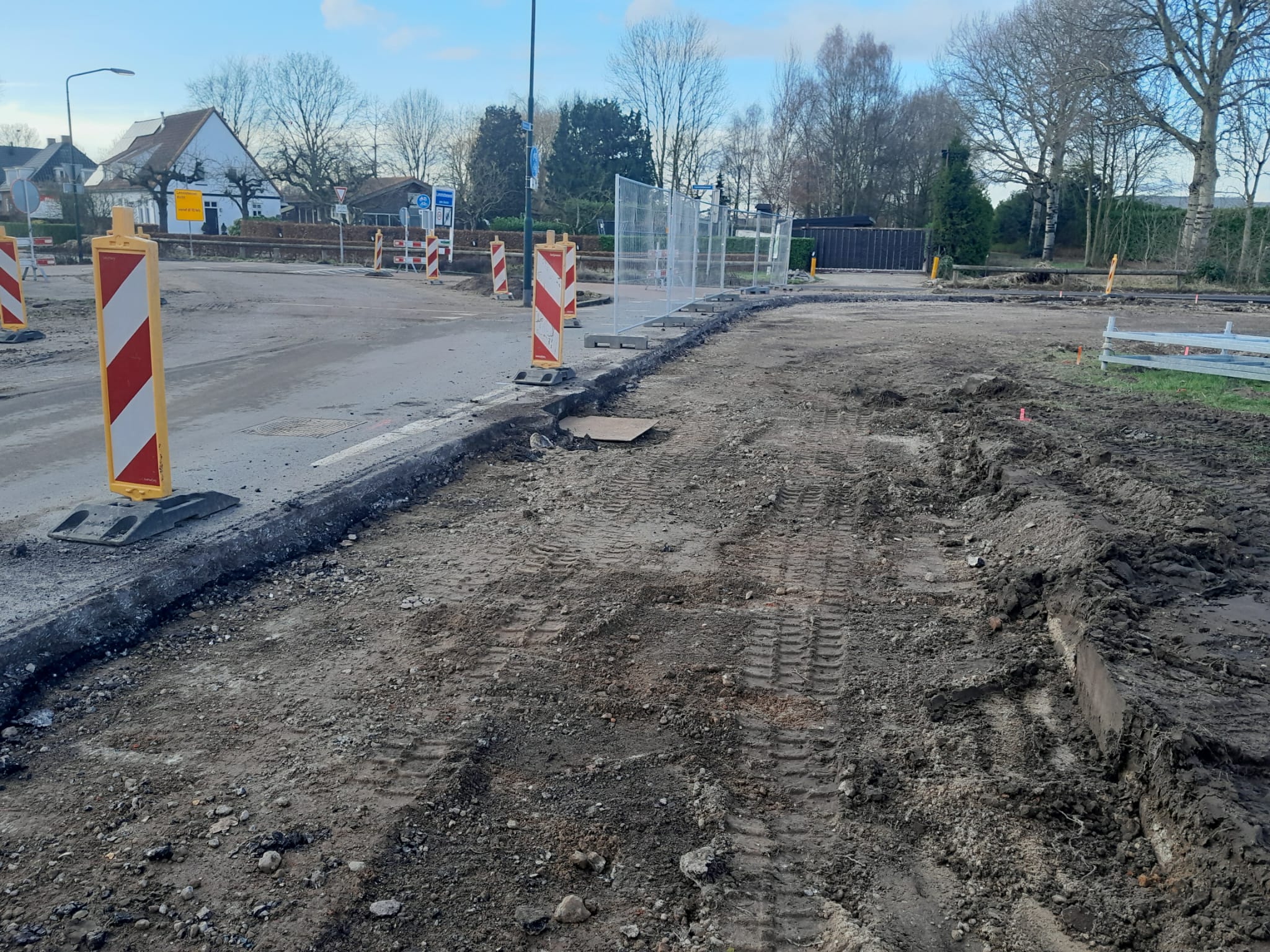

De werkzaamheden zijn weer gestart! We zijn blij dat we weer aan het werk konden gaan. Afgelopen dagen hebben we asfalt, straatwerk en kolken verwijderd. Voor volgende week staat gepland dat we de puinbanen aanleggen en stellen we mogelijk de banden al.…
Read moreUpdate start werkzaamheden fase 4!

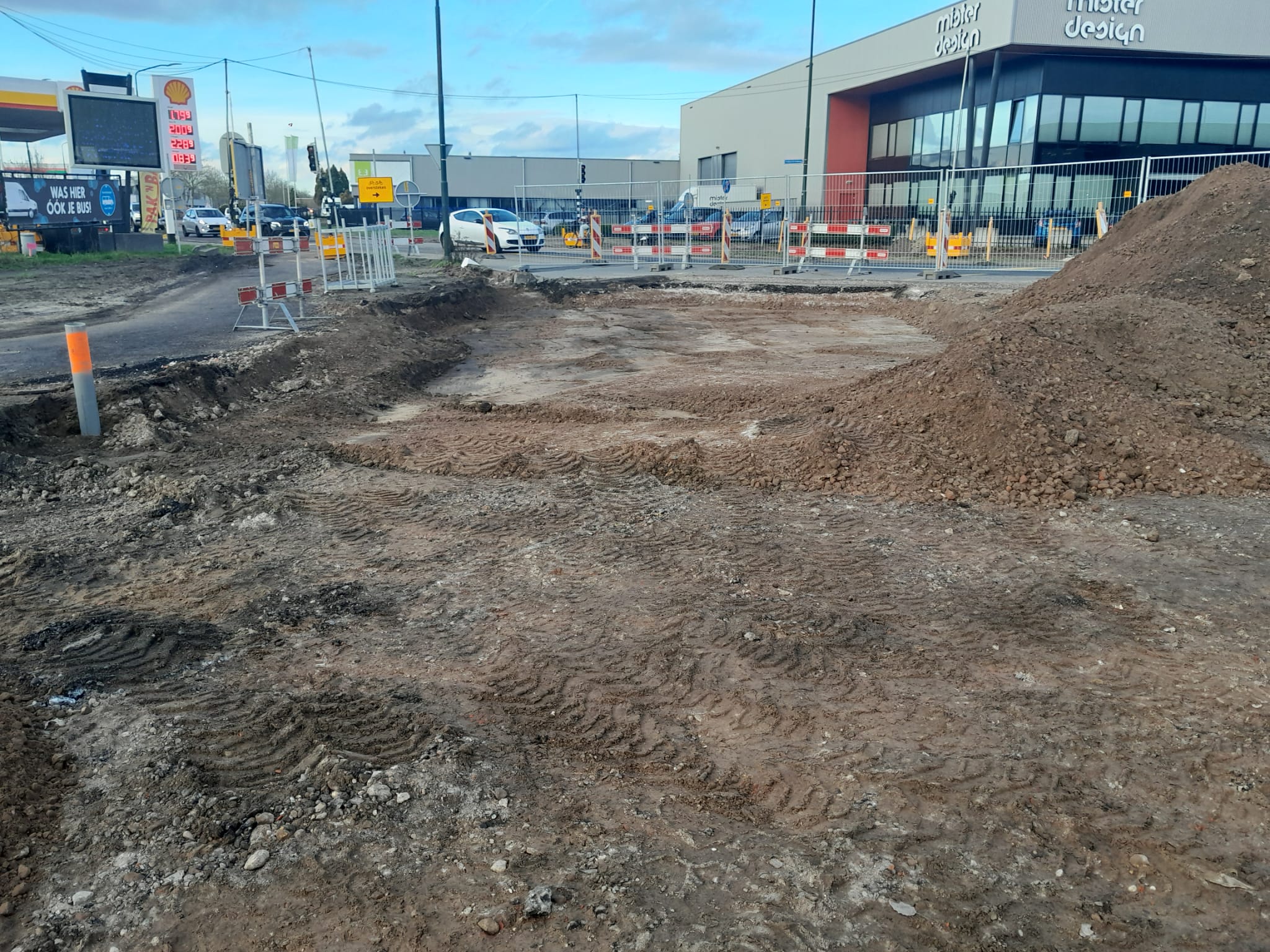

Gezien het huidige weer en de verwachtingen komende dagen hebben we besloten om te starten met de werkzaamheden.
Aanstaande woensdag worden de verkeersmaatregelen omgezet. Dit betekent dat Runmolen vanaf woe…
Read moreThere are no polls or surveys available for this project yet.
Heeft u vraag, wilt u een melding doen of een compliment geven? Dat kan door onderstaande velden in te vullen. De melding komt in mijn mailbox terecht die ik tijdens de reguliere werktijden beantwoord. Ik streef ernaar om binnen 3 werkdagen een eerste reactie te geven. Kan het niet wachten, neem dan telefonisch contact op mij.
Will end on June 30, 2026

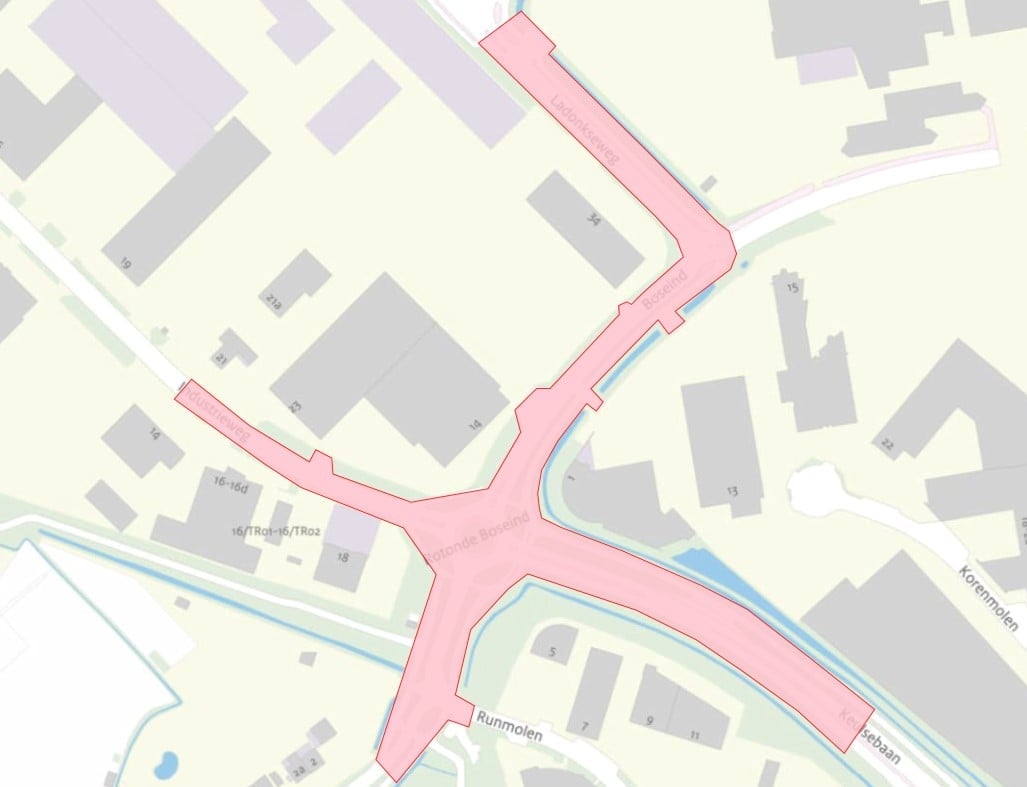

In opdracht van gemeente Boxtel voert Heijmans de werkzaamheden uit voor het project Keulsebaan - Boseind Boxtel. De gemeente Boxtel wil ervoor zorgen dat het verkeer in de toekomst goed van en naar Ladonk kan doorstromen. De rotonde Boseind kan straks te druk worden voor het verkeer. Daarom gaan we de rotonde veranderen in een kruispunt met verkeerslichten.
Tegelijk met de verandering van de rotonde naar een kruispunt, gaan we een oplossing maken voor een meer veilige fietsverbinding van Lennisheuvel naar Boxtel en andersom. Hiervoor wordt het fietspad naast Boseind verplaatst van de oostkant naar de westkant.
